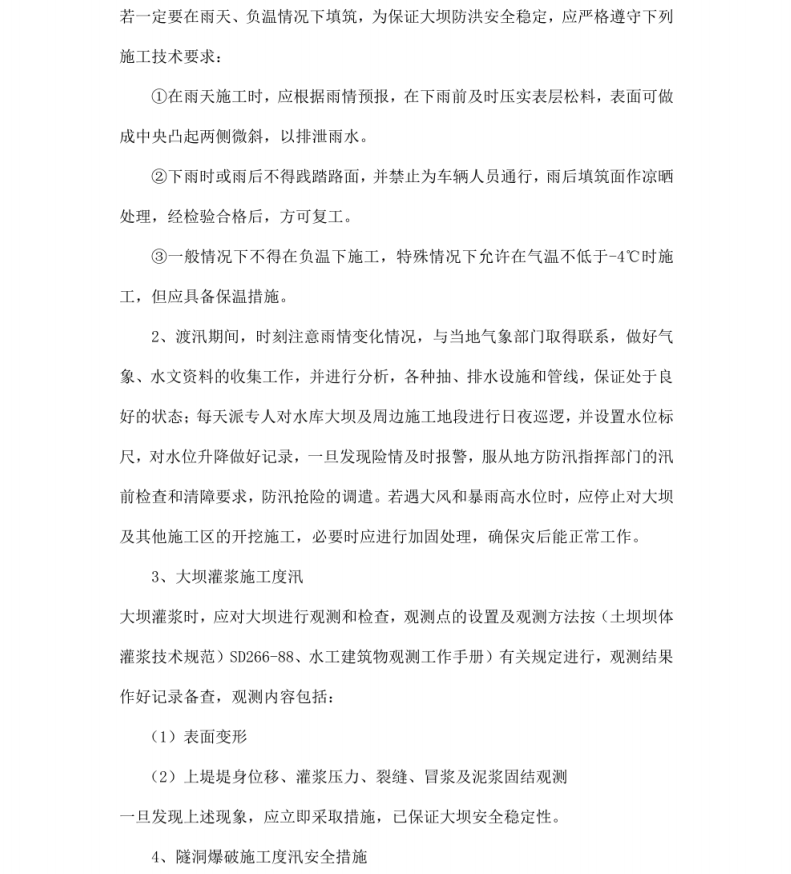

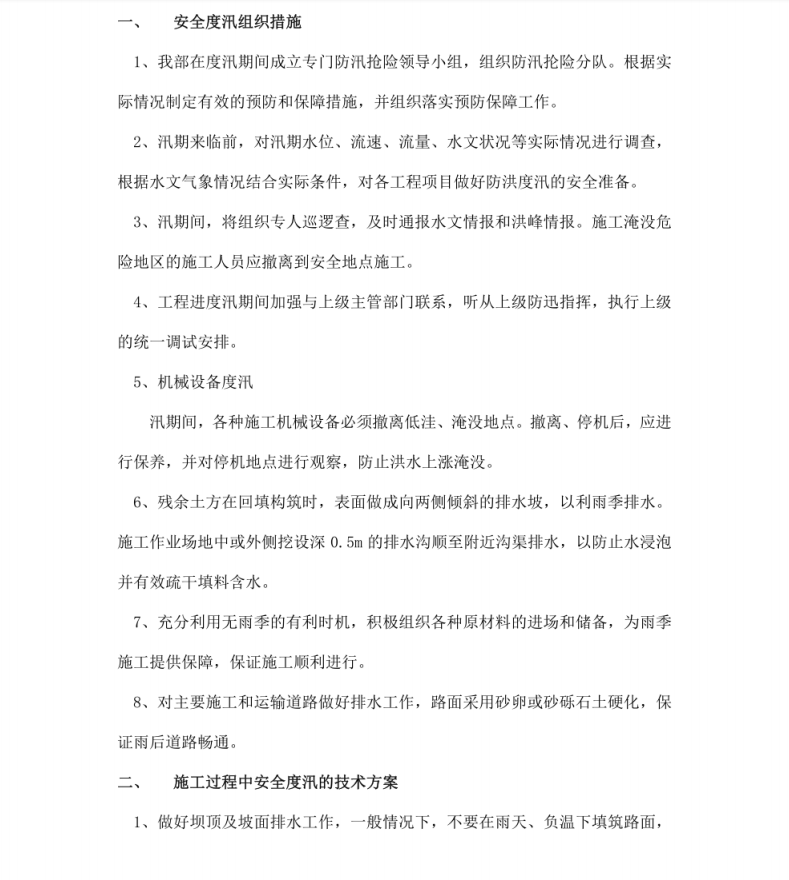

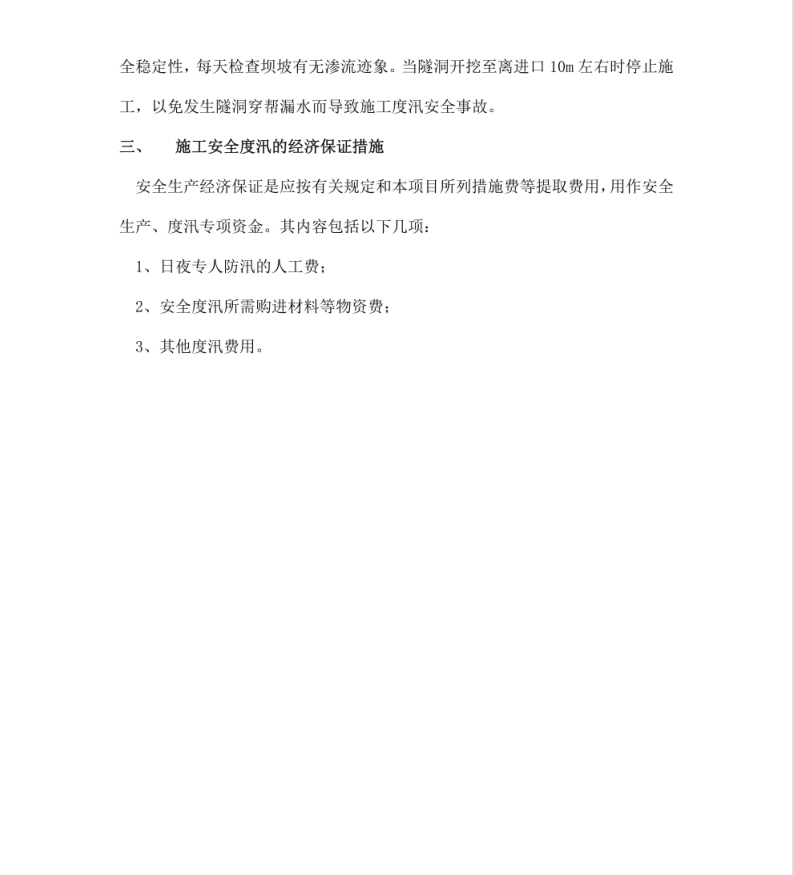

水库除险加固工程施工安全度汛预案PDF 3P
汛期来临前,对汛期水位、流速、流量、水文状况等实际情况进行调查,根据水文气象情况结合实际条件,对各工程项目做好防洪度汛的安全准备。汛期间,将组织专人巡逻查,及时通报水文情报和洪峰情报。施工淹没危险地区的施工人员应撤离到安全地点施工。工程进度汛期间加强与上级主管部门联系,听从上级防迅指挥,执行上级的统一调试安排。
