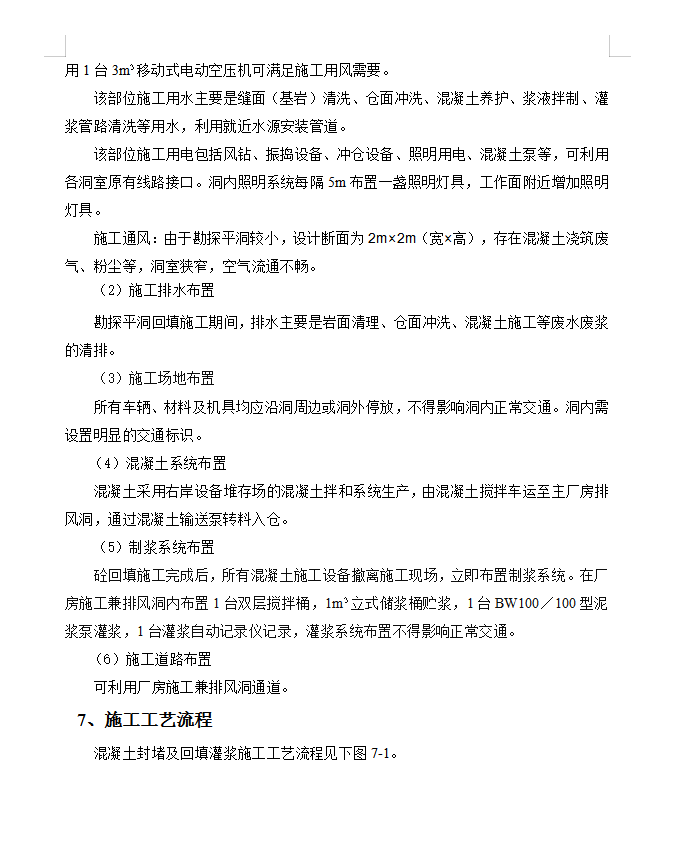

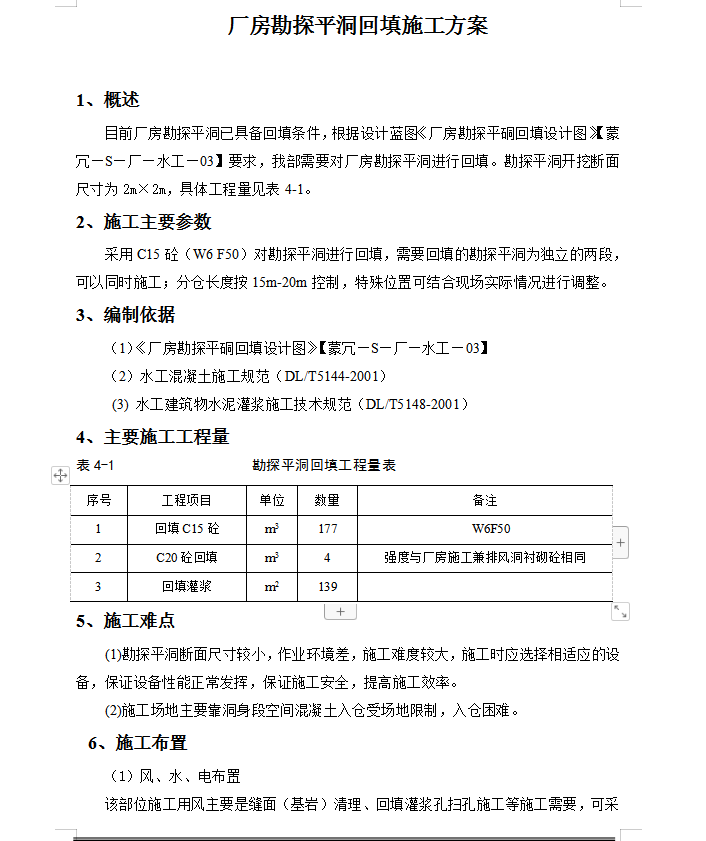

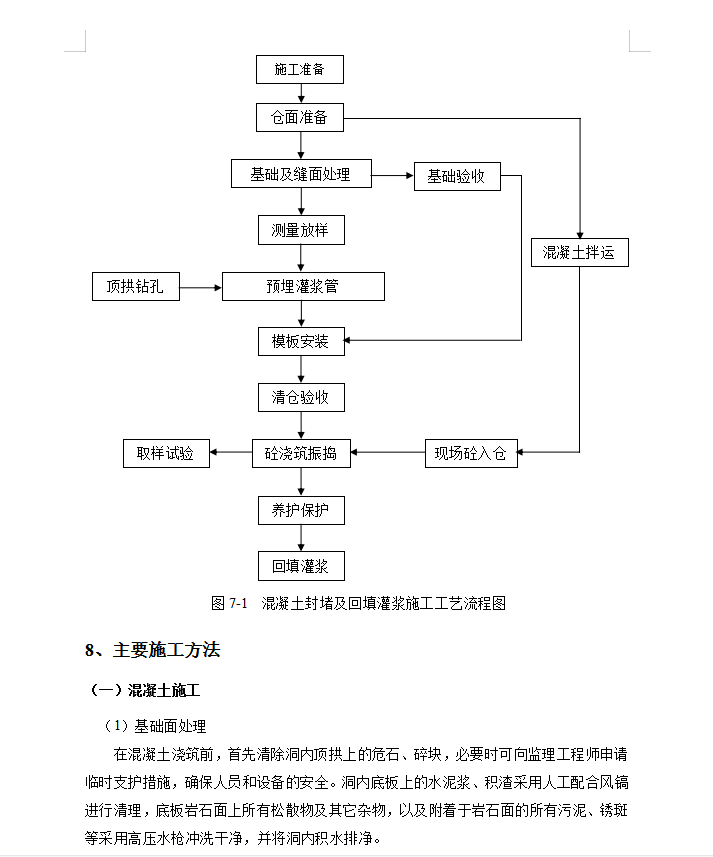

水电站厂房项目厂房勘探平洞回填施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-12-14
  • 资料类型:RAR
  • 资料大小:3.64 MB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水电站厂房项目厂房勘探平洞回填施工方案
在混凝土浇筑前,首先清除洞内顶拱上的危石、碎块,必要时可向监理工程师申请临时支护措施,确保人员和设备的安全。洞内底板上的水泥浆、积渣采用人工配合风镐进行清理,底板岩石面上所有松散物及其它杂物,以及附着于岩石面的所有污泥、锈斑等采用高压水枪冲洗干净,并将洞内积水排净。
