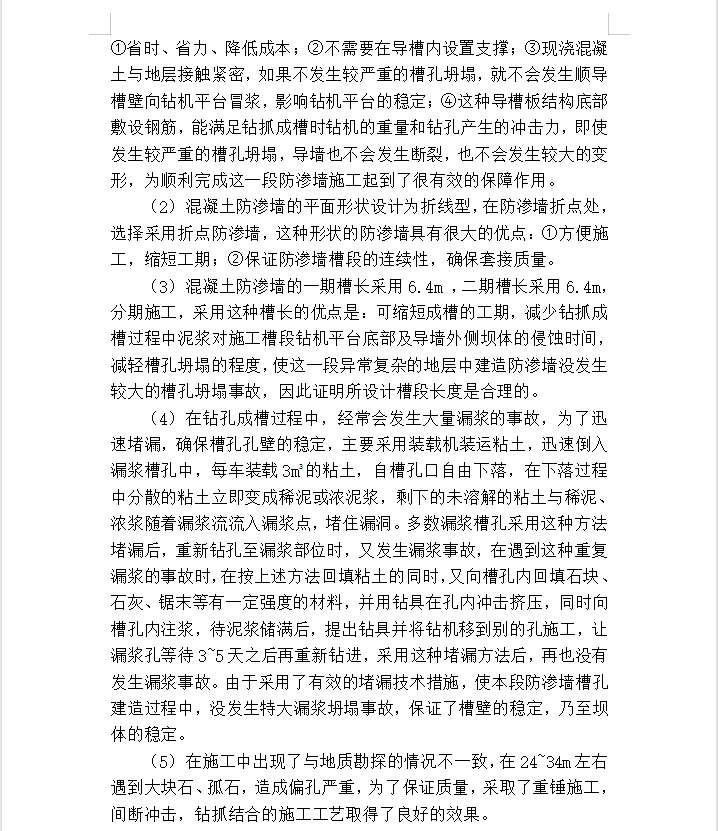

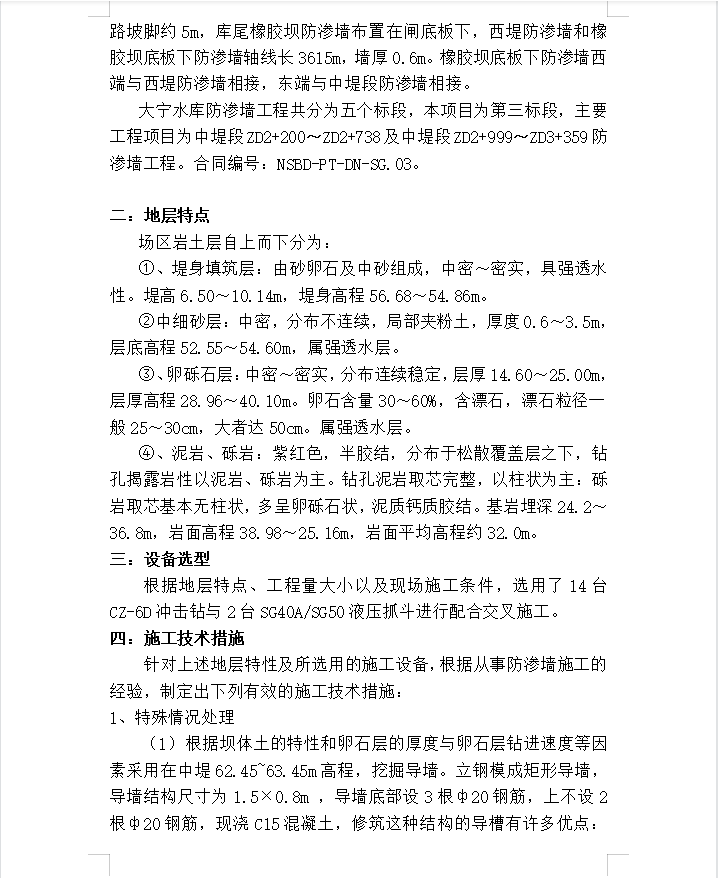

调蓄水库防渗墙工程施工方案
本次水库防渗工程沿水库中堤、西堤、副坝及库尾橡胶坝底部新建塑性混凝土防渗墙,防渗墙轴线总长约7.84km。中堤防渗墙布置在中堤堤顶偏大宁水库侧,距离中堤库区侧堤顶边线4~5m,墙底进入弱风化基岩,防渗墙轴线长3359m,墙厚0.8m;副坝防渗墙布置在副坝上游坝脚处,距坝脚约5m,防渗墙轴线与副坝轴线平行,轴线长1268m,墙厚0.6m,西端与基岩相接,东端与中堤段防渗墙相接。西堤防渗墙布置在京石高速公路东侧库区内台地上,距离京石高速公路坡脚约5m,库尾橡胶坝防渗墙布置在闸底板下,西堤防渗墙和橡胶坝底板下防渗墙轴线长3615m,墙厚0.6m。橡胶坝底板下防渗墙西端与西堤防渗墙相接,东端与中堤段防渗墙相接。
