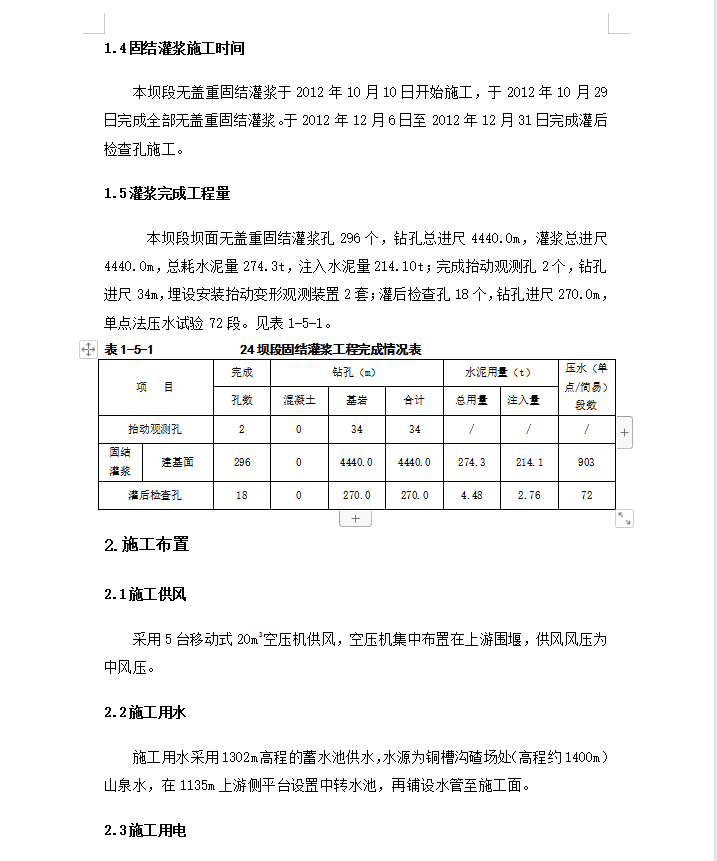

大坝坝基24坝段无盖重固结灌浆施工总结

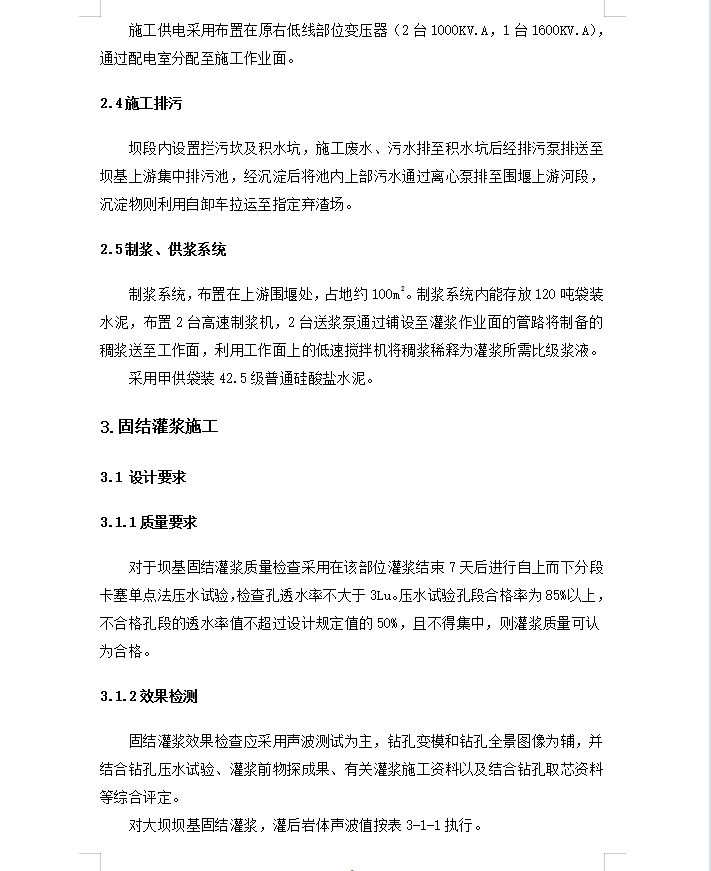

本坝段坝面无盖重固结灌浆孔296个,钻孔总进尺4440.0m,灌浆总进尺4440.0m,总耗水泥量274.3t,注入水泥量214.10t;完成抬动观测孔2个,钻孔进尺34m,埋设安装抬动变形观测装置2套;灌后检查孔18个,钻孔进尺270.0m,单点法压水试验72段。
