2.3.1 围堰设计原则
(1)围堰设计遵循就地取材,施工方便、结构简单、安全可靠、经济合理的原则。
(2)根据招标文件及规范要求的设计洪水标准进行围堰设计,围堰能适应施工和防汛抢险的要求。

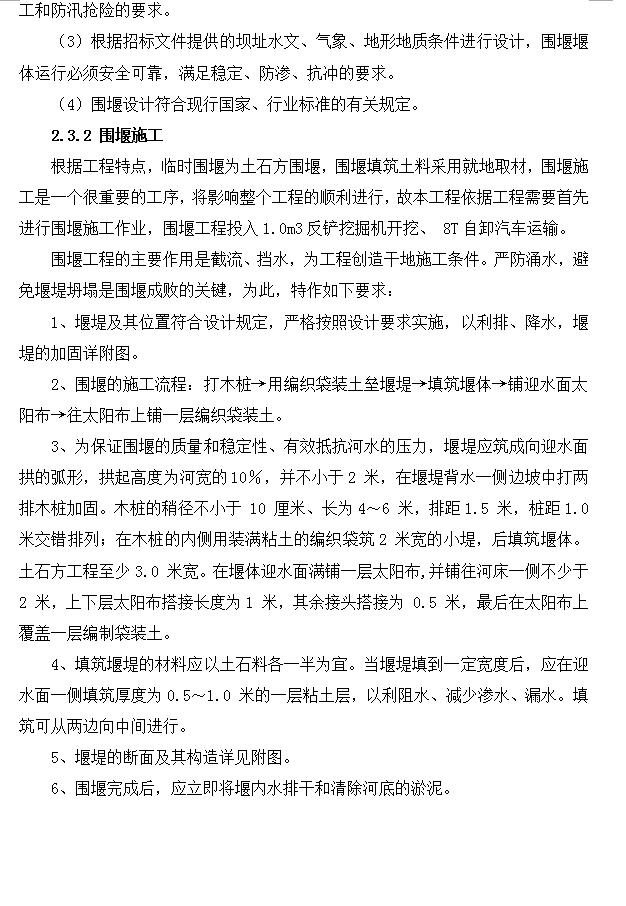

(3)根据招标文件提供的坝址水文、气象、地形地质条件进行设计,围堰堰体运行必须安全可靠,满足稳定、防渗、抗冲的要求。
(4)围堰设计符合现行国家、行业标准的有关规定。
2.3.2 围堰施工
根据工程特点,临时围堰为土石方围堰,围堰填筑土料采用就地取材,围堰施工是一个很重要的工序,将影响整个工程的顺利进行,故本工程依据工程需要首先进行围堰施工作业,围堰工程投入1.0m3反铲挖掘机开挖、 8T自卸汽车运输。
围堰工程的主要作用是截流、挡水,为工程创造干地施工条件。严防涌水,避免堰堤坍塌是围堰成败的关键,为此,特作如下要求:
1、堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水,堰堤的加固详附图。
2、围堰的施工流程:打木桩→用编织袋装土垒堰堤→填筑堰体→铺迎水面太阳布→往太阳布上铺一层编织袋装土。
3、为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面拱的弧形,拱起高度为河宽的10%,并不小于2 米,在堰堤背水一侧边坡中打两排木桩加固。木桩的稍径不小于 10 厘米、长为4~6 米,排距1.5 米,桩距1.0 米交错排列;在木桩的内侧用装满粘土的编织袋筑2 米宽的小堤,后填筑堰体。土石方工程至少3.0 米宽。在堰体迎水面满铺一层太阳布,并铺往河床一侧不少于2 米,上下层太阳布搭接长度为1 米,其余接头搭接为 0.5 米,最后在太阳布上覆盖一层编制袋装土。
4、填筑堰堤的材料应以土石料各一半为宜。当堰堤填到一定宽度后,应在迎水面一侧填筑厚度为0.5~1.0 米的一层粘土层,以利阻水、减少渗水、漏水。填筑可从两边向中间进行。

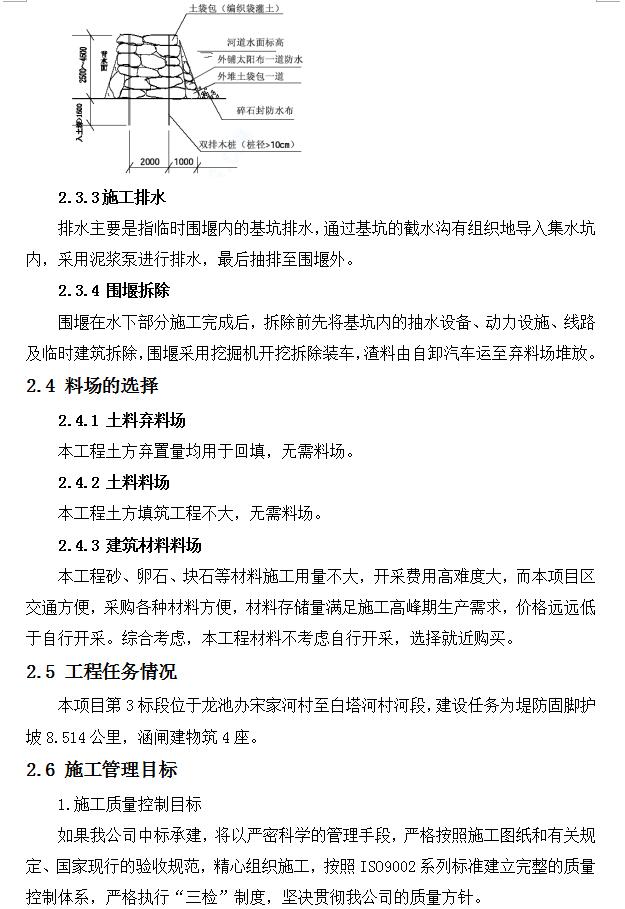

5、堰堤的断面及其构造详见附图。
6、围堰完成后,应立即将堰内水排干和清除河底的淤泥。
