隧洞开挖支护专项施工方案 35P

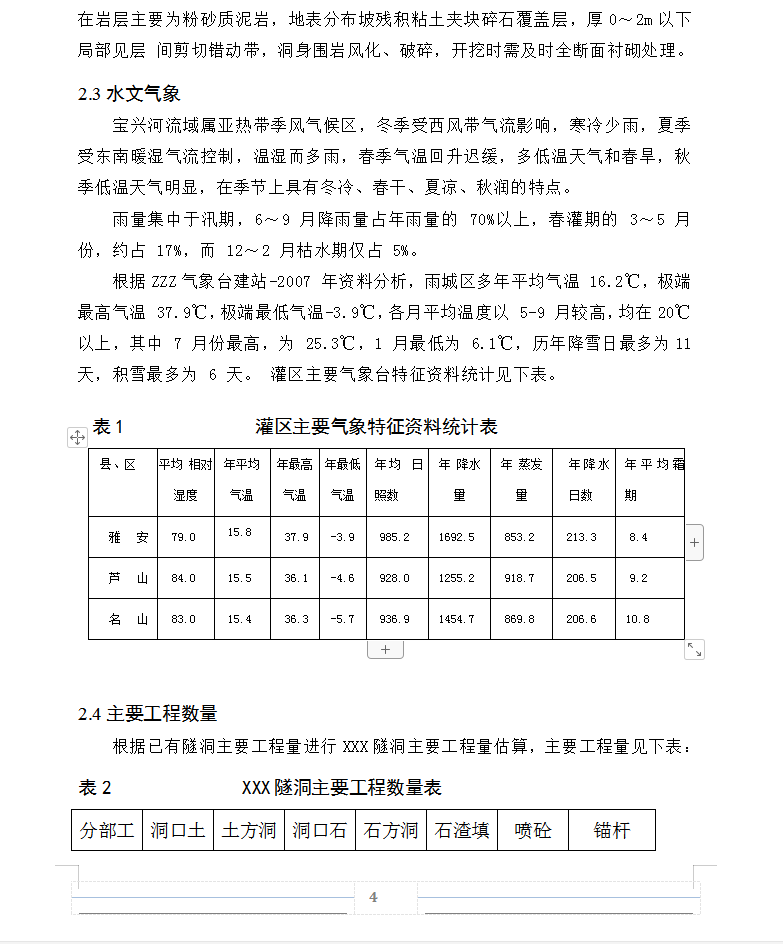

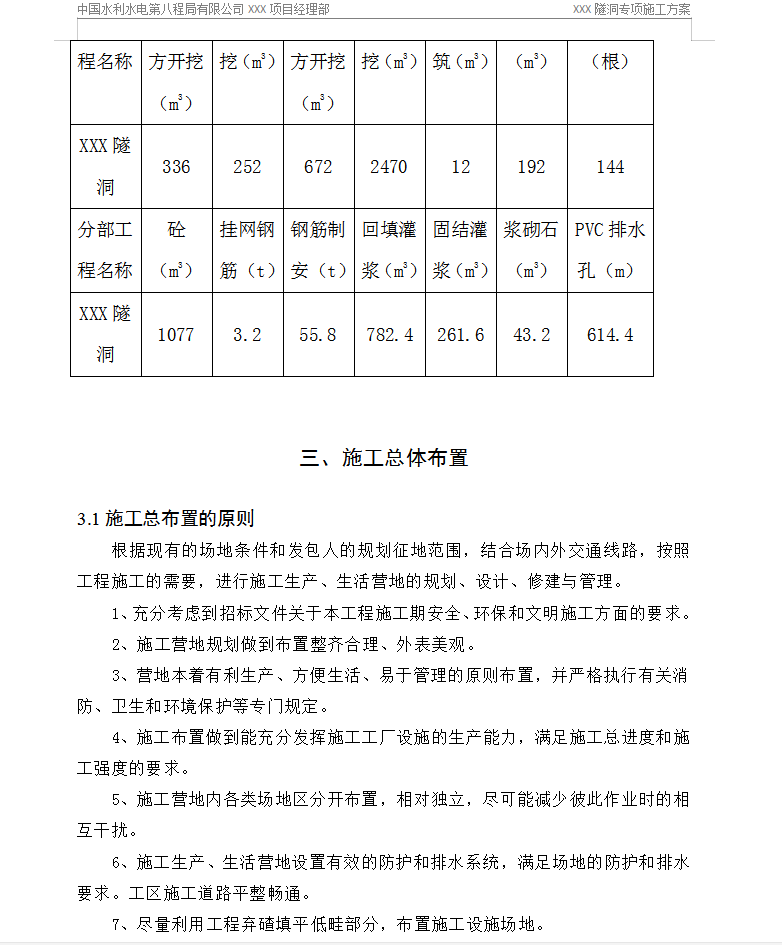

XXX隧洞为YYY隧洞至李家湾隧洞段新增的隧洞,以YYY隧洞出口为起始桩号0+000,XXX隧洞进口桩号0+214.29,出口桩号0+550.13,全长335.84m,隧洞衬砌后断面为1.7m ×2.35m城门洞型,断面面积为3.23m2。
由于设计图纸隧洞工程地质情况不详,根据洞口开挖情况进行分析,隧洞所在岩层主要为粉砂质泥岩,地表分布坡残积粘土夹块碎石覆盖层,厚0~2m以下局部见层 间剪切错动带,洞身围岩风化、破碎,开挖时需及时全断面衬砌处理。
宝兴河流域属亚热带季风气候区,冬季受西风带气流影响,寒冷少雨,夏季受东南暖湿气流控制,温湿而多雨,春季气温回升迟缓,多低温天气和春旱,秋季低温天气明显,在季节上具有冬冷、春干、夏凉、秋润的特点。
雨量集中于汛期,6~9 月降雨量占年雨量的 70%以上,春灌期的 3~5 月 份,约占 17%,而 12~2 月枯水期仅占 5%。
根据ZZZ气象台建站-2007 年资料分析,雨城区多年平均气温 16.2℃,极端最高气温 37.9℃,极端最低气温-3.9℃,各月平均温度以 5-9 月较高,均在20℃以上,其中 7 月份最高,为 25.3℃,1 月最低为 6.1℃,历年降雪日最多为11 天,积雪最多为 6 天。
临时设施布置

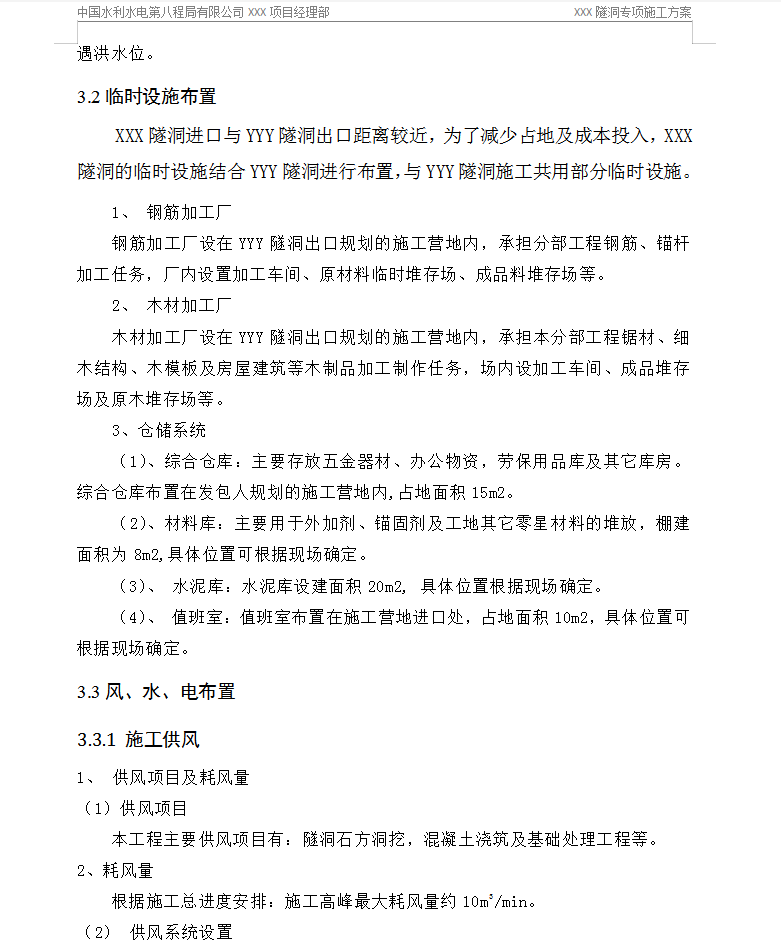

XXX隧洞进口与YYY隧洞出口距离较近,为了减少占地及成本投入,XXX隧洞的临时设施结合YYY隧洞进行布置,与YYY隧洞施工共用部分临时设施。
1、 钢筋加工厂
钢筋加工厂设在YYY隧洞出口规划的施工营地内,承担分部工程钢筋、锚杆加工任务,厂内设置加工车间、原材料临时堆存场、成品料堆存场等。
2、 木材加工厂
木材加工厂设在YYY隧洞出口规划的施工营地内,承担本分部工程锯材、细木结构、木模板及房屋建筑等木制品加工制作任务,场内设加工车间、成品堆存场及原木堆存场等。
3、仓储系统
(1)、综合仓库:主要存放五金器材、办公物资,劳保用品库及其它库房。综合仓库布置在发包人规划的施工营地内,占地面积15m2。
(2)、材料库:主要用于外加剂、锚固剂及工地其它零星材料的堆放,棚建面积为8m2,具体位置可根据现场确定。
(3)、 水泥库:水泥库设建面积20m2, 具体位置根据现场确定。
(4)、 值班室:值班室布置在施工营地进口处,占地面积10m2,具体位置可根据现场确定。
施工供风
1、 供风项目及耗风量
(1)供风项目
本工程主要供风项目有:隧洞石方洞挖,混凝土浇筑及基础处理工程等。
2、耗风量
根据施工总进度安排:施工高峰最大耗风量约10m3/min。
(2) 供风系统设置
根据工程施工特点及施工安排,在YYY隧洞出口布置一台20m3/min电动空压机,在XXX进口平台左侧布置一个储气罐,供风管采用DN80无缝钢管,法兰连接,由YYY隧洞出口空压机送风至XXX隧洞出口储气罐,洞内供风管布置于隧洞一侧向洞内供风。
