您当前位置:首页 » 水利工程 » 水利施工
高边坡、深基坑施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-04-02
  • 资料类型:RAR
  • 资料大小:11.8 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

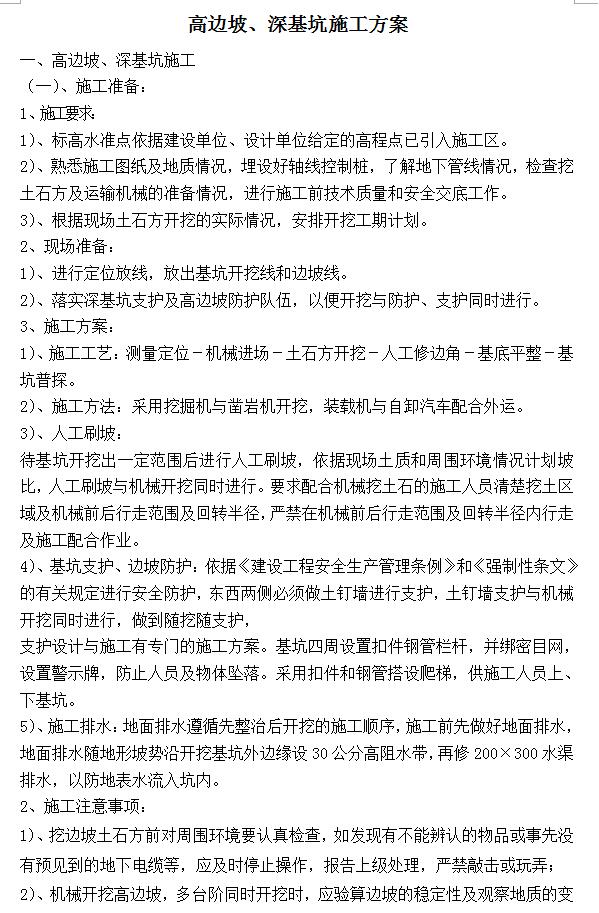

高边坡、深基坑施工方案
(一)、施工准备:
1、施工要求:
1)、标高水准点依据建设单位、设计单位给定的高程点已引入施工区。
2)、熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土石方及运输机械的准备情况,进行施工前技术质量和安全交底工作。
3)、根据现场土石方开挖的实际情况,安排开挖工期计划。
2、现场准备:
1)、进行定位放线,放出基坑开挖线和边坡线。
2)、落实深基坑支护及高边坡防护队伍,以便开挖与防护、支护同时进行。
3、施工方案:
1)、施工工艺:测量定位-机械进场-土石方开挖-人工修边角-基底平整-基坑普探。
2)、施工方法:采用挖掘机与凿岩机开挖,装载机与自卸汽车配合外运。
3)、人工刷坡:
待基坑开挖出一定范围后进行人工刷坡,依据现场土质和周围环境情况计划坡比,人工刷坡与机械开挖同时进行。要求配合机械挖土石的施工人员清楚挖土区域及机械前后行走范围及回转半径,严禁在机械前后行走范围及回转半径内行走及施工配合作业。
4)、基坑支护、边坡防护:依据《建设工程安全生产管理条例》和《强制性条文》的有关规定进行安全防护,东西两侧必须做土钉墙进行支护,土钉墙支护与机械开挖同时进行,做到随挖随支护,支护设计与施工有专门的施工方案。基坑四周设置扣件钢管栏杆,并绑密目网,设置警示牌,防止人员及物体坠落。采用扣件和钢管搭设爬梯,供施工人员上、下基坑。
5)、施工排水:地面排水遵循先整治后开挖的施工顺序,施工前先做好地面排水,地面排水随地形坡势沿开挖基坑外边缘设30公分高阻水带,再修200×300水渠排水,以防地表水流入坑内。

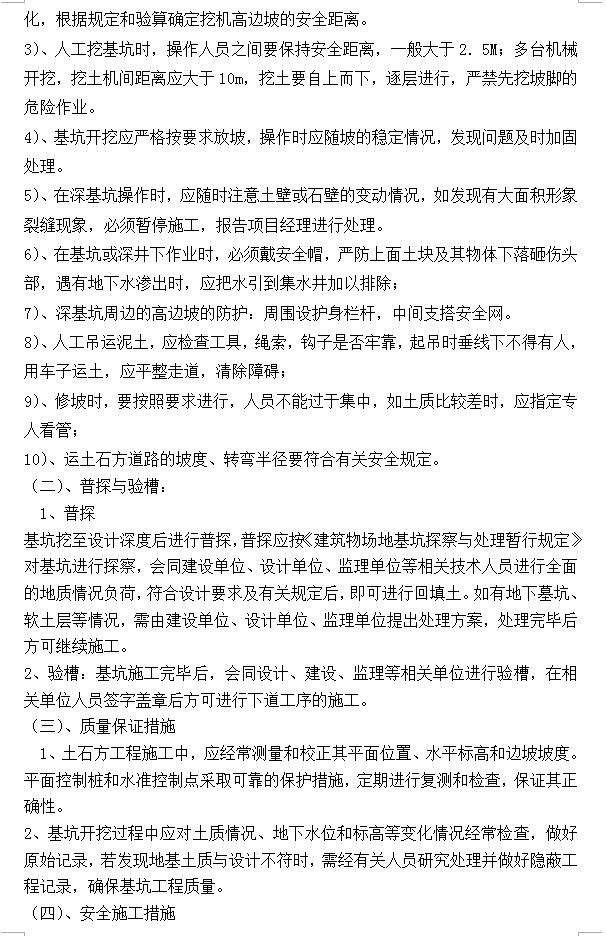

资料截图
  • 高边坡、深基坑施工方案
  • 高边坡、深基坑施工方案
