您当前位置:首页 » 水利工程 » 水利施工
农田水利工程施工组织设计
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-04-22
  • 资料类型:RAR
  • 资料大小:190 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
农田水利工程施工组织设计
本资料为农田水利工程施工组织设计,共40页。
土方开挖施工主要包括:准备工作、杂草清除、施工期排水、土方运输和堆存、防护、开挖完工后的竣工测量和资料提交、完工验收前的维护以及将开挖可利用料或废弃的土方运至堆放区并加以保护、处理等工作。在挖方上侧弃土时,应保证挖方边坡的稳定。弃土堆坡脚至挖方上边缘的距离,应根据挖方深度、边坡坡度和土的性质确定。弃土堆应连续堆置,其顶面应向外倾斜,防止水流入挖方场地。 在挖方下侧弃土时,应将弃土堆表面整平并向外倾斜。弃土堆表面应低于相邻挖方场地的设计标高,或在弃土堆与挖方场地之间设置排水沟,防止地面水流入挖方场地。在河岸、荒野地方弃土时,不得阻塞河道或影响排水。
资料截图

  • 农田水利工程施工组织设计

  • 农田水利工程施工组织设计

  • 农田水利工程施工组织设计

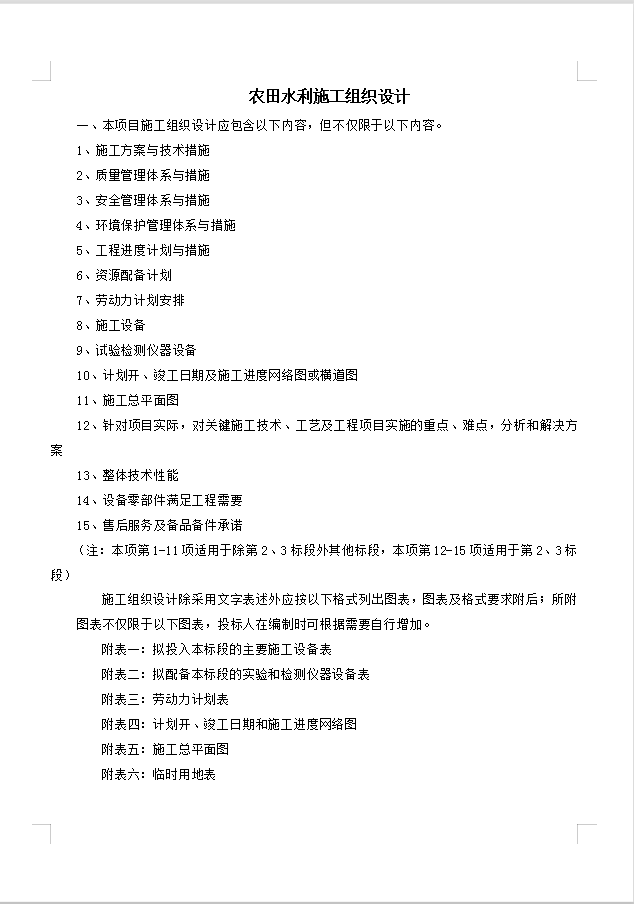

  • 农田水利工程施工组织设计
