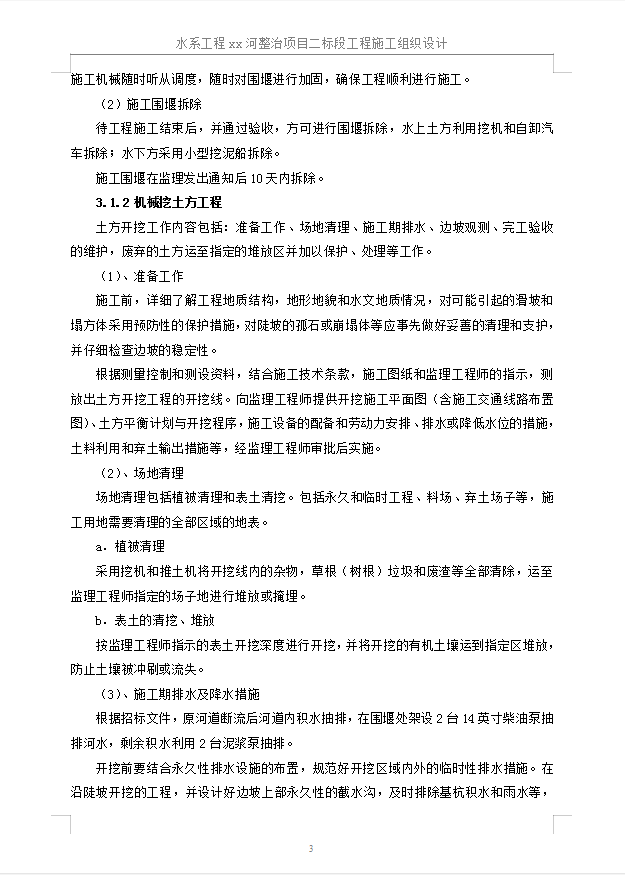

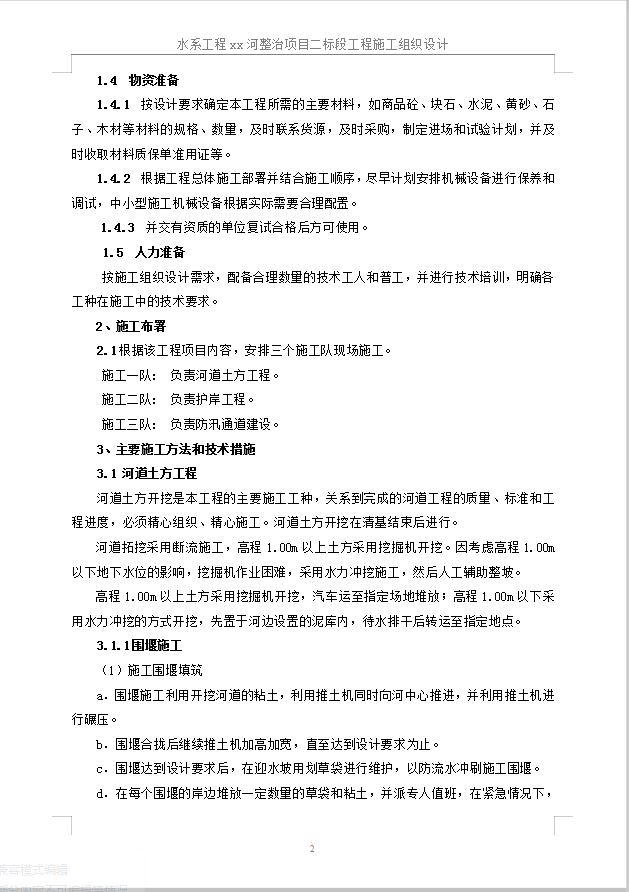

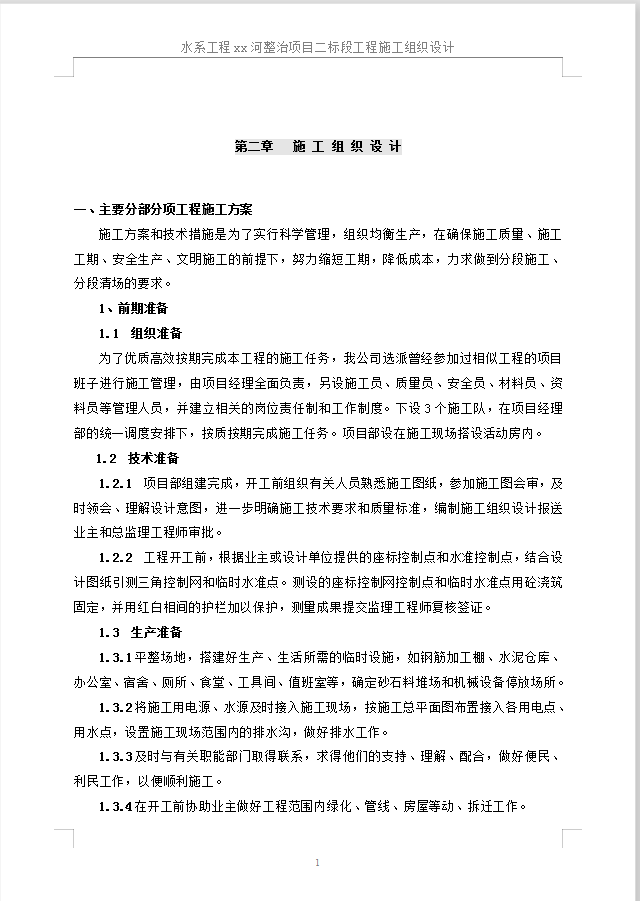

河道土方开挖是本工程的主要施工工种,关系到完成的河道工程的质量、标准和工程进度,必须精心组织、精心施工。河道土方开挖在清基结束后进行。

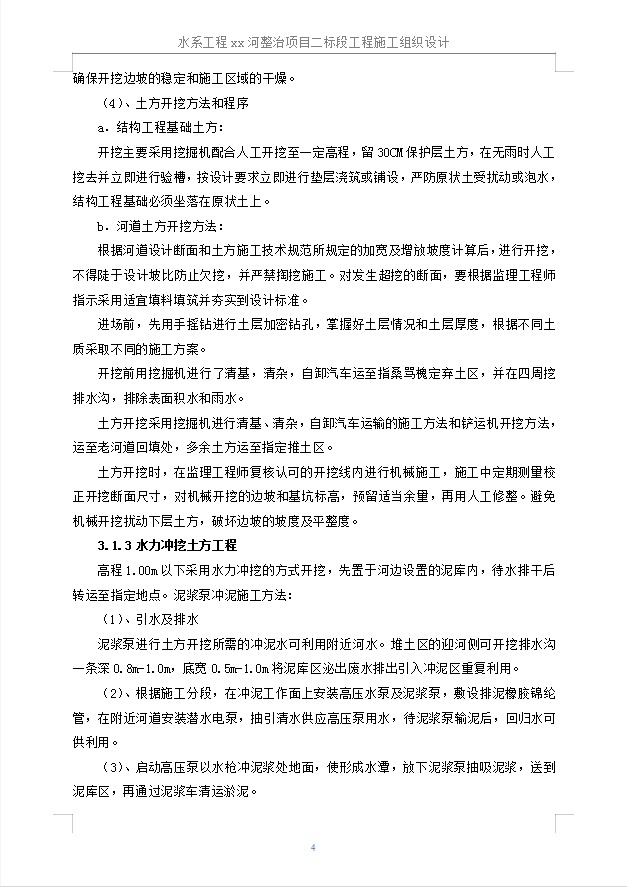

河道拓挖采用断流施工,高程1.00m以上土方采用挖掘机开挖。因考虑高程1.00m以下地下水位的影响,挖掘机作业困难,采用水力冲挖施工,然后人工辅助整坡。
高程1.00m以上土方采用挖掘机开挖,汽车运至指定场地堆放;高程1.00m以下采用水力冲挖的方式开挖,先置于河边设置的泥库内,待水排干后转运至指定地点。
