水电站厂房项目压力钢管制作安装施工方案

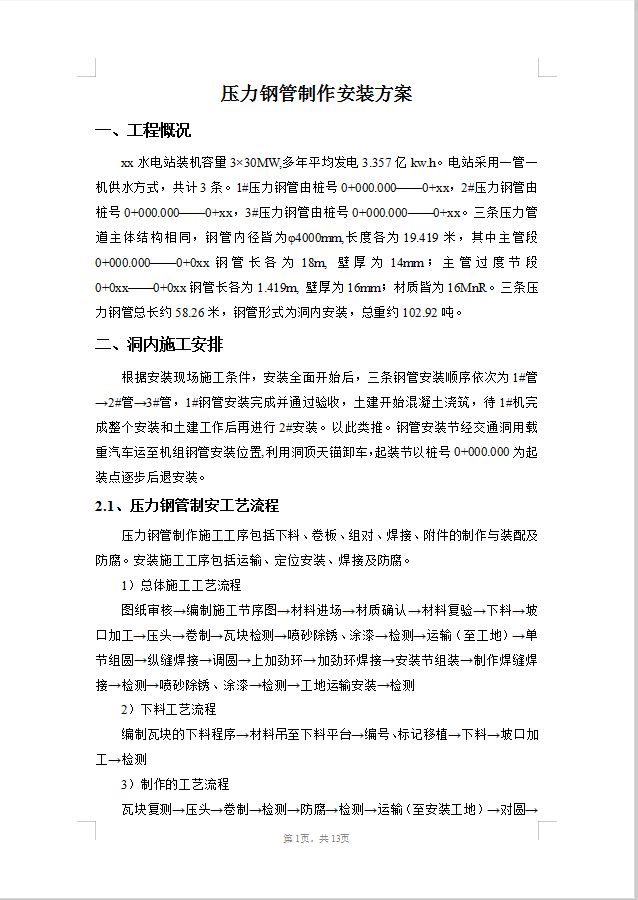

压力钢管制作施工工序包括下料、卷板、组对、焊接、附件的制作与装配及防腐。安装施工工序包括运输、定位安装、焊接及防腐。压力钢管单节组装工作在工地现场钢管厂进行,现场吊装设备采用20T门机,钢管厂平面布置图见附图。根据现场运输条件、安装条件及图纸要求φ4m直管单节长度为3m,主管过度节长度为1.469m。
