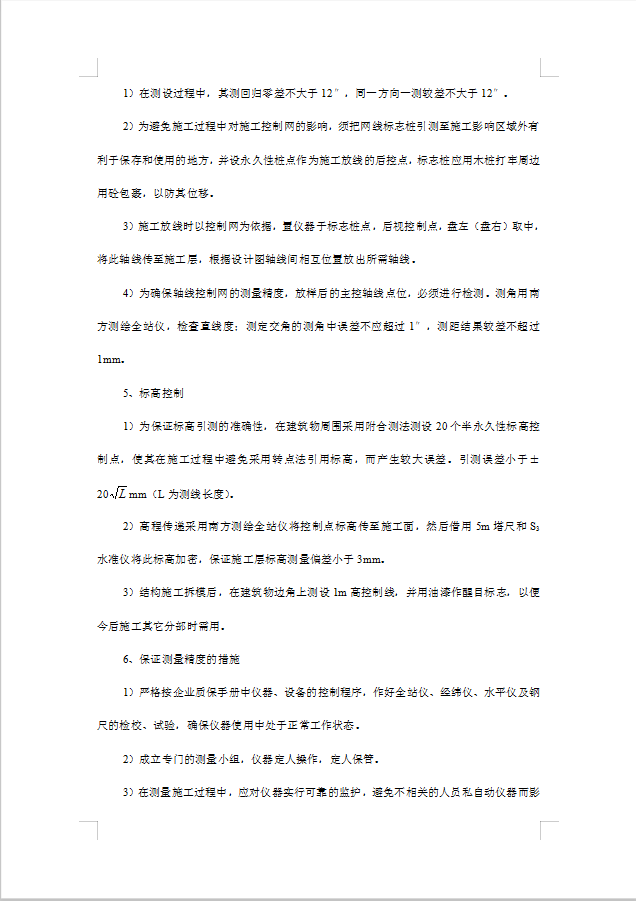

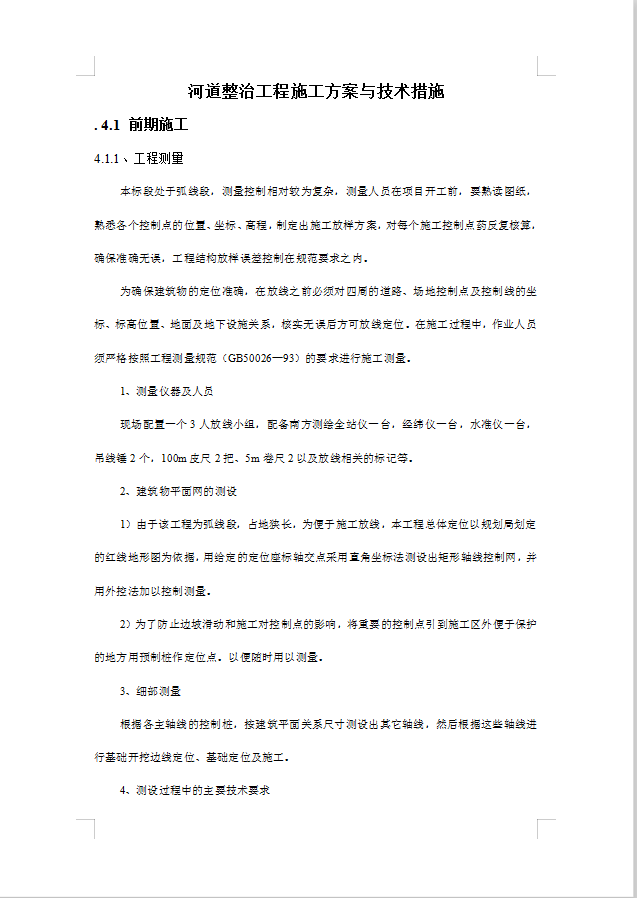

河道整治工程及测量施工方案
本资料为,共14页。
土方开挖工程
土方开挖主要包括堤防基础部位以等。开挖采用挖掘机挖装,自卸汽车运输,部分开挖料可直接作为堤防回填料利用,在开挖时,应组织好堤防回填范围,确保开挖料直接利用,避免二次挖运。本标段的开挖可用作回填的土石方工程量远远小于回填工程量,不足工程量由外运。
开挖过程中遇到大卵石,可单独堆放一边,用作齿槽基础大卵石回填;开挖的弃料运至临时堆放点,后期用于齿槽面层弃料回填;可用于堤身回填的在堤身填筑时用于填筑堤身。
