您当前位置:首页 » 水利工程 » 水利施工
水电站厂房项目岩锚梁二期混凝土施工方案 12P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-01
  • 资料类型:RAR
  • 资料大小:75.1 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水电站厂房项目岩锚梁二期混凝土施工方案 12P

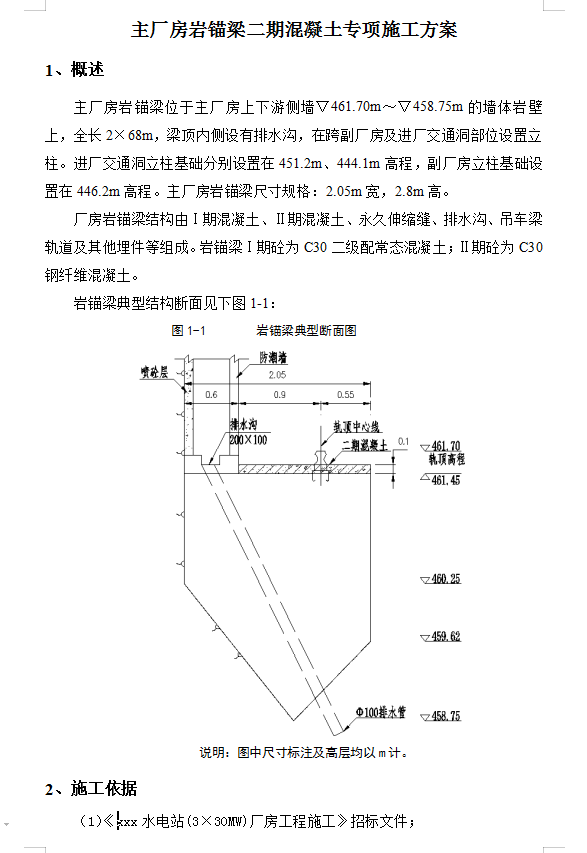

主厂房岩锚梁位于主厂房上下游侧墙▽461.70m~▽458.75m的墙体岩壁上,全长2×68m,梁顶内侧设有排水沟,在跨副厂房及进厂交通洞部位设置立柱。进厂交通洞立柱基础分别设置在451.2m、444.1m高程,副厂房立柱基础设置在446.2m高程。主厂房岩锚梁尺寸规格:2.05m宽,2.8m高。
厂房岩锚梁结构由Ⅰ期混凝土、Ⅱ期混凝土、永久伸缩缝、排水沟、吊车梁轨道及其他埋件等组成。岩锚梁Ⅰ期砼为C30二级配常态混凝土;Ⅱ期砼为C30钢纤维混凝土。

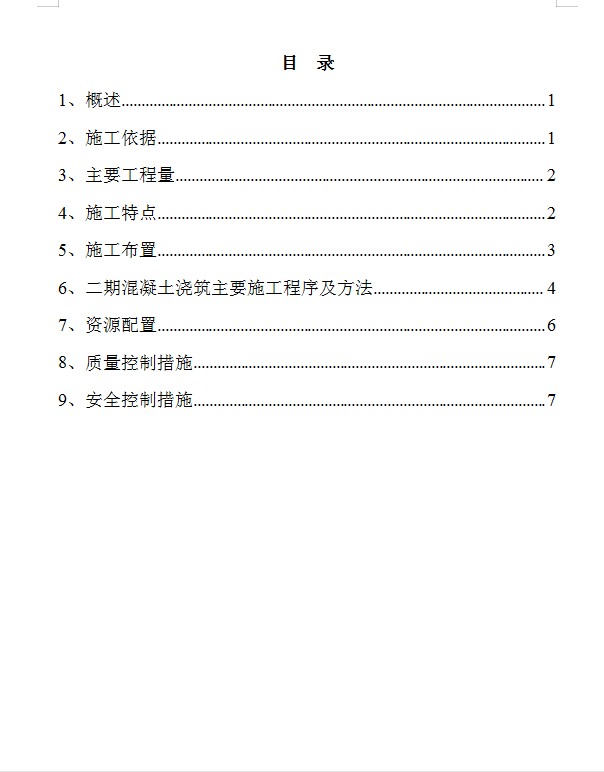

1、概述 1
2、施工依据 1

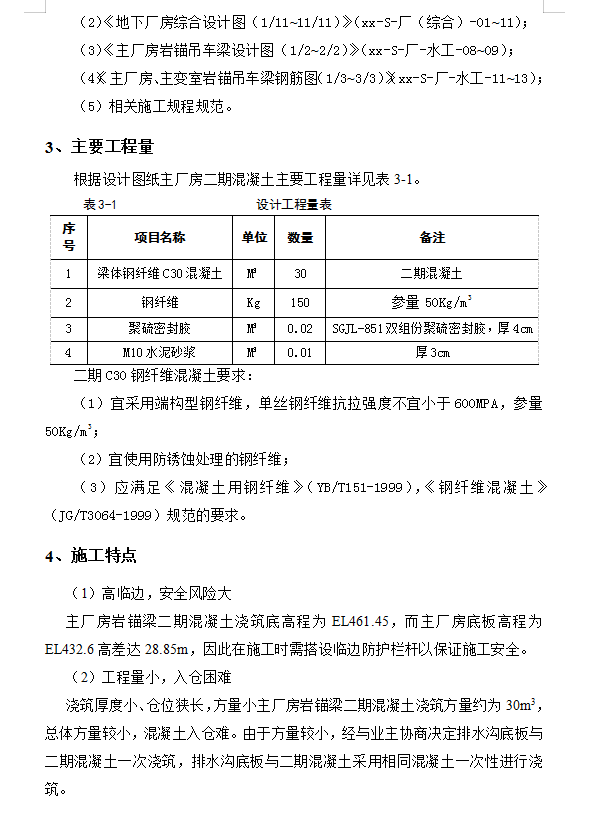

3、主要工程量 2
4、施工特点 2
5、施工布置 3
6、二期混凝土浇筑主要施工程序及方法 4
7、资源配置 6
8、质量控制措施 7
9、安全控制措施 7
资料截图
  • 水电站厂房项目岩锚梁二期混凝土施工方案 12P
  • 水电站厂房项目岩锚梁二期混凝土施工方案 12P
  • 水电站厂房项目岩锚梁二期混凝土施工方案 12P
