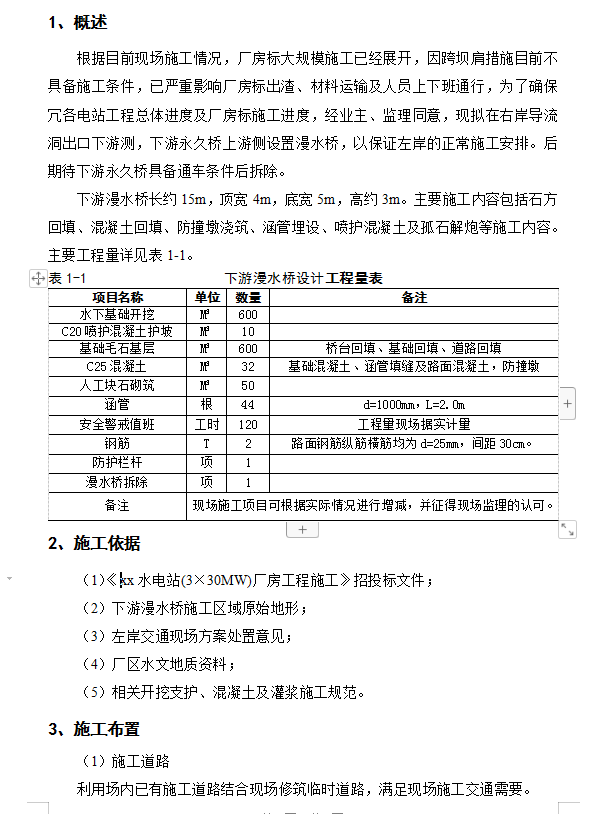

根据目前现场施工情况,厂房标大规模施工已经展开,因跨坝肩措施目前不具备施工条件,已严重影响厂房标出渣、材料运输及人员上下班通行,为了确保冗各电站工程总体进度及厂房标施工进度,经业主、监理同意,现拟在右岸导流洞出口下游测,下游永久桥上游侧设置漫水桥,以保证左岸的正常施工安排。后期待下游永久桥具备通车条件后拆除。
下游漫水桥长约15m,顶宽4m,底宽5m,高约3m。主要施工内容包括石方回填、混凝土回填、防撞墩浇筑、涵管埋设、喷护混凝土及孤石解炮等施工内容。
1、概述 1
2、施工依据 1
3、施工布置 1

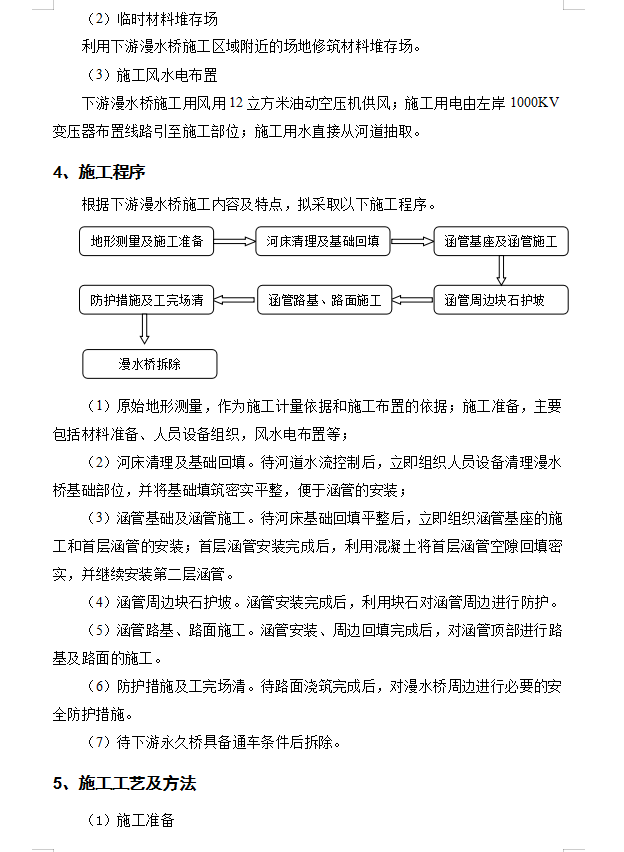

4、施工程序 2
5、施工工艺及方法 2
6、进度计划安排 5
7、资源配置 5
8、安全、质量、环境及文明施工保障措施 6
9、需协调解决相关问题及建议 6
10、附图 6
