您当前位置:首页 » 水利工程 » 水利施工
水电站厂房项目取水口底板固结灌浆施工方案(含图纸、PDF格式)
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-01
  • 资料类型:RAR
  • 资料大小:986 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水电站厂房项目取水口底板固结灌浆施工方案(含图纸、PDF格式)
xx电站主要任务是发电,坝后式开发,正常蓄水位495m,相应库容3290万m3,为周调节水库,电站装机容量90MW,多年平均发电量3.357亿kW•h,保证出力21.19MW,装机利用小时数3730h,工程规模属中型,工程等别为三等。
引水发电系统布置于左岸,采用单元引水和出水的布置方式。由岸塔式取水口、引水隧洞、压力钢管、地下厂房及尾水洞等组成。取水进水口底板高程473.0m,设拦污栅和4.5×4.5m的平板检修闸门、工作门各3扇。

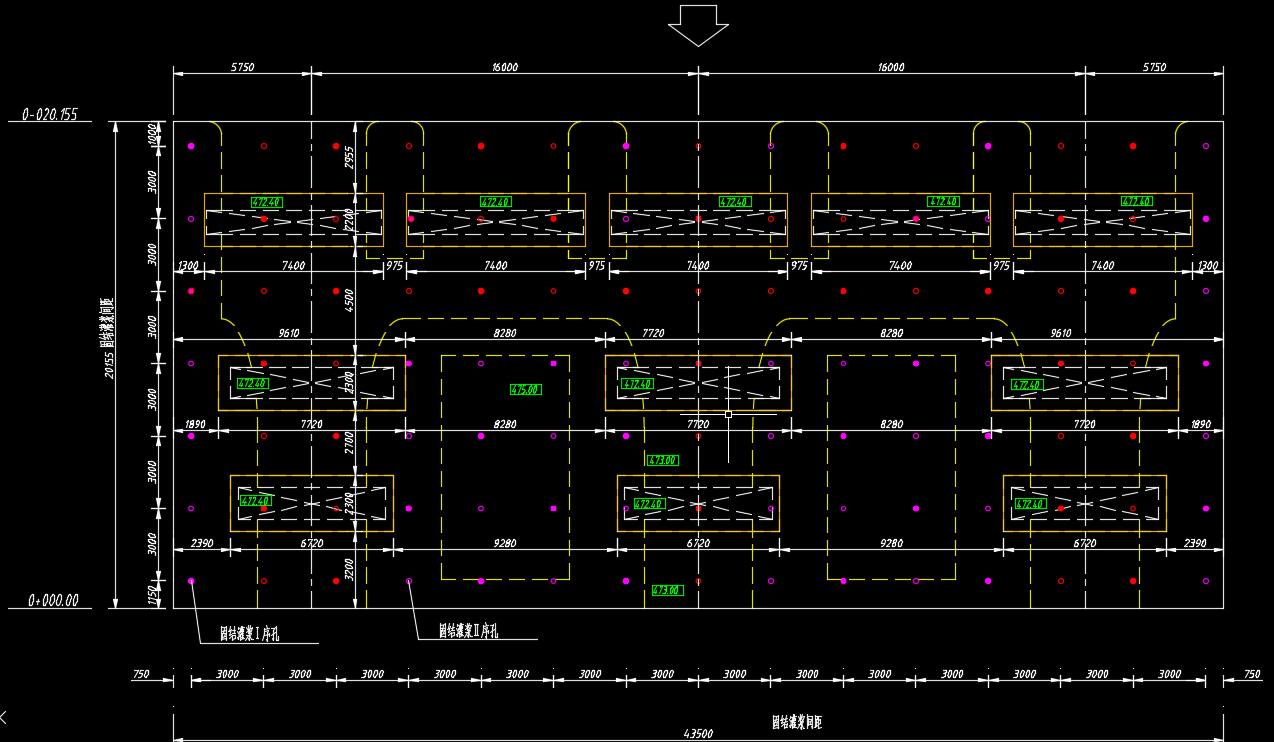

进水口底板固结灌浆主要范围为取水口0+000~0-020.155桩号的取水塔底板基础。进水口底板固结灌浆主要分为Ⅰ序孔和Ⅱ序孔(灌浆孔有效进尺入岩5m,间排距为3m×3m)。
根据固结灌浆施工蓝图,拟采取以下方式对进水口底板进行灌浆:
(1)固结灌浆灌浆孔在灌浆前应用压力水进行裂隙冲洗,直至回水清净时止;
(2)固结灌浆孔的压水试验应在裂隙冲洗后进行,试验孔数不宜少于总孔数的5%;
(3)分两序施工,先Ⅰ序孔后Ⅱ序孔,Ⅰ序孔为“●”Ⅱ序孔为“○”,采用全孔一次灌浆;
(4)灌浆压力根据现场试验而定,初步拟定为0.3MPa;
(5)灌浆孔灌浆和检查孔检查结束后,应排除钻孔内的积水和污物,采用压力灌浆法或机械压浆法进行封孔,并将孔口抹平。

1 工程简介 1
1.1取水口底板固结灌浆介绍 1
1.2发电引水隧洞工程地质条件及评价 1
1.3 主要工程量 2

2 编制依据 2
3 进水口底板固结灌浆主要施工特点 2
4 施工布置 3
4.1 施工道路及加工场地布置 3
4.2 供电系统布置 3
......
资料截图
  • 水电站厂房项目取水口底板固结灌浆施工方案(含图纸、PDF格式)
  • 水电站厂房项目取水口底板固结灌浆施工方案(含图纸、PDF格式)
  • 水电站厂房项目取水口底板固结灌浆施工方案(含图纸、PDF格式)
  • 水电站厂房项目取水口底板固结灌浆施工方案(含图纸、PDF格式)
