航电枢纽钢筋混凝土防渗墙专项施工方案 18P

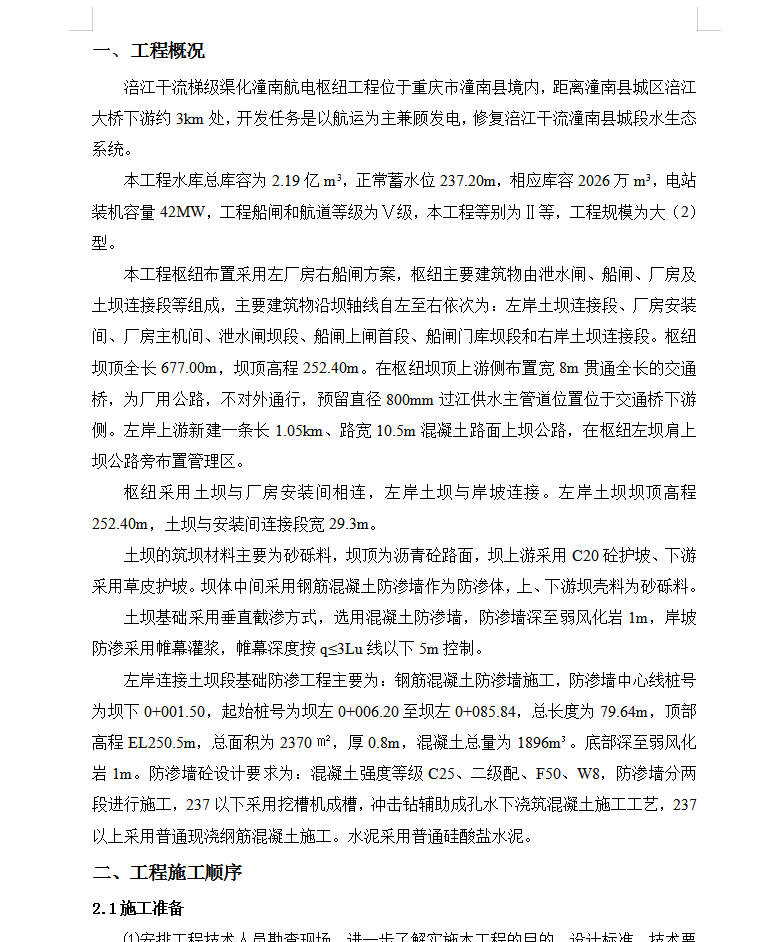

涪江干流梯级渠化潼南航电枢纽工程位于XXX县境内,距离潼南县城区涪江大桥下游约3km处,开发任务是以航运为主兼顾发电,修复涪江干流潼南县城段水生态系统。
本工程水库总库容为2.19亿m3,正常蓄水位237.20m,相应库容2026万m3,电站装机容量42MW,工程船闸和航道等级为Ⅴ级,本工程等别为Ⅱ等,工程规模为大(2)型。
本工程枢纽布置采用左厂房右船闸方案,枢纽主要建筑物由泄水闸、船闸、厂房及土坝连接段等组成,主要建筑物沿坝轴线自左至右依次为:左岸土坝连接段、厂房安装间、厂房主机间、泄水闸坝段、船闸上闸首段、船闸门库坝段和右岸土坝连接段。枢纽坝顶全长677.00m,坝顶高程252.40m。在枢纽坝顶上游侧布置宽8m贯通全长的交通桥,为厂用公路,不对外通行,预留直径800mm过江供水主管道位置位于交通桥下游侧。左岸上游新建一条长1.05km、路宽10.5m混凝土路面上坝公路,在枢纽左坝肩上坝公路旁布置管理区。
枢纽采用土坝与厂房安装间相连,左岸土坝与岸坡连接。左岸土坝坝顶高程252.40m,土坝与安装间连接段宽29.3m。
土坝的筑坝材料主要为砂砾料,坝顶为沥青砼路面,坝上游采用C20砼护坡、下游采用草皮护坡。坝体中间采用钢筋混凝土防渗墙作为防渗体,上、下游坝壳料为砂砾料。
土坝基础采用垂直截渗方式,选用混凝土防渗墙,防渗墙深至弱风化岩1m,岸坡防渗采用帷幕灌浆,帷幕深度按q≤3Lu线以下5m控制。
左岸连接土坝段基础防渗工程主要为:钢筋混凝土防渗墙施工,防渗墙中心线桩号为坝下0+001.50,起始桩号为坝左0+006.20至坝左0+085.84,总长度为79.64m,顶部高程EL250.5m,总面积为2370㎡,厚0.8m,混凝土总量为1896m3。底部深至弱风化岩1m。防渗墙砼设计要求为:混凝土强度等级C25、二级配、F50、W8,防渗墙分两段进行施工,237以下采用挖槽机成槽,冲击钻辅助成孔水下浇筑混凝土施工工艺,237以上采用普通现浇纲筋混凝土施工。水泥采用普通硅酸盐水泥。
