您当前位置:首页 » 水利工程 » 水利施工
压力管道安装施工方案 27P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-27
  • 资料类型:RAR
  • 资料大小:203 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
压力管道安装施工方案 27P

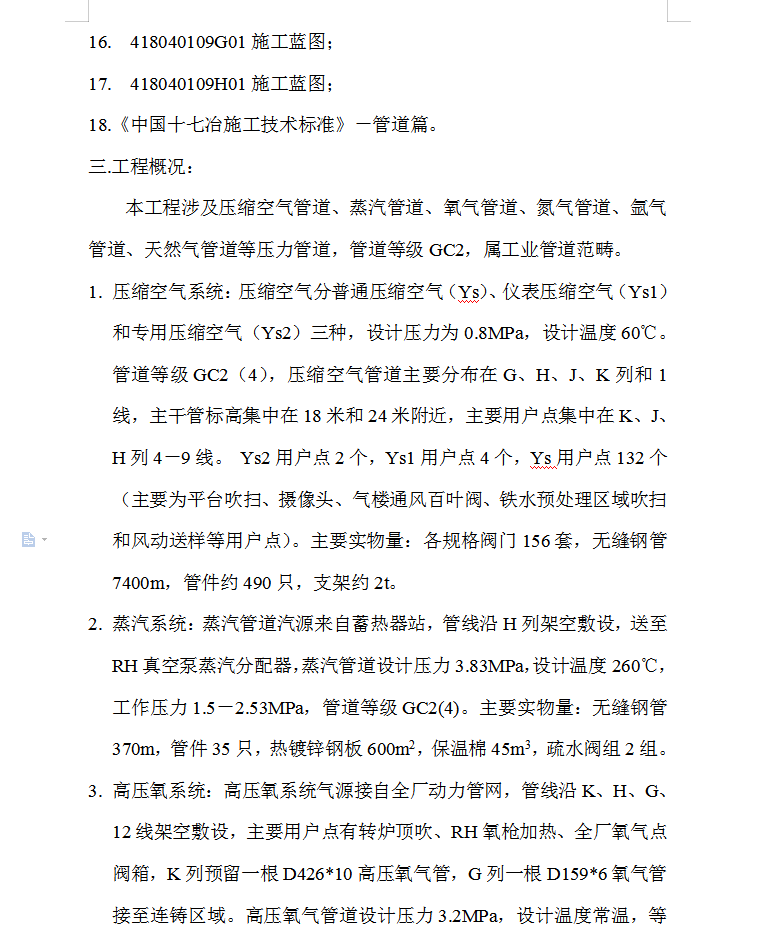

本工程涉及压缩空气管道、蒸汽管道、氧气管道、氮气管道、氩气管道、天然气管道等压力管道,管道等级GC2,属工业管道范畴。
1.压缩空气系统:压缩空气分普通压缩空气(Ys)、仪表压缩空气(Ys1)和专用压缩空气(Ys2)三种,设计压力为0.8MPa,设计温度60℃。管道等级GC2(4),压缩空气管道主要分布在G、H、J、K列和1线,主干管标高集中在18米和24米附近,主要用户点集中在K、J、H列4-9线。 Ys2用户点2个,Ys1用户点4个,Ys用户点132个(主要为平台吹扫、摄像头、气楼通风百叶阀、铁水预处理区域吹扫和风动送样等用户点)。主要实物量:各规格阀门156套,无缝钢管7400m,管件约490只,支架约2t。
2.蒸汽系统:蒸汽管道汽源来自蓄热器站,管线沿H列架空敷设,送至RH真空泵蒸汽分配器,蒸汽管道设计压力3.83MPa,设计温度260℃,工作压力1.5-2.53MPa,管道等级GC2(4)。主要实物量:无缝钢管370m,管件35只,热镀锌钢板600m2,保温棉45m3,疏水阀组2组。

3.高压氧系统:高压氧系统气源接自全厂动力管网,管线沿K、H、G、12线架空敷设,主要用户点有转炉顶吹、RH氧枪加热、全厂氧气点阀箱,K列预留一根D426*10高压氧气管,G列一根D159*6氧气管接至连铸区域。高压氧气管道设计压力3.2MPa,设计温度常温,等级GC2(4)。主要实物量氧气截止阀15套,阻火器3只,氧气点阀箱47组,钢管约?米,管件?个。
4.高压氮系统:高压氮系统气源接自全厂动力管网,管线沿K、H列、12线架空敷设。主要用户点有溅渣护炉、转炉底吹、RH真空槽破真空,K列预留一根D426*10高压氮气管。设计压力3.2MPa,设计温度常温,管道等级GC2(4)。主要实物量:氮气截止阀8套,钢管约?米,管件?个。
5.中压氮系统:中压氮气气源接自全厂动力管网,管线沿K、H、G、12线架空敷设,主要有钢水罐烘烤和钢水罐干燥、转炉用中压氮气、OG氮封、RH事故仪表检修等16个用户点。中压氮气管道设计压力为1.6MPa,温度常温,管道等级GC2(4)。主要实物量:氮气截止阀29套,钢管约?米,管件?个。
6.高压氩气系统:高压氩气气源接自全厂动力管网,管线沿K、H、G、12线架空敷设,主要用户点有转炉底吹、LF吹钢包和RH环流处理,K、G两列各预留一处用户点,G列一根D108*5氩气管接至连铸区域。高压氩气管道设计压力为3.2MPa,设计温度常温,管道等级GC2(4)。主要实物量:氩气截止阀11套,钢管约?米,管件?个。
7.天然气系统:天然气气源接自全厂动力管网,管线沿K、H、G、12线架空敷设,主要用户点有炼钢区域点阀箱和三管烟囱点火装置,G列一根D219*7天然气管接至连铸区域。天然气管道设计压力0.8MPa,设计温度常温,管道等级GC2(1)。主要实物量:天然气球阀16套,天然气点阀箱47组,钢管约?米,管件?个。
资料截图
  • 压力管道安装施工方案 27P
  • 压力管道安装施工方案 27P
  • 压力管道安装施工方案 27P
