您当前位置:首页 » 水利工程 » 水利施工
灌区引水提升改造工程顶管施工方案 20P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-27
  • 资料类型:RAR
  • 资料大小:212 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
灌区引水提升改造工程顶管施工方案 20P

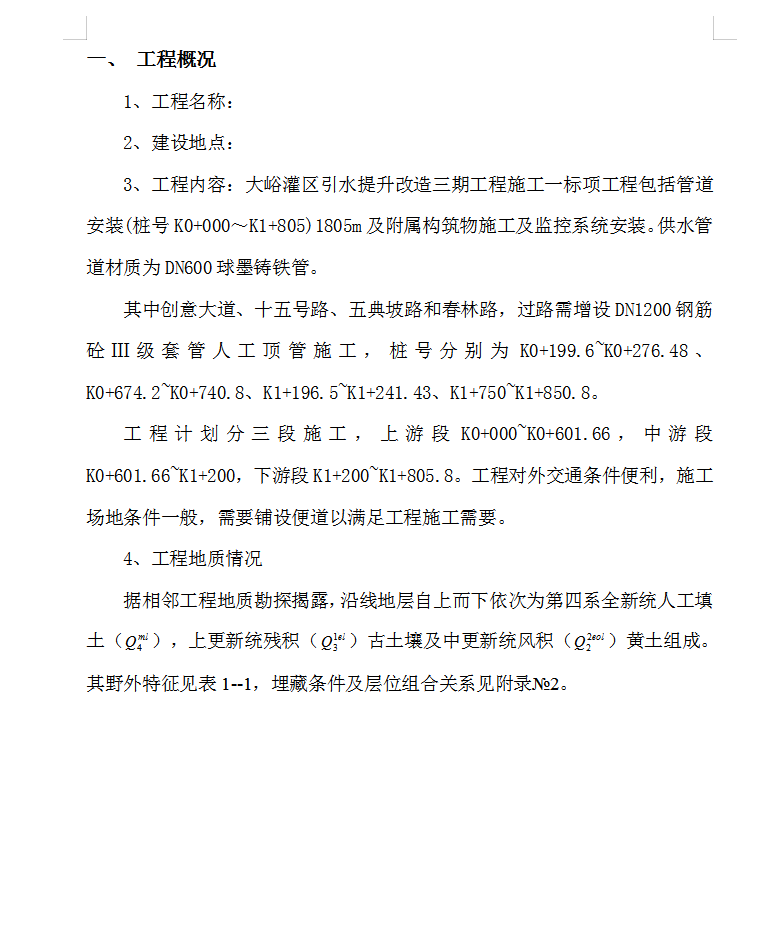

大峪灌区引水提升改造三期工程施工一标项工程包括管道安装(桩号K0+000~K1+805)1805m及附属构筑物施工及监控系统安装。供水管道材质为DN600球墨铸铁管。
其中创意大道、十五号路、五典坡路和春林路,过路需增设DN1200钢筋砼Ⅲ级套管人工顶管施工,桩号分别为K0+199.6~K0+276.48、K0+674.2~K0+740.8、K1+196.5~K1+241.43、K1+750~K1+850.8。
工程计划分三段施工,上游段K0+000~K0+601.66,中游段K0+601.66~K1+200,下游段K1+200~K1+805.8。工程对外交通条件便利,施工场地条件一般,需要铺设便道以满足工程施工需要。

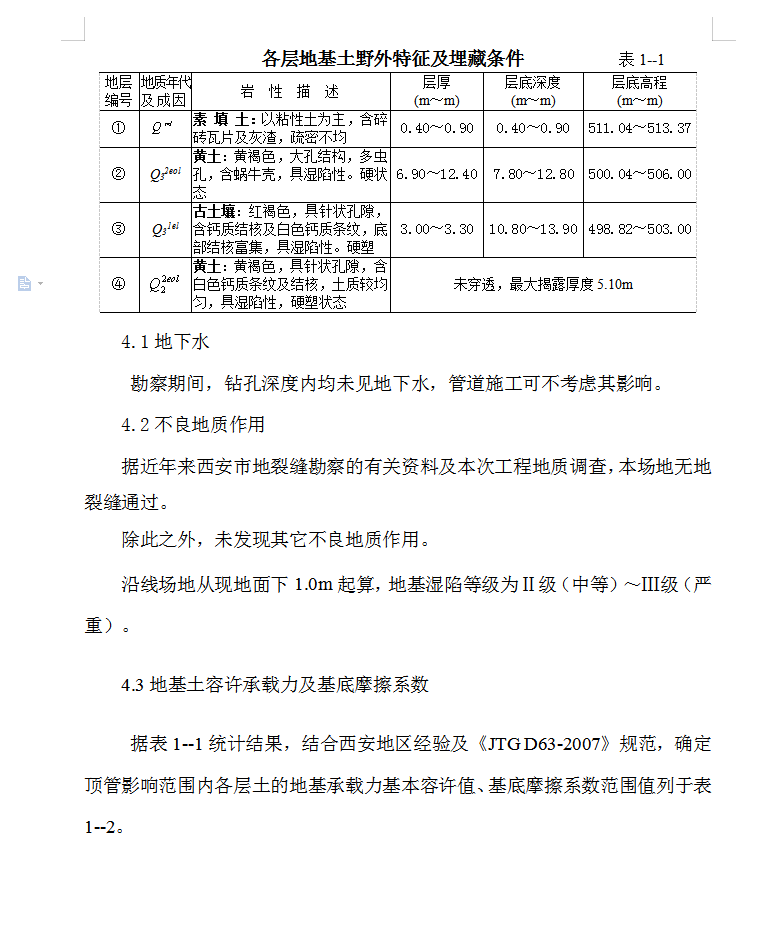

据相邻工程地质勘探揭露,沿线地层自上而下依次为第四系全新统人工填土(),上更新统残积()古土壤及中更新统风积()黄土组成。其野外特征见表1--1,埋藏条件及层位组合关系见附录№2。
设计变更情况

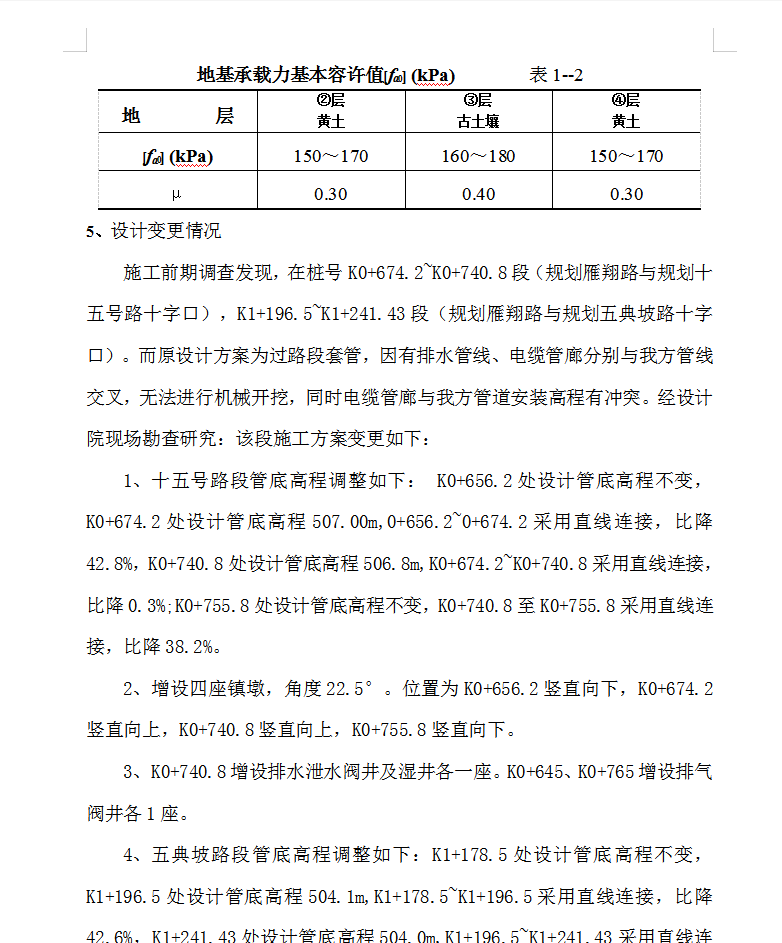

施工前期调查发现,在桩号K0+674.2~K0+740.8段(规划雁翔路与规划十五号路十字口),K1+196.5~K1+241.43段(规划雁翔路与规划五典坡路十字口)。而原设计方案为过路段套管,因有排水管线、电缆管廊分别与我方管线交叉,无法进行机械开挖,同时电缆管廊与我方管道安装高程有冲突。经设计院现场勘查研究:该段施工方案变更如下:
1、十五号路段管底高程调整如下: K0+656.2处设计管底高程不变,K0+674.2处设计管底高程507.00m,0+656.2~0+674.2采用直线连接,比降42.8%,K0+740.8处设计管底高程506.8m,K0+674.2~K0+740.8采用直线连接,比降0.3%;K0+755.8处设计管底高程不变,K0+740.8至K0+755.8采用直线连接,比降38.2%。
2、增设四座镇墩,角度22.5°。位置为K0+656.2竖直向下,K0+674.2竖直向上,K0+740.8竖直向上,K0+755.8竖直向下。
3、K0+740.8增设排水泄水阀井及湿井各一座。K0+645、K0+765增设排气阀井各1座。
4、五典坡路段管底高程调整如下:K1+178.5处设计管底高程不变,K1+196.5处设计管底高程504.1m,K1+178.5~K1+196.5采用直线连接,比降42.6%,K1+241.43处设计管底高程504.0m,K1+196.5~K1+241.43采用直线连接,比降0.222%;K1+258.43处设计管底高程不变,K1+241.43至K1+258.43采用直线连接,比降41.9%。
5、增设四座镇墩,角度22.5°。位置为K1+178.5竖直向下,K1+196.5竖直向上,K1+241.43竖直向上,K1+258.43竖直向下。
6、K1+241.43增设排水泄水阀井及湿井各一座。K1+167.5、K1+267增设排气阀井各1座。
7、K0+674.2~K0+740.8、K1+196.5~K1+241.43段采用人工顶管法施工,其余段采用开挖法施工。
资料截图
  • 灌区引水提升改造工程顶管施工方案 20P
  • 灌区引水提升改造工程顶管施工方案 20P
  • 灌区引水提升改造工程顶管施工方案 20P
