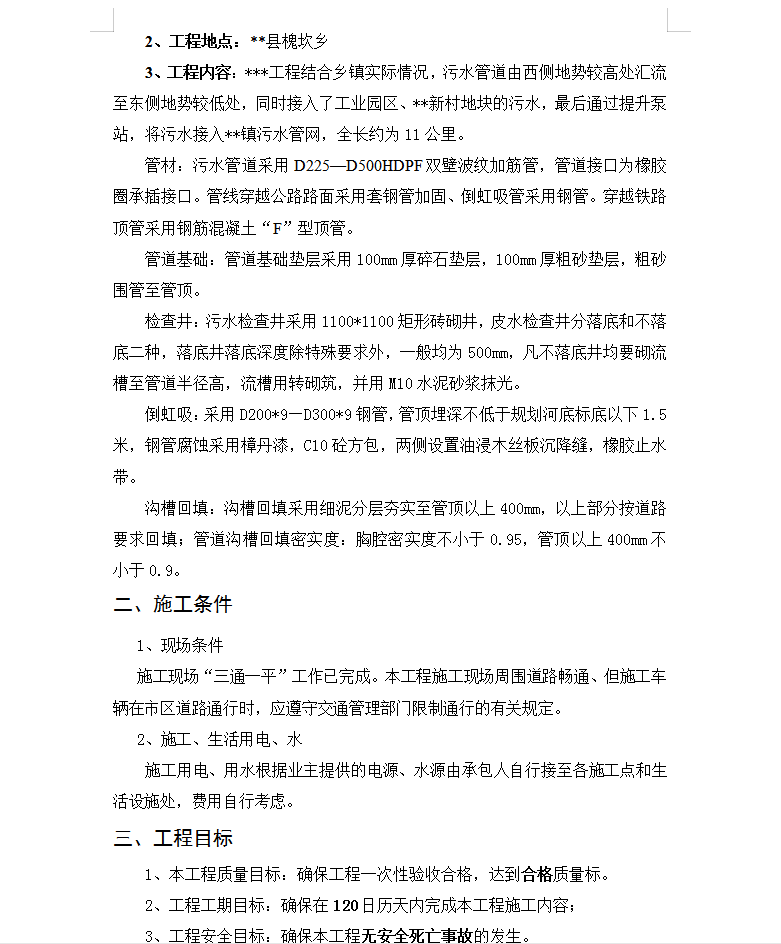

***工程结合乡镇实际情况,污水管道由西侧地势较高处汇流至东侧地势较低处,同时接入了工业园区、**新村地块的污水,最后通过提升泵站,将污水接入**镇污水管网,全长约为11公里。
管材:污水管道采用D225—D500HDPF双壁波纹加筋管,管道接口为橡胶圈承插接口。管线穿越公路路面采用套钢管加固、倒虹吸管采用钢管。穿越铁路顶管采用钢筋混凝土“F”型顶管。
管道基础:管道基础垫层采用100mm厚碎石垫层,100mm厚粗砂垫层,粗砂围管至管顶。
检查井:污水检查井采用1100*1100矩形砖砌井,皮水检查井分落底和不落底二种,落底井落底深度除特殊要求外,一般均为500mm,凡不落底井均要砌流槽至管道半径高,流槽用转砌筑,并用M10水泥砂浆抹光。
倒虹吸:采用D200*9—D300*9钢管,管顶埋深不低于规划河底标底以下1.5米,钢管腐蚀采用樟丹漆,C10砼方包,两侧设置油浸木丝板沉降缝,橡胶止水带。
沟槽回填:沟槽回填采用细泥分层夯实至管顶以上400mm,以上部分按道路要求回填;管道沟槽回填密实度:胸腔密实度不小于0.95,管顶以上400mm不小于0.9。
施工总平面布置原则
1、既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求;不能顾此失比。
2、在招标文件允许的施工用地范围内结合本项目施工特点及现场环境,在满足正常施工和生产管理的前提下,本着节约、安全、合理、整洁、文明、保护环境的目的惊醒布置,将施工对交通及周围环境影响程度降至最小,将现有场地的作用发挥到最大化。
3、施工布置需整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,创建文明施工工地.
4、场地布置还应遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
施工总平面布置图
1、场地布置
本工程项目部主要施工临时设施分别设于公路附近,其中包括:项目办公房、生活房建设施、车辆停放场、材料堆放场、钢木结构加工存放场、拌和场等。房屋采用彩塑钢板建造,场地进行硬化。
在施工现场及办公区设立“五牌一图”,在道路相交处设置警告牌、指路标志、危险标志等标准化标志。
在施工设施布置时,为满足环保的需要,在各主要施工场地设置排水沟、垃圾池、洗车槽、废水沉淀池,确保工地卫生、出场车辆和废水排放满足环保卫生要求,不得污染当地环境。所有临时营地设施按国家和浙江省有关消防安全法规配齐消防装置。运输车辆在主要道路进出口配置车洗平台,设专人负责车辆的冲洗,保证车辆进出不得污染路面。
2、施工用水、用电
根据业主提供的电源、水源,项目部自行将其接入施工现场,承担各项费用。施工过程中做好节约用电用水工作。
3、拌和场、材料堆放
本工程的砼采用自拌砼。砼拌和场拟设在生产设施旁边,配置350拌和机2台,及相应的水泥仓库,砂、石料堆场。拌和场、材料堆场进行场地硬化,各种材料分开堆放,设置隔墙和标志牌。场地周围设置排水沟,保证排水通畅。
4、交通组织
本工程交通分为场外交通和场内交通。
场内交通保证施工便道畅通,安排专人进行指挥,在各个危险地段设置安全交通警示牌;场外交通,在各个主要路口设置安全警示牌和指路标志,夜间有安全指示灯,并保证电路通畅。
