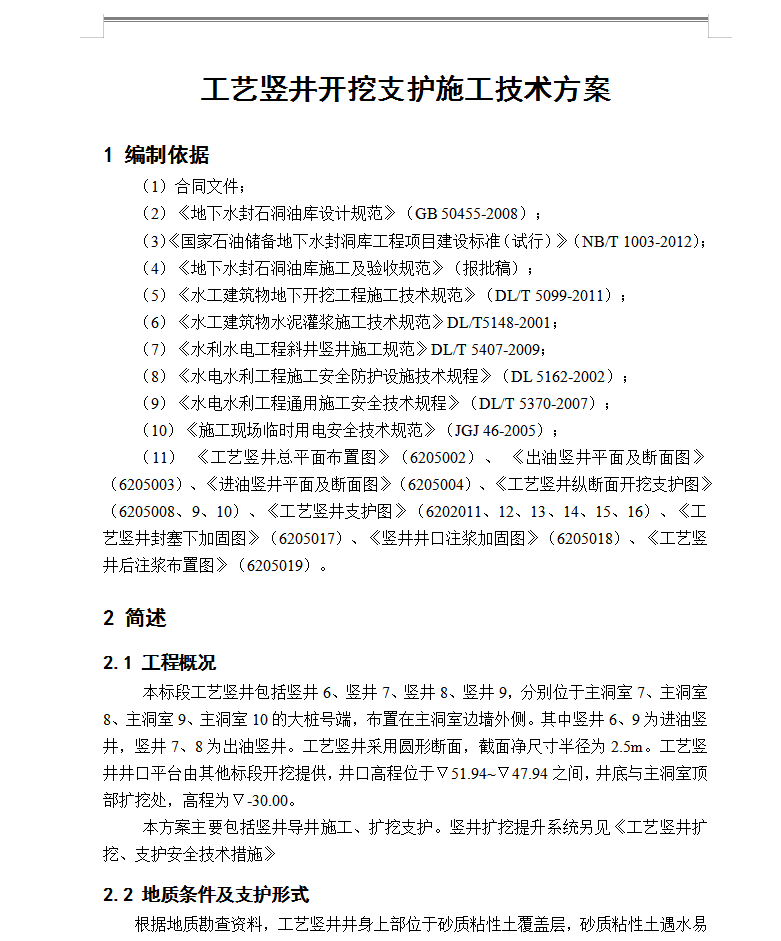

工艺竖井开挖支护施工技术方案 25P
本标段工艺竖井包括竖井6、竖井7、竖井8、竖井9,分别位于主洞室7、主洞室8、主洞室9、主洞室10的大桩号端,布置在主洞室边墙外侧。其中竖井6、9为进油竖井,竖井7、8为出油竖井。工艺竖井采用圆形断面,截面净尺寸半径为2.5m。工艺竖井井口平台由其他标段开挖提供,井口高程位于▽51.94~▽47.94之间,井底与主洞室顶部扩挖处,高程为▽-30.00。
本方案主要包括竖井导井施工、扩挖支护。竖井扩挖提升系统另见《工艺竖井扩挖、支护安全技术措施》
根据地质勘查资料,工艺竖井井身上部位于砂质粘性土覆盖层,砂质粘性土遇水易软化、崩解;竖井中下部岩体依次为中风化花岗岩、微风化花岗岩。

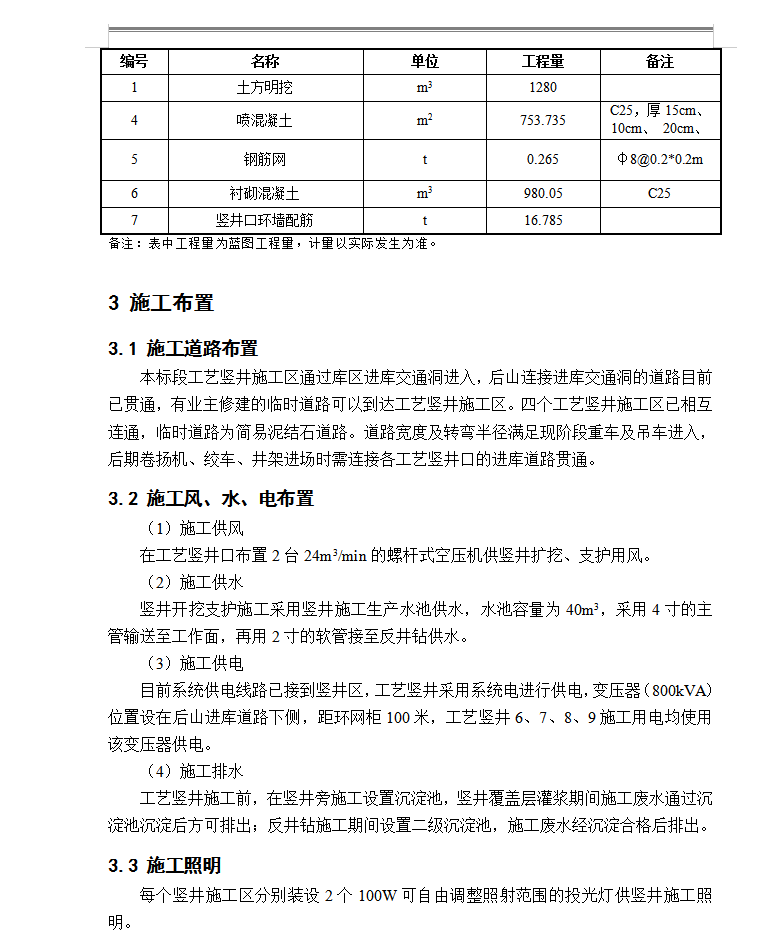

施工道路布置
本标段工艺竖井施工区通过库区进库交通洞进入,后山连接进库交通洞的道路目前已贯通,有业主修建的临时道路可以到达工艺竖井施工区。四个工艺竖井施工区已相互连通,临时道路为简易泥结石道路。道路宽度及转弯半径满足现阶段重车及吊车进入,后期卷扬机、绞车、井架进场时需连接各工艺竖井口的进库道路贯通。
3.2 施工风、水、电布置
(1)施工供风
在工艺竖井口布置2台24m3/min的螺杆式空压机供竖井扩挖、支护用风。
(2)施工供水
竖井开挖支护施工采用竖井施工生产水池供水,水池容量为40m3,采用4寸的主管输送至工作面,再用2寸的软管接至反井钻供水。
(3)施工供电
目前系统供电线路已接到竖井区,工艺竖井采用系统电进行供电,变压器(800kVA)位置设在后山进库道路下侧,距环网柜100米,工艺竖井6、7、8、9施工用电均使用该变压器供电。
(4)施工排水
工艺竖井施工前,在竖井旁施工设置沉淀池,竖井覆盖层灌浆期间施工废水通过沉淀池沉淀后方可排出;反井钻施工期间设置二级沉淀池,施工废水经沉淀合格后排出。
3.3 施工照明
每个竖井施工区分别装设2个100W可自由调整照射范围的投光灯供竖井施工照明。
3.4 开挖渣料处理

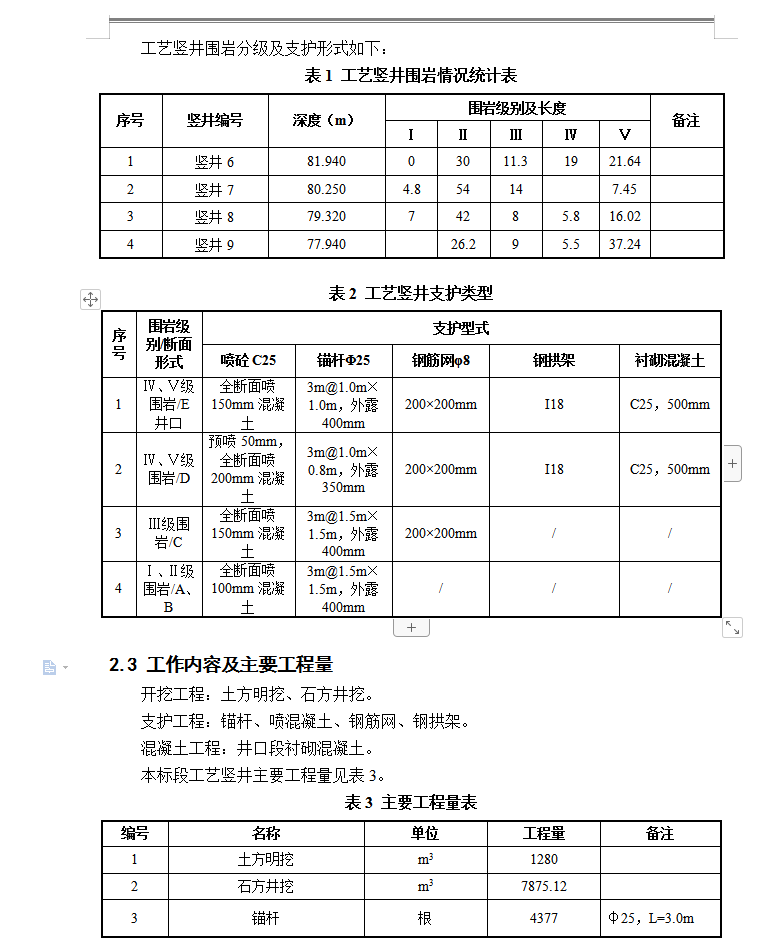

开挖渣料根据业主、监理指示运到粤旺公司渣场或进场施工道路左侧的堆渣场。
