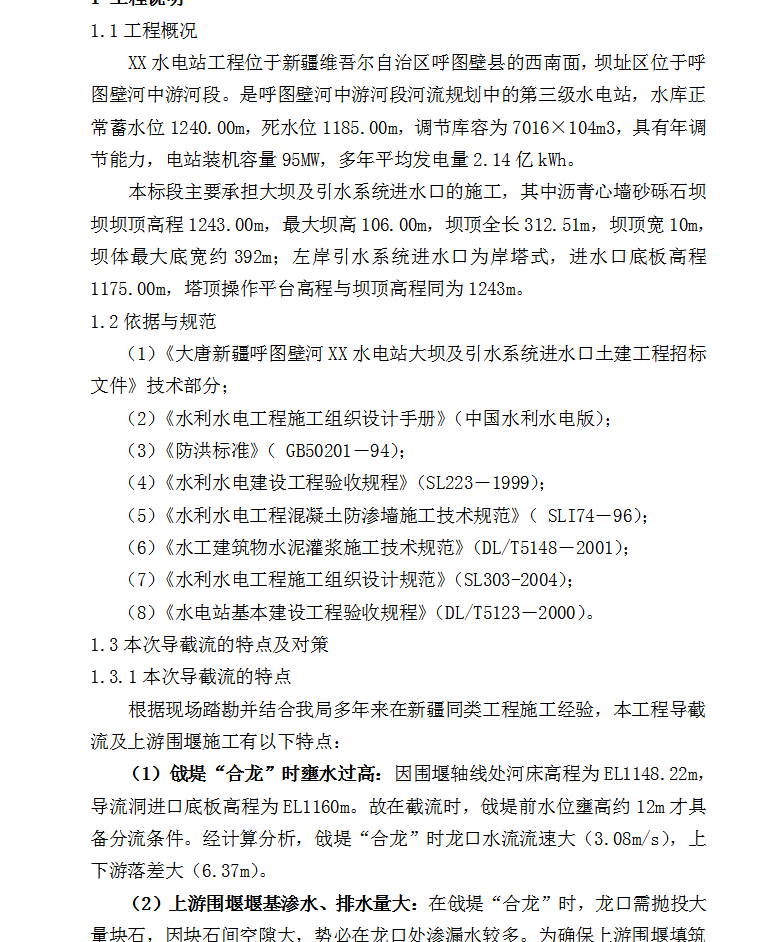

XX水电站工程位于XXX西南面,坝址区位于呼图壁河中游河段。是呼图壁河中游河段河流规划中的第三级水电站,水库正常蓄水位1240.00m,死水位1185.00m,调节库容为7016×104m3,具有年调节能力,电站装机容量95MW,多年平均发电量2.14亿kWh。
本标段主要承担大坝及引水系统进水口的施工,其中沥青心墙砂砾石坝坝坝顶高程1243.00m,最大坝高106.00m,坝顶全长312.51m,坝顶宽10m,坝体最大底宽约392m;左岸引水系统进水口为岸塔式,进水口底板高程1175.00m,塔顶操作平台高程与坝顶高程同为1243m。
本次导截流的特点
根据现场踏勘并结合我局多年来在新疆同类工程施工经验,本工程导截流及上游围堰施工有以下特点:
(1)戗堤“合龙”时壅水过高:因围堰轴线处河床高程为EL1148.22m,导流洞进口底板高程为EL1160m。故在截流时,戗堤前水位壅高约12m才具备分流条件。经计算分析,戗堤“合龙”时龙口水流流速大(3.08m/s),上下游落差大(6.37m)。
(2)上游围堰堰基渗水、排水量大:在戗堤“合龙”时,龙口需抛投大量块石,因块石间空隙大,势必在龙口处渗漏水较多。为确保上游围堰填筑施工质量(上游围堰为坝体一部分),需加大上游围堰基础渗水、排水工作,为上游围堰填筑提供旱地作业条件。
(3)上游围堰施工场地过小:依据设计图纸,上游围堰上游坡脚与戗堤下游坡脚相接,造成上游围堰施工场地过小,且不利于戗堤后排水坑槽布置。
(4)上游围堰沥青心墙砼需在冬季施工:根据合同节点工期要求,2010年9月份实现截流施工后,需要完成戗堤压实、闭气、基坑抽排水、上游围堰基础开挖、上游围堰EL1166.5m高程以下的砂砾料填筑及高喷板墙等施工作业,最快也需二个多月,即到2010年11月底完成上述工作。随后进行上游围堰EL1166.5m高程以上堰体填筑及沥青心墙砼防渗体施工,此时业已进入冬季(合同技术条款文件要求,沥青心墙施工外界最低温度不低于5℃),给堰体沥青心墙砼施工带来诸多不便。
1.3.2拟采取的措施
针对以上导截流及上游围堰施工特点分析,我部拟采取如下相应措施:
(1)戗堤“合龙”时壅水过高:根据现场地形,经过仔细研究,为避免壅水过高,现将上游围堰戗堤位置确定在导流洞进口下游30m处,距离上游围堰轴线210m;同时由于“6.22”洪水影响,现河床高程有所抬高,对截流相对有利。根据水利计算,戗堤壅水高程大约控制在6m左右,最大流速3.76m,但河流来水量较小,龙口合拢施工中采用大块石进行龙口抛投,可顺利实现截流施工。
(2)上游围堰堰基渗水排水量大:
上游围堰堰基渗水问题解决的关键是截流戗堤的闭气施工,计划在戗堤上游铺盖粘土,同时在下游挖截水槽,并做粘土心墙,加大加宽戗堤,尽量减少戗堤的渗水量,同时加大戗堤渗漏水排水工作,从而保证上游围堰堰基旱地施工条件。
(3)上游围堰施工场地过小:合理安排围堰各工序施工,加强现场协调,作到人、材、机有序流动,从而加快围堰施工进度。
(4)上游围堰沥青心墙砼需在冬季施工:前期进行沥青混凝土冬季施工生产性试验,根据以往工程经验,采取保温措施进行冬季沥青心墙砼施工;若因天气影响,则调整施工时段,在2011年4月底完成EL1166.5m高程以上的上游围填筑和沥青心墙施工。
