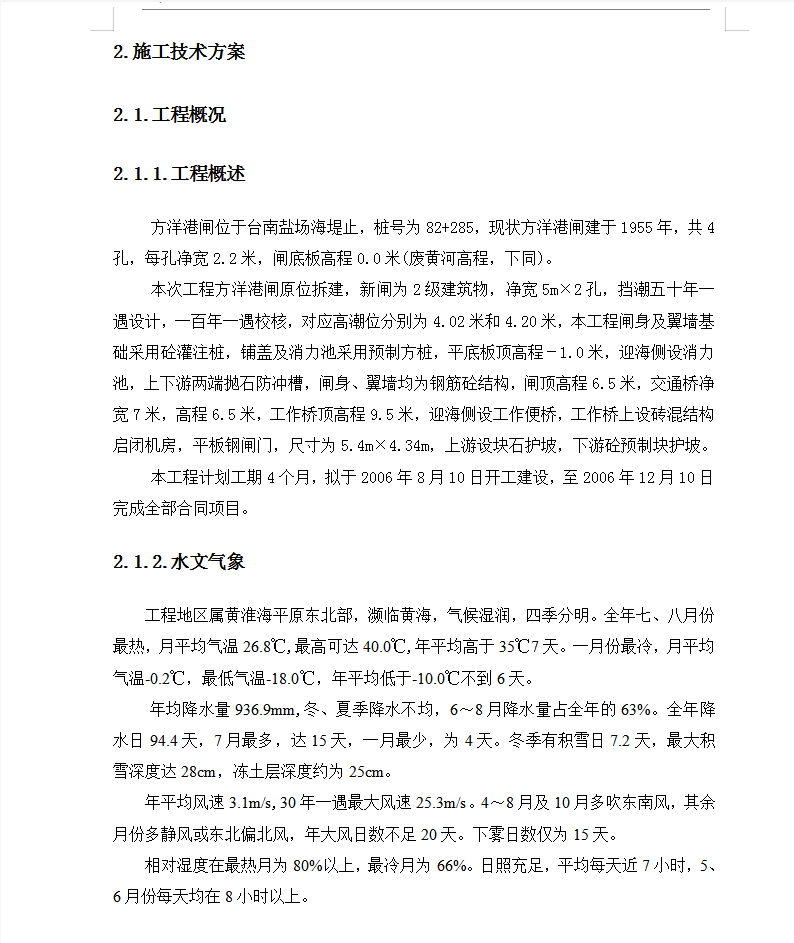

方洋港涵闸施工组织设计
方洋港闸位于台南盐场海堤止,桩号为82+285,现状方洋港闸建于1955年,共4孔,每孔净宽2.2米,闸底板高程0.0米(废黄河高程,下同)。
本次工程方洋港闸原位拆建,新闸为2级建筑物,净宽5m×2孔,挡潮五十年一遇设计,一百年一遇校核,对应高潮位分别为4.02米和4.20米,本工程闸身及翼墙基础采用砼灌注桩,铺盖及消力池采用预制方桩,平底板顶高程-1.0米,迎海侧设消力池,上下游两端抛石防冲槽,闸身、翼墙均为钢筋砼结构,闸顶高程6.5米,交通桥净宽7米,高程6.5米,工作桥顶高程9.5米,迎海侧设工作便桥,工作桥上设砖混结构启闭机房,平板钢闸门,尺寸为5.4m×4.34m,上游设块石护坡,下游砼预制块护坡。
本工程计划工期4个月,拟于2006年8月10日开工建设,至2006年12月10日完成全部合同项目。
工程地区属黄淮海平原东北部,濒临黄海,气候湿润,四季分明。全年七、八月份最热,月平均气温26.8℃,最高可达40.0℃,年平均高于35℃7天。一月份最冷,月平均气温-0.2℃,最低气温-18.0℃,年平均低于-10.0℃不到6天。
年均降水量936.9mm,冬、夏季降水不均,6~8月降水量占全年的63%。全年降水日94.4天,7月最多,达15天,一月最少,为4天。冬季有积雪日7.2天,最大积雪深度达28cm,冻土层深度约为25cm。
年平均风速3.1m/s,30年一遇最大风速25.3m/s。4~8月及10月多吹东南风,其余月份多静风或东北偏北风,年大风日数不足20天。下雾日数仅为15天。
相对湿度在最热月为80%以上,最冷月为66%。日照充足,平均每天近7小时,5、6月份每天均在8小时以上。
