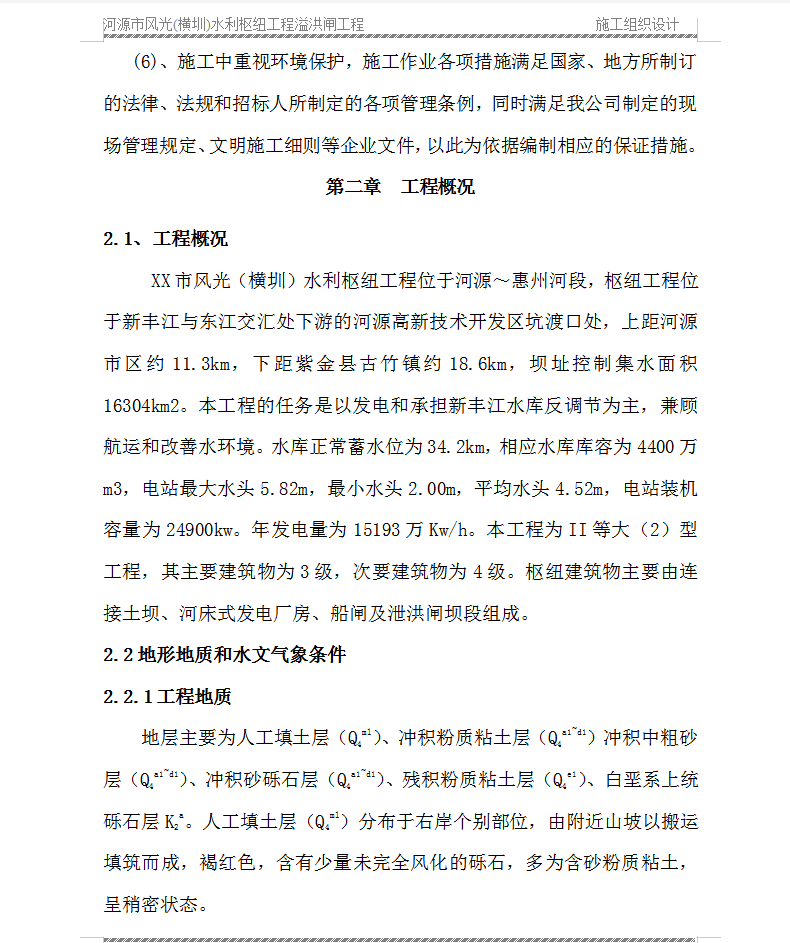

水利枢纽工程溢洪闸工程施工组织设计 64P

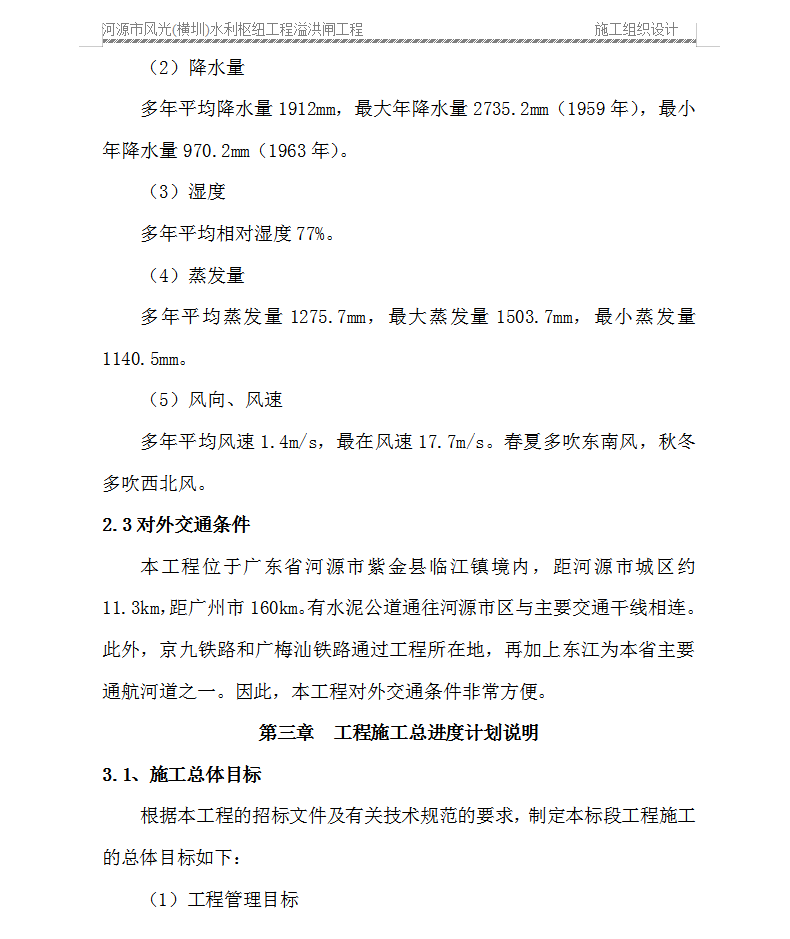

XX市风光(横圳)水利枢纽工程位于河源~惠州河段,枢纽工程位于新丰江与东江交汇处下游的河源高新技术开发区坑渡口处,上距河源市区约11.3km,下距紫金县古竹镇约18.6km,坝址控制集水面积16304km2。本工程的任务是以发电和承担新丰江水库反调节为主,兼顾航运和改善水环境。水库正常蓄水位为34.2km,相应水库库容为4400万m3,电站最大水头5.82m,最小水头2.00m,平均水头4.52m,电站装机容量为24900kw。年发电量为15193万Kw/h。本工程为II等大(2)型工程,其主要建筑物为3级,次要建筑物为4级。枢纽建筑物主要由连接土坝、河床式发电厂房、船闸及泄洪闸坝段组成。

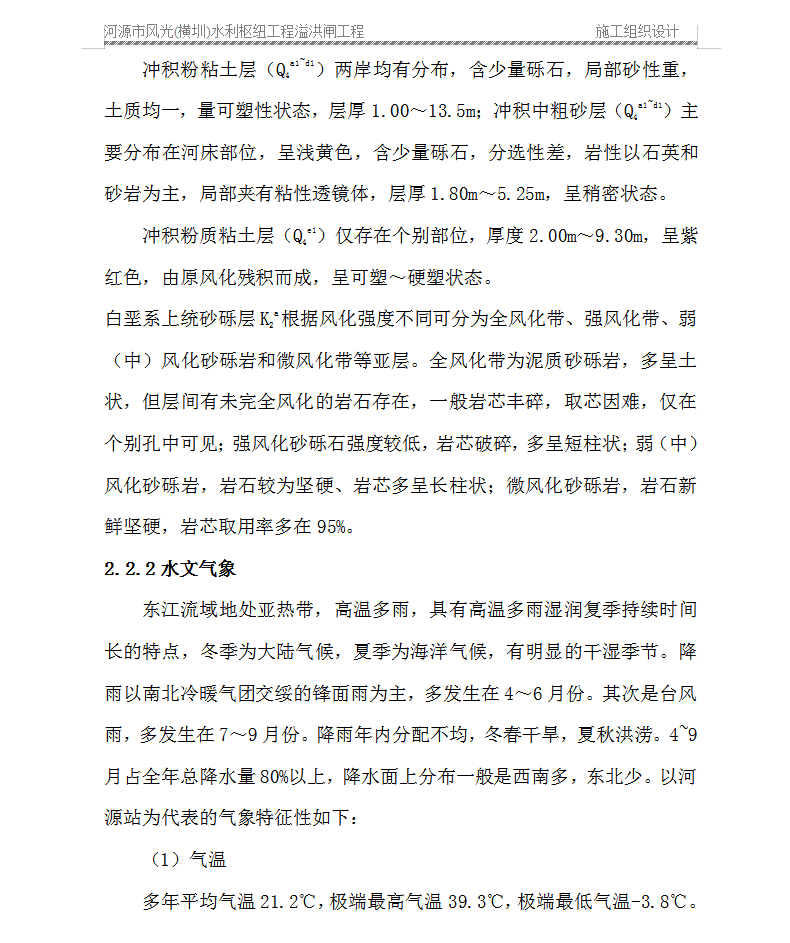

施工特点、难点及重点
(1)、本工程是综合性的航运、发电枢纽工程,其良好的施工组织对施工的顺利进行是关键的保证。本工程阶段性控制工期紧,季节性施工强度大,里程进度要求严密。根据招标文件的规定本工程的施工任务需在13个月内完成,施工期间遇上汛期作业。
(2)、施工场地开阔,便于施工布置,对外交通非常方便。施工线路长,施工区域范围较大,可充分利用施工场地开阔、便于施工布置的特点,合理布置施工机械,提高砼月浇筑强度。
