您当前位置:首页 » 水利工程 » 水利施工
渔港河岸高桩施工组织设计
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-06
  • 资料类型:RAR
  • 资料大小:107 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

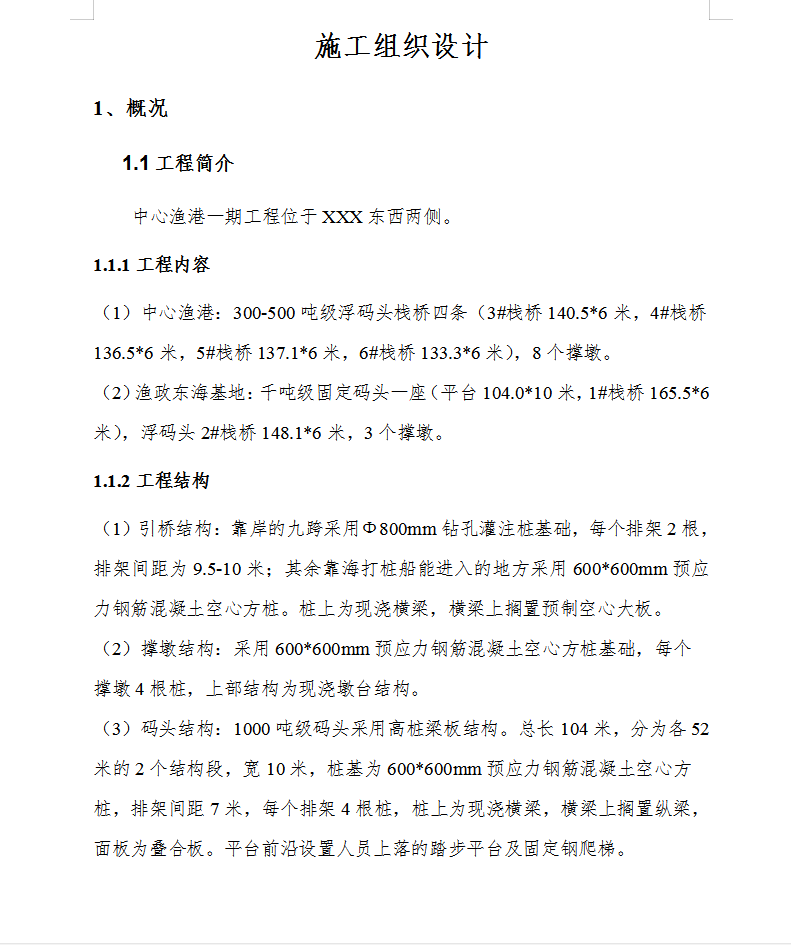

渔港河岸高桩施工组织设计
工程内容
(1)xxx:300-500吨级浮码头栈桥四条(3#栈桥140.5*6米,4#栈桥136.5*6米,5#栈桥137.1*6米,6#栈桥133.3*6米),8个撑墩。
(2) 基地:千吨级固定码头一座(平台104.0*10米,1#栈桥165.5*6米),浮码头2#栈桥148.1*6米,3个撑墩。
工程结构
(1)引桥结构:靠岸的九跨采用Ф800mm钻孔灌注桩基础,每个排架2根,排架间距为9.5-10米;其余靠海打桩船能进入的地方采用600*600mm预应力钢筋混凝土空心方桩。桩上为现浇横梁,横梁上搁置预制空心大板。
(2)撑墩结构:采用600*600mm预应力钢筋混凝土空心方桩基础,每个撑墩4根桩,上部结构为现浇墩台结构。
(3)码头结构:1000吨级码头采用高桩梁板结构。总长104米,分为各52米的2个结构段,宽10米,桩基为600*600mm预应力钢筋混凝土空心方桩,排架间距7米,每个排架4根桩,桩上为现浇横梁,横梁上搁置纵梁,面板为叠合板。平台前沿设置人员上落的踏步平台及固定钢爬梯。
资料截图
  • 渔港河岸高桩施工组织设计
  • 渔港河岸高桩施工组织设计
  • 渔港河岸高桩施工组织设计
