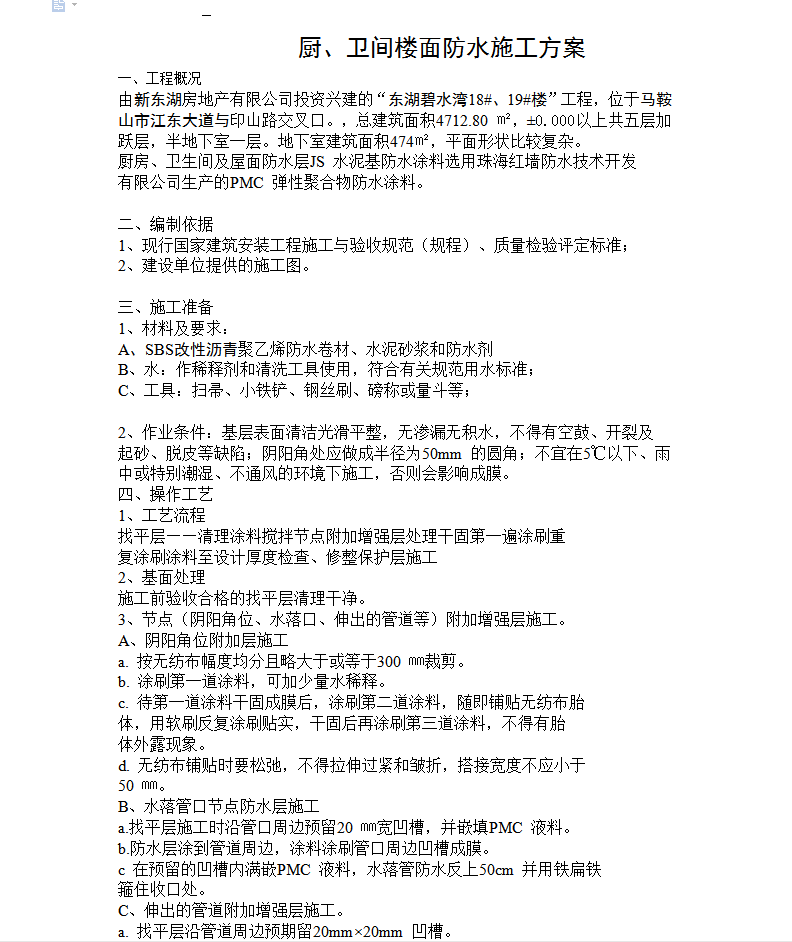

厨、卫间楼面防水施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-06
  • 资料类型:RAR
  • 资料大小:13.1 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
厨、卫间楼面防水施工方案
由新东湖房地产有限公司投资兴建的“东湖碧水湾18#、19#楼”工程,位于马鞍山市江东大道与印山路交叉口。,总建筑面积4712.80 ㎡,±0.000以上共五层加跃层,半地下室一层。地下室建筑面积474㎡,平面形状比较复杂。
厨房、卫生间及屋面防水层JS 水泥基防水涂料选用珠海红墙防水技术开发
有限公司生产的PMC 弹性聚合物防水涂料。

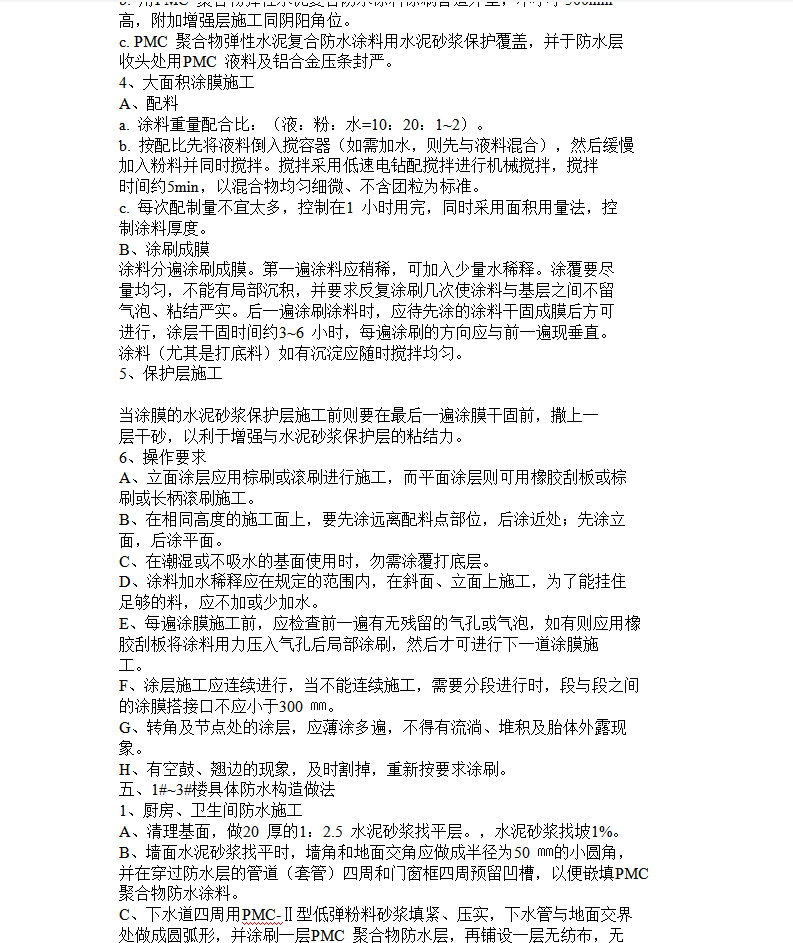

操作工艺
1、工艺流程
找平层——清理涂料搅拌节点附加增强层处理干固第一遍涂刷重
复涂刷涂料至设计厚度检查、修整保护层施工
2、基面处理
施工前验收合格的找平层清理干净。
3、节点(阴阳角位、水落口、伸出的管道等)附加增强层施工。
A、阴阳角位附加层施工
a. 按无纺布幅度均分且略大于或等于300 ㎜裁剪。
b. 涂刷第一道涂料,可加少量水稀释。
c. 待第一道涂料干固成膜后,涂刷第二道涂料,随即铺贴无纺布胎
体,用软刷反复涂刷贴实,干固后再涂刷第三道涂料,不得有胎
体外露现象。
d. 无纺布铺贴时要松弛,不得拉伸过紧和皱折,搭接宽度不应小于
50 ㎜。
B、水落管口节点防水层施工
a.找平层施工时沿管口周边预留20 ㎜宽凹槽,并嵌填PMC 液料。
b.防水层涂到管道周边,涂料涂刷管口周边凹槽成膜。
c 在预留的凹槽内满嵌PMC 液料,水落管防水反上50cm 并用铁扁铁
箍住收口处。
C、伸出的管道附加增强层施工。
a. 找平层沿管道周边预期留20mm×20mm 凹槽。
b. 用PMC 聚合物弹性水泥复合防水涂料涂刷管道外壁,不小于500mm
高,附加增强层施工同阴阳角位。
c. PMC 聚合物弹性水泥复合防水涂料用水泥砂浆保护覆盖,并于防水层
收头处用PMC 液料及铝合金压条封严。
4、大面积涂膜施工

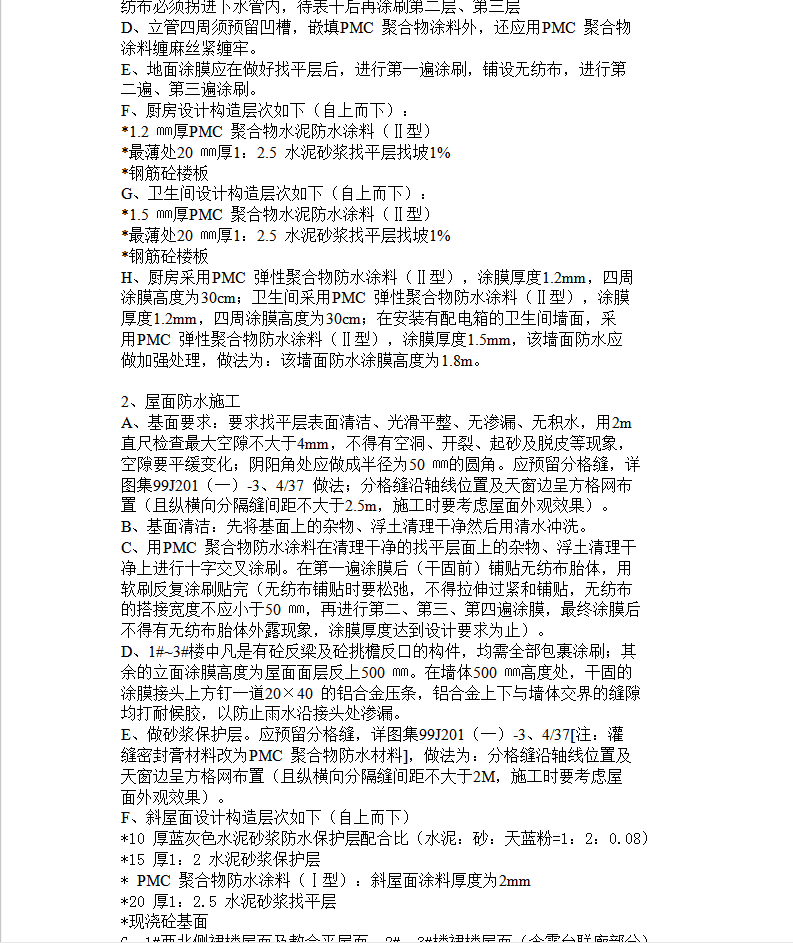

A、配料
a. 涂料重量配合比:(液:粉:水=10:20:1~2)。
b. 按配比先将液料倒入搅容器(如需加水,则先与液料混合),然后缓慢
加入粉料并同时搅拌。搅拌采用低速电钻配搅拌进行机械搅拌,搅拌
时间约5min,以混合物均匀细微、不含团粒为标准。
c. 每次配制量不宜太多,控制在1 小时用完,同时采用面积用量法,控
制涂料厚度。
B、涂刷成膜
涂料分遍涂刷成膜。第一遍涂料应稍稀,可加入少量水稀释。涂覆要尽
量均匀,不能有局部沉积,并要求反复涂刷几次使涂料与基层之间不留
气泡、粘结严实。后一遍涂刷涂料时,应待先涂的涂料干固成膜后方可
进行,涂层干固时间约3~6 小时,每遍涂刷的方向应与前一遍现垂直。
涂料(尤其是打底料)如有沉淀应随时搅拌均匀。
