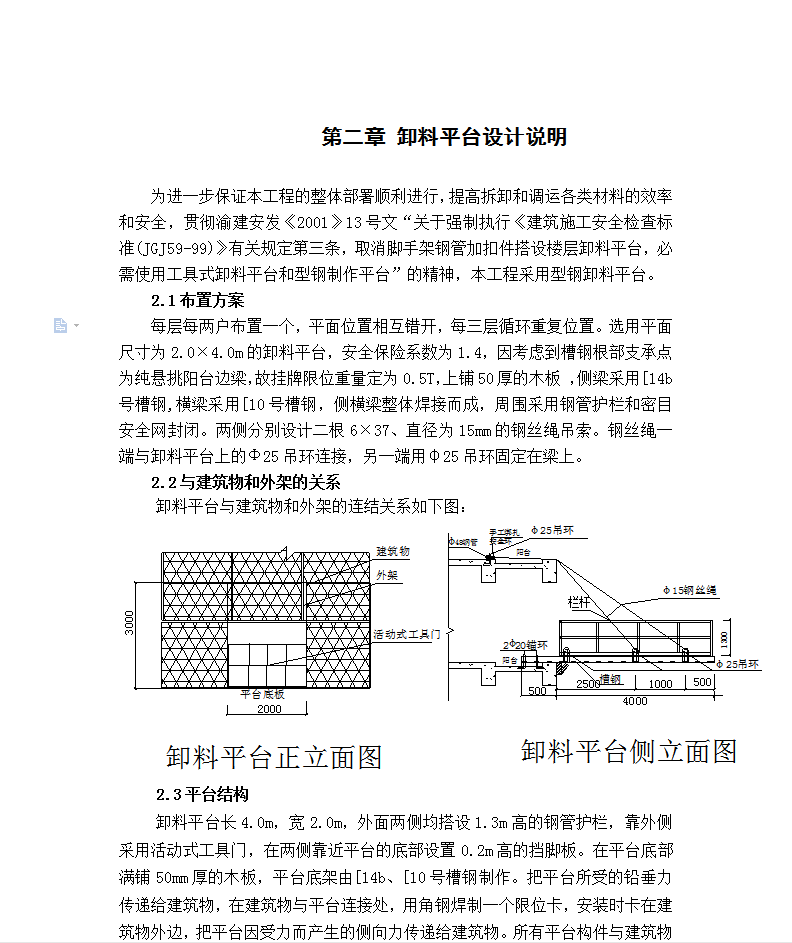

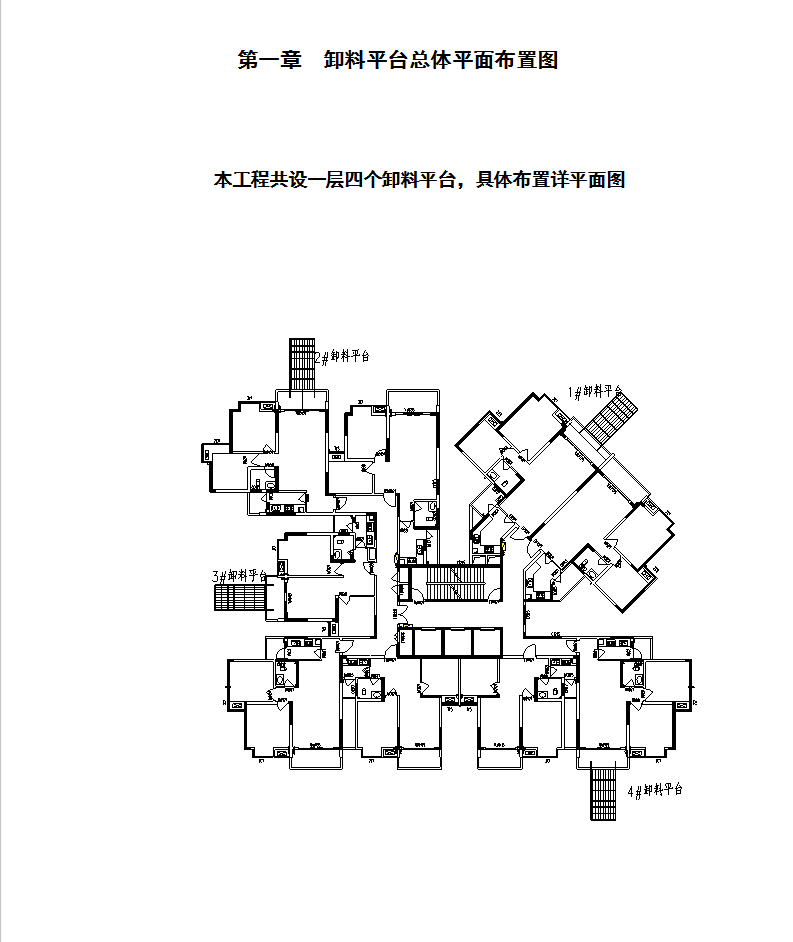

型钢卸料平台施工组织设计
每层每两户布置一个,平面位置相互错开,每三层循环重复位置。选用平面尺寸为2.0×4.0m的卸料平台,安全保险系数为1.4,因考虑到槽钢根部支承点为纯悬挑阳台边梁,故挂牌限位重量定为0.5T,上铺50厚的木板 ,侧梁采用[14b号槽钢,横梁采用[10号槽钢,侧横梁整体焊接而成,周围采用钢管护栏和密目安全网封闭。两侧分别设计二根6×37、直径为15mm的钢丝绳吊索。钢丝绳一端与卸料平台上的Ф25吊环连接,另一端用φ25吊环固定在梁上。

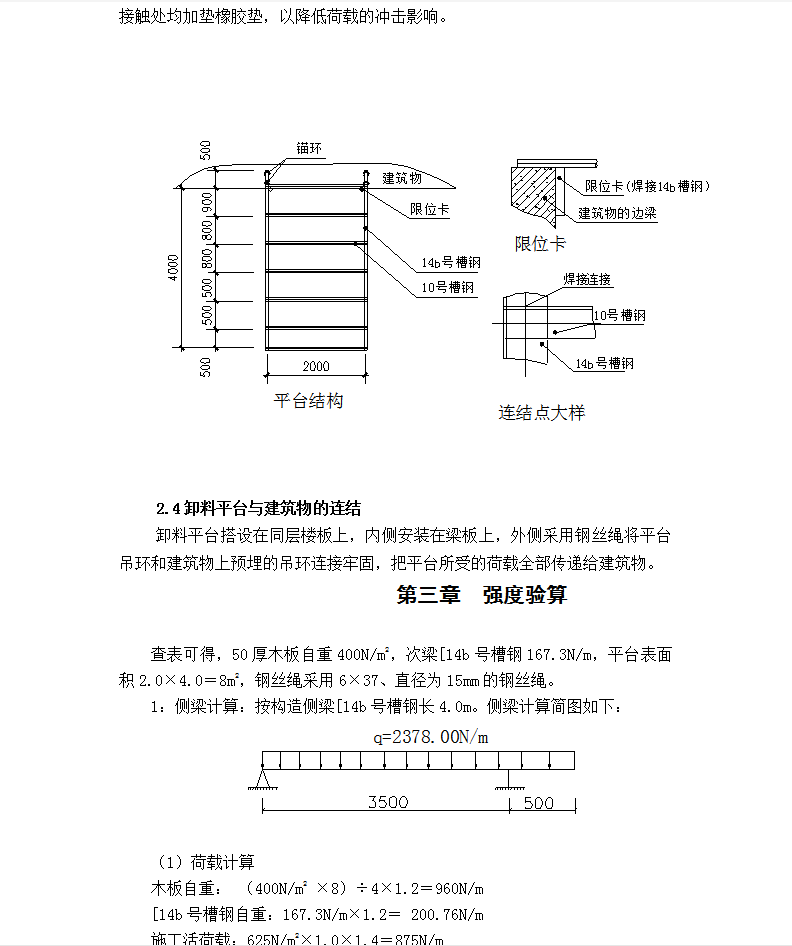

卸料平台长4.0m,宽2.0m,外面两侧均搭设1.3m高的钢管护栏,靠外侧采用活动式工具门,在两侧靠近平台的底部设置0.2m高的挡脚板。在平台底部满铺50mm厚的木板,平台底架由[14b、[10号槽钢制作。把平台所受的铅垂力传递给建筑物,在建筑物与平台连接处,用角钢焊制一个限位卡,安装时卡在建筑物外边,把平台因受力而产生的侧向力传递给建筑物。所有平台构件与建筑物接触处均加垫橡胶垫,以降低荷载的冲击影响。
