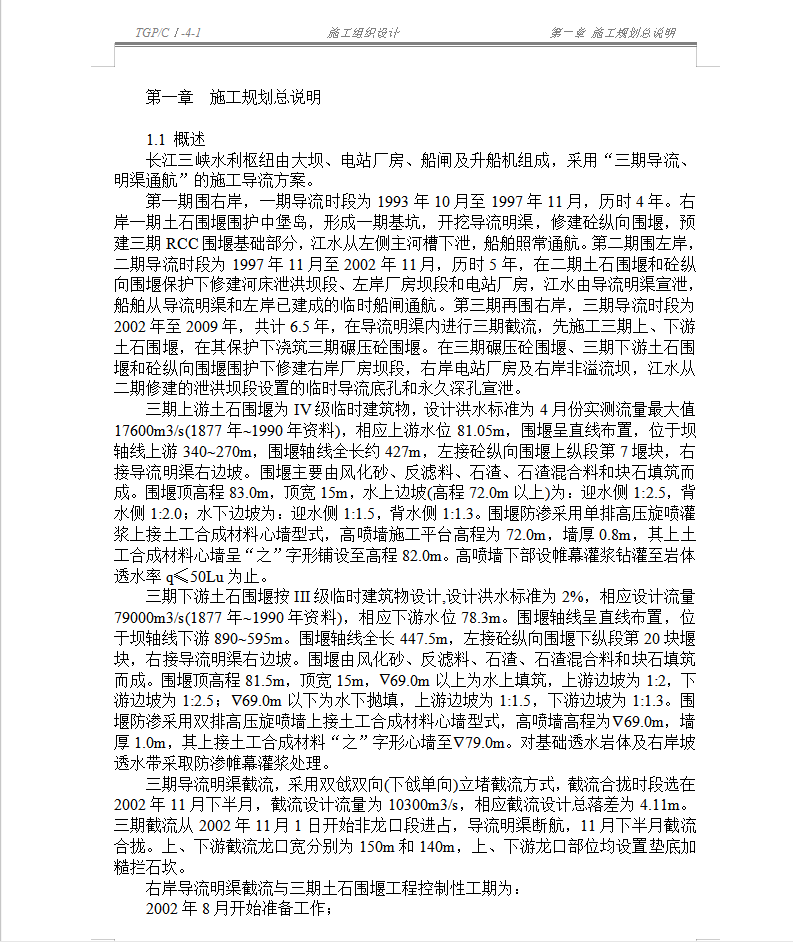

长江三峡水利枢纽由大坝、电站厂房、船闸及升船机组成,采用“三期导流、明渠通航”的施工导流方案。

第一期围右岸,一期导流时段为1993年10月至1997年11月,历时4年。右岸一期土石围堰围护中堡岛,形成一期基坑,开挖导流明渠,修建砼纵向围堰,预建三期RCC围堰基础部分,江水从左侧主河槽下泄,船舶照常通航。第二期围左岸,二期导流时段为1997年11月至2002年11月,历时5年,在二期土石围堰和砼纵向围堰保护下修建河床泄洪坝段、左岸厂房坝段和电站厂房,江水由导流明渠宣泄,船舶从导流明渠和左岸已建成的临时船闸通航。第三期再围右岸,三期导流时段为2002年至2009年,共计6.5年,在导流明渠内进行三期截流,先施工三期上、下游土石围堰,在其保护下浇筑三期碾压砼围堰。在三期碾压砼围堰、三期下游土石围堰和砼纵向围堰围护下修建右岸厂房坝段,右岸电站厂房及右岸非溢流坝,江水从二期修建的泄洪坝段设置的临时导流底孔和永久深孔宣泄。

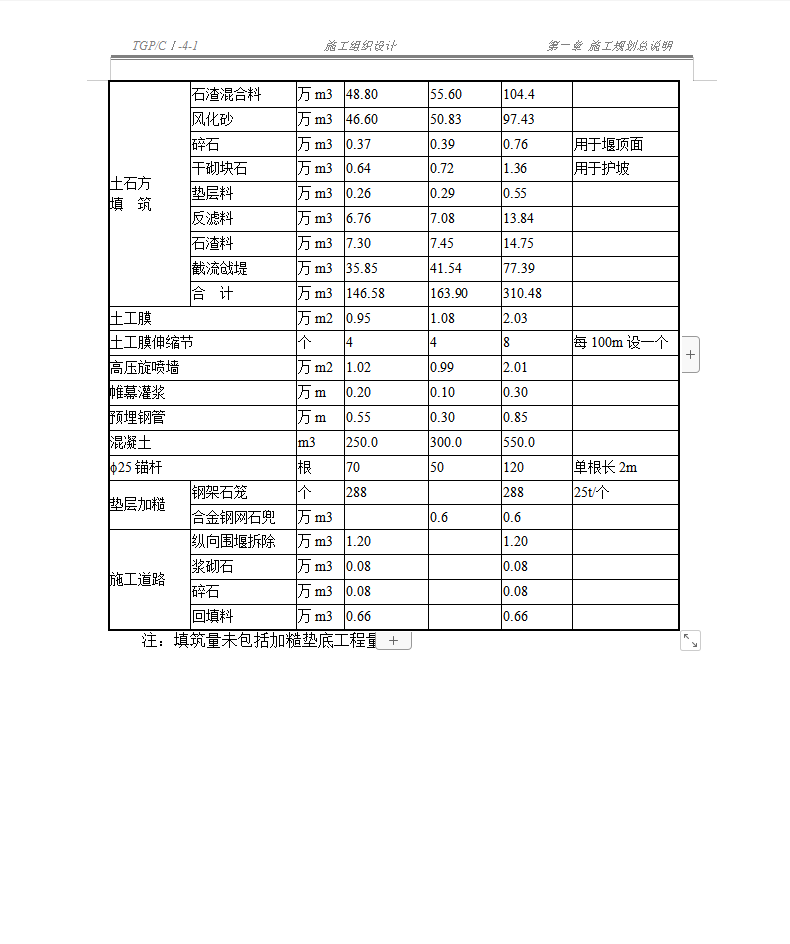

三期上游土石围堰为IV级临时建筑物,设计洪水标准为4月份实测流量最大值17600m3/s(1877年1990年资料),相应上游水位81.05m,围堰呈直线布置,位于坝轴线上游340270m,围堰轴线全长约427m,左接砼纵向围堰上纵段第7堰块,右接导流明渠右边坡。围堰主要由风化砂、反滤料、石渣、石渣混合料和块石填筑而成。围堰顶高程83.0m,顶宽15m,水上边坡(高程72.0m以上)为:迎水侧1:2.5,背水侧1:2.0;水下边坡为:迎水侧1:1.5,背水侧1:1.3。围堰防渗采用单排高压旋喷灌浆上接土工合成材料心墙型式,高喷墙施工平台高程为72.0m,墙厚0.8m,其上土工合成材料心墙呈“之”字形铺设至高程82.0m。高喷墙下部设帷幕灌浆钻灌至岩体透水率q≤50Lu为止。
