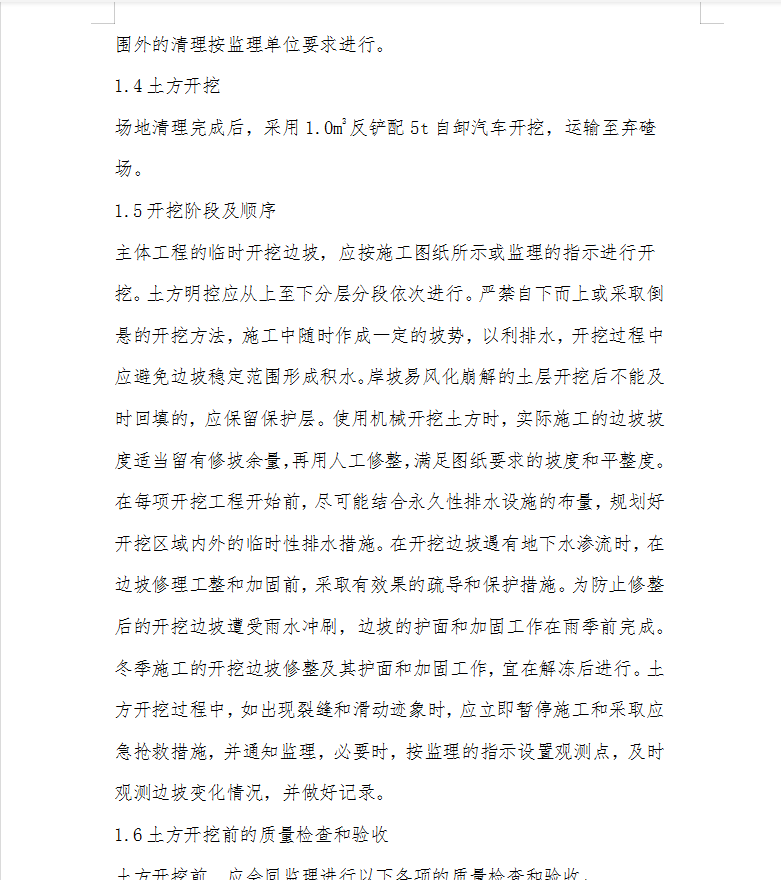

建设节水灌溉工程总面积1000亩,建设内容包括引水源工程、泵站工程、喷灌工程(管道、喷灌机等)、排水工程工程等。
土方开挖
场地清理完成后,采用1.0m3反铲配5t自卸汽车开挖,运输至弃碴场。
1.5开挖阶段及顺序
主体工程的临时开挖边坡,应按施工图纸所示或监理的指示进行开挖。土方明控应从上至下分层分段依次进行。严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水。岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层。使用机械开挖土方时,实际施工的边坡坡度适当留有修坡余量,再用人工修整,满足图纸要求的坡度和平整度。在每项开挖工程开始前,尽可能结合永久性排水设施的布量,规划好开挖区域内外的临时性排水措施。在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有效果的疏导和保护措施。为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成。冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行。土方开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施工和采取应急抢救措施,并通知监理,必要时,按监理的指示设置观测点,及时观测边坡变化情况,并做好记录。
