码头工程水上水下作业专项施工方案 46P

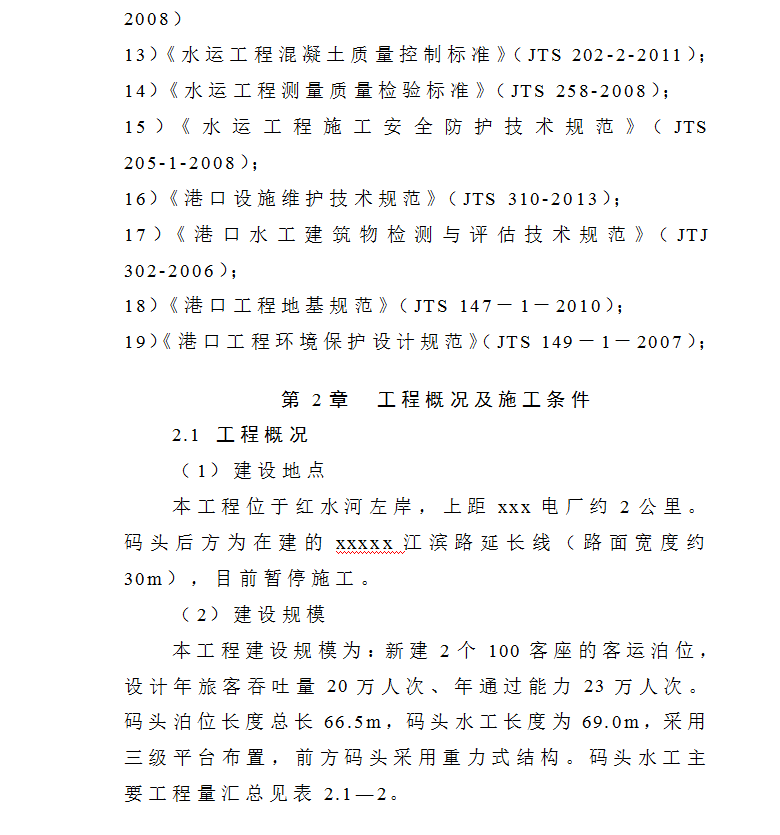

工程概况(1)建设地点:本工程位于红水河左岸,上距xxx电厂约2公里。码头后方为在建的xxxxx江滨路延长线(路面宽度约30m),目前暂停施工。
(2)建设规模:本工程建设规模为:新建2个100客座的客运泊位,设计年旅客吞吐量20万人次、年通过能力23万人次。码头泊位长度总长66.5m,码头水工长度为69.0m,采用三级平台布置,前方码头采用重力式结构。
场地属河流冲积地貌单元。河道较顺直,河面宽约320m,河水位受下游桥巩水电站调控影响,勘察期间最高水位为89.31m,最低水位为84.31m。
左岸坡顶至河床高差约20m,坡体由粘性土、块石、碎石等人工填土构成,目前左岸正在修建两条河堤道路,其中一条位于岸坡顶部(江滨路延长线),规划路面宽约18m;另一条位于岸坡中部(暂定名为景观路),规划路面宽约10m,两条道路高差约10m,河堤路及景观路外侧已建成重力式混凝土挡墙,岸坡稳定性较好;右岸坡高约10m,坡度20°~30°,坡体以土质为主,局部冲刷沟槽有基岩出露,植被茂密
