您当前位置:首页 » 水利工程 » 水利施工
泵站前池改造工程临时用电施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-07-27
  • 资料类型:RAR
  • 资料大小:108 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

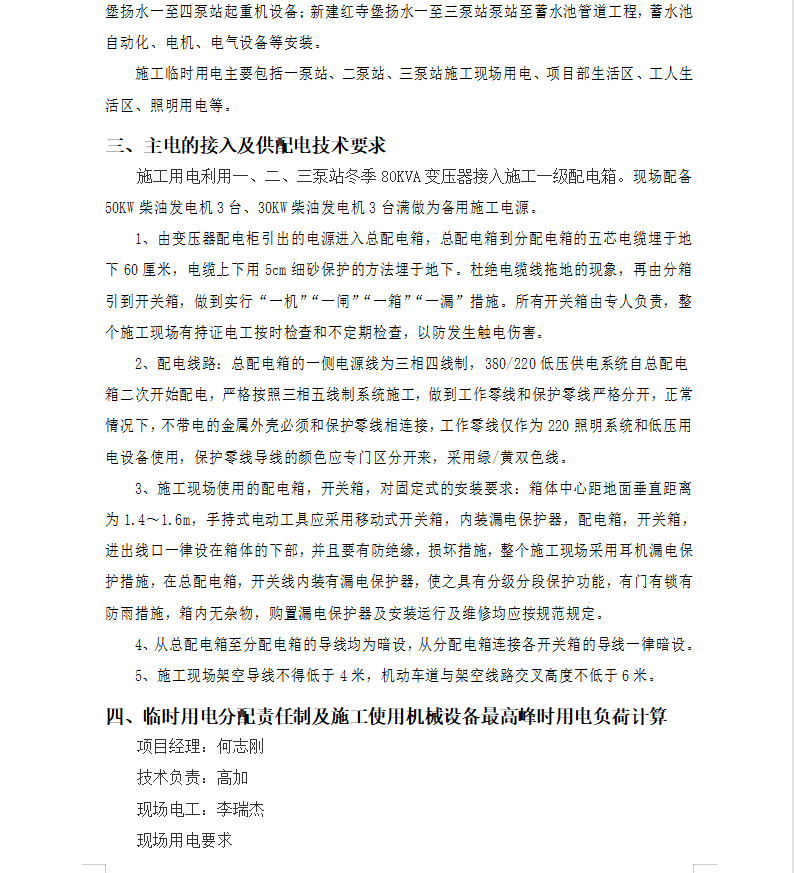

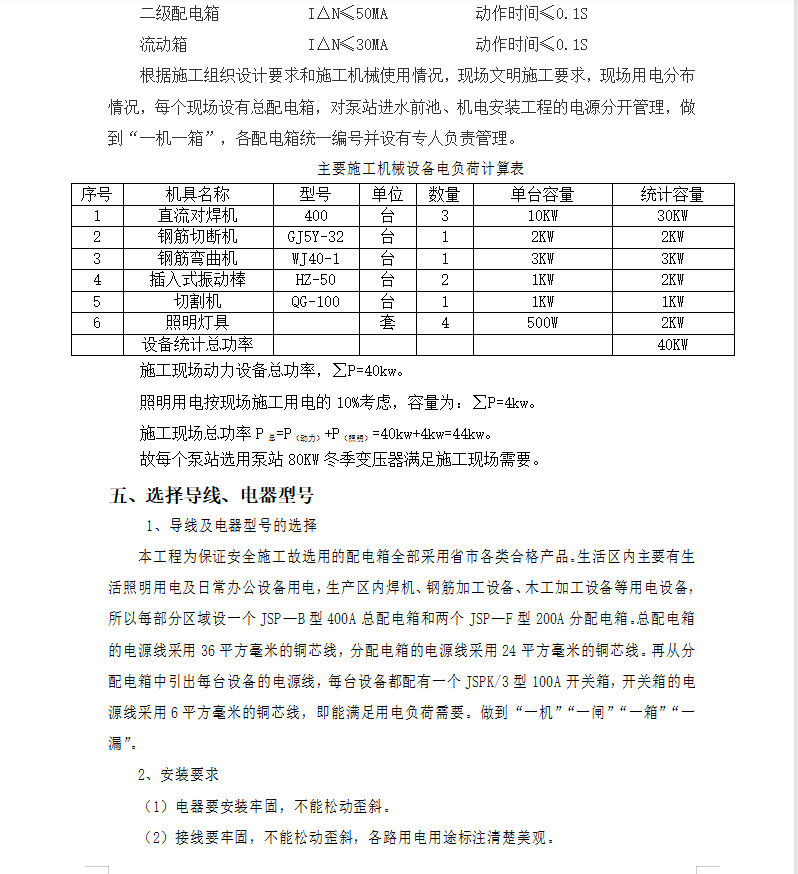

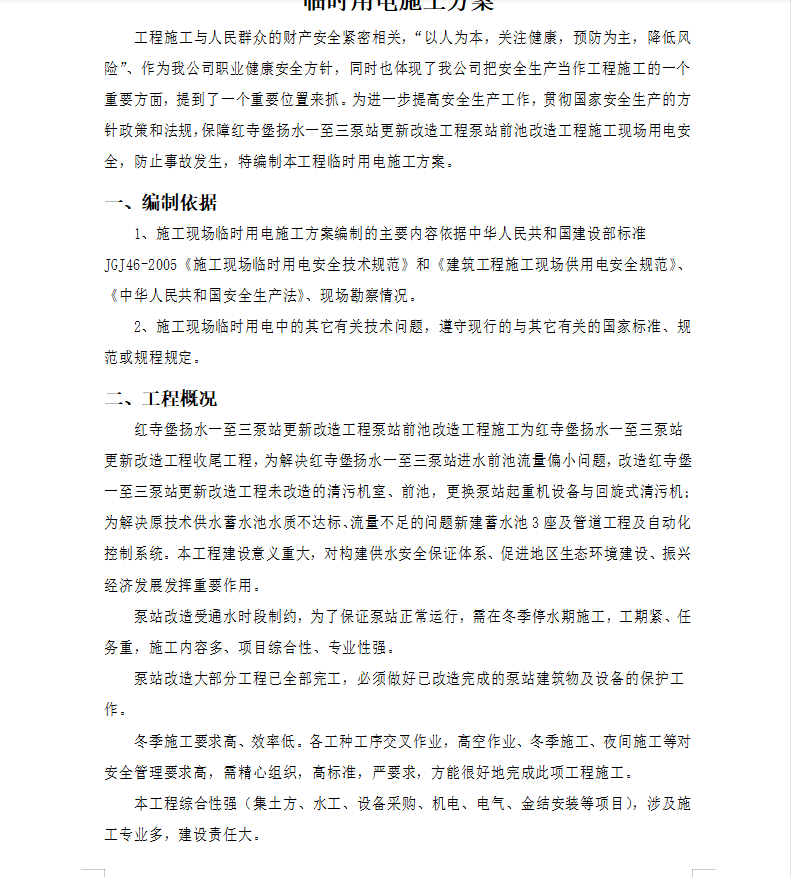

泵站前池改造工程临时用电施工方案
改造工程泵站前池改造工程施工为红寺堡扬水一至三泵站更新改造工程收尾工程,为解决xxx扬水一至三泵站进水前池流量偏小问题,改造红寺堡一至三泵站更新改造工程未改造的清污机室、前池,更换泵站起重机设备与回旋式清污机;为解决原技术供水蓄水池水质不达标、流量不足的问题新建蓄水池3座及管道工程及自动化控制系统。本工程建设意义重大,对构建供水安全保证体系、促进地区生态环境建设、振兴经济发展发挥重要作用。
资料截图
  • 临时用电施工方案
  • 临时用电施工方案
  • 临时用电施工方案
