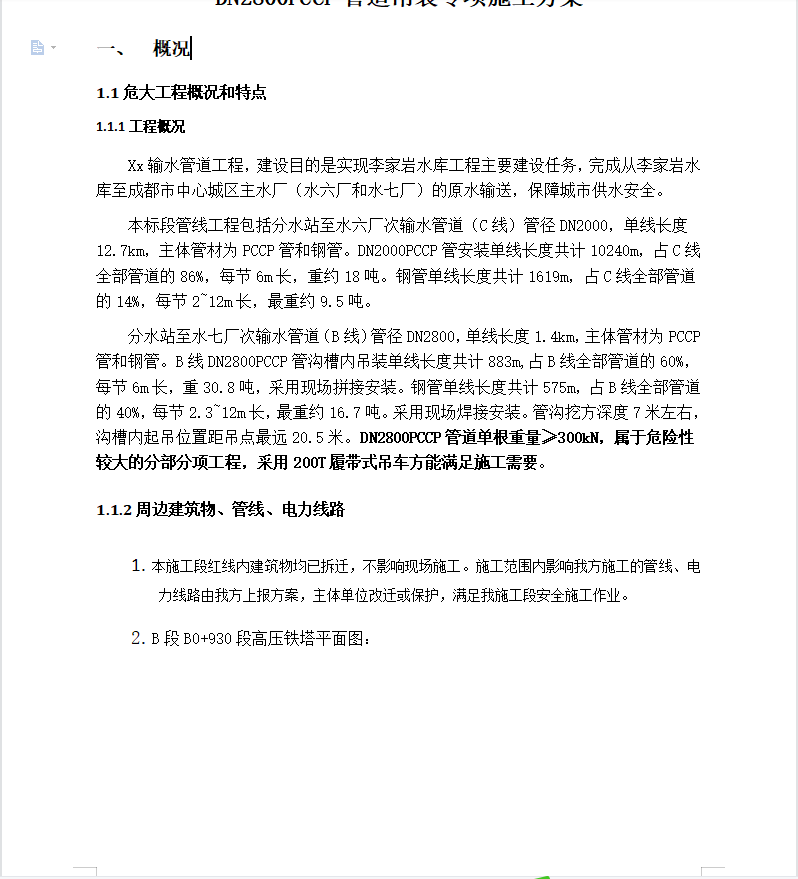

水库输水管道工程项目管道吊装专项施工方案 54P
本标段管线工程包括分水站至水六厂次输水管道(C线)管径DN2000,单线长度12.7km,主体管材为PCCP管和钢管。DN2000PCCP管安装单线长度共计10240m,占C线全部管道的86%,每节6m长,重约18吨。钢管单线长度共计1619m,占C线全部管道的14%,每节2~12m长,最重约9.5吨。

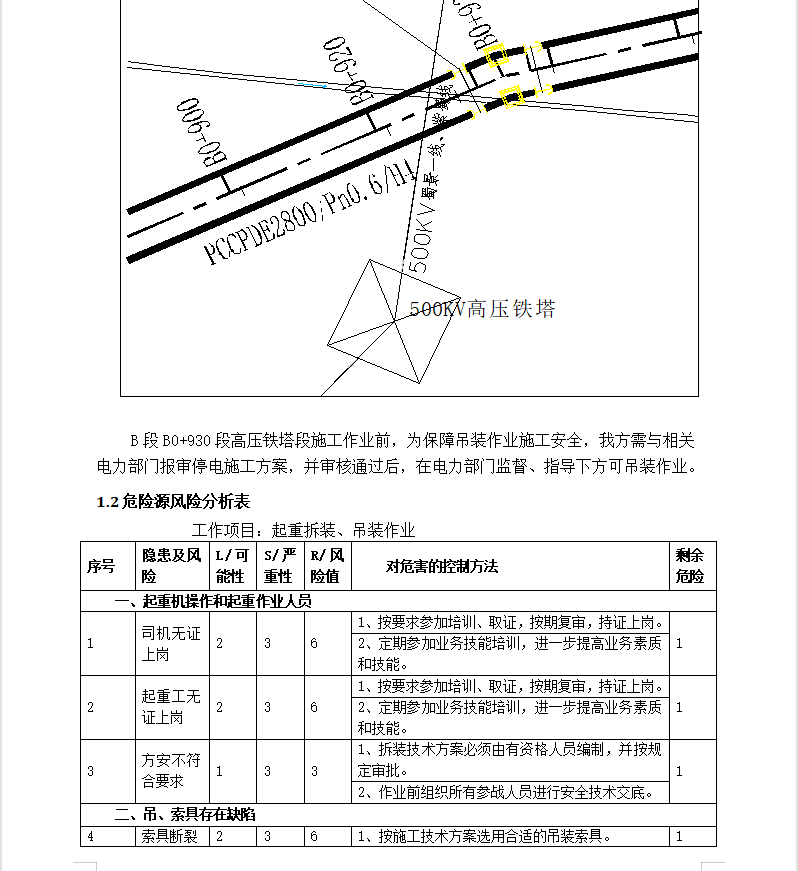

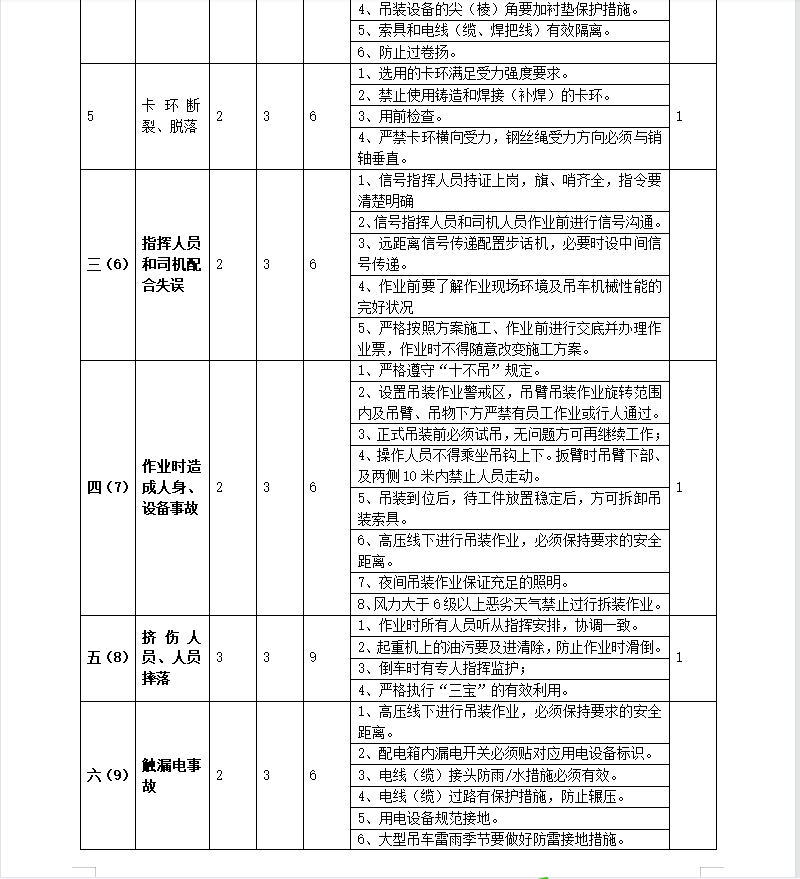

分水站至水七厂次输水管道(B线)管径DN2800,单线长度1.4km,主体管材为PCCP管和钢管。B线DN2800PCCP管沟槽内吊装单线长度共计883m,占B线全部管道的60%,每节6m长,重30.8吨,采用现场拼接安装。钢管单线长度共计575m,占B线全部管道的40%,每节2.3~12m长,最重约16.7吨。采用现场焊接安装。管沟挖方深度7米左右,沟槽内起吊位置距吊点最远20.5米。DN2800PCCP管道单根重量≥300kN,属于危险性较大的分部分项工程,采用200T履带式吊车方能满足施工需要。
