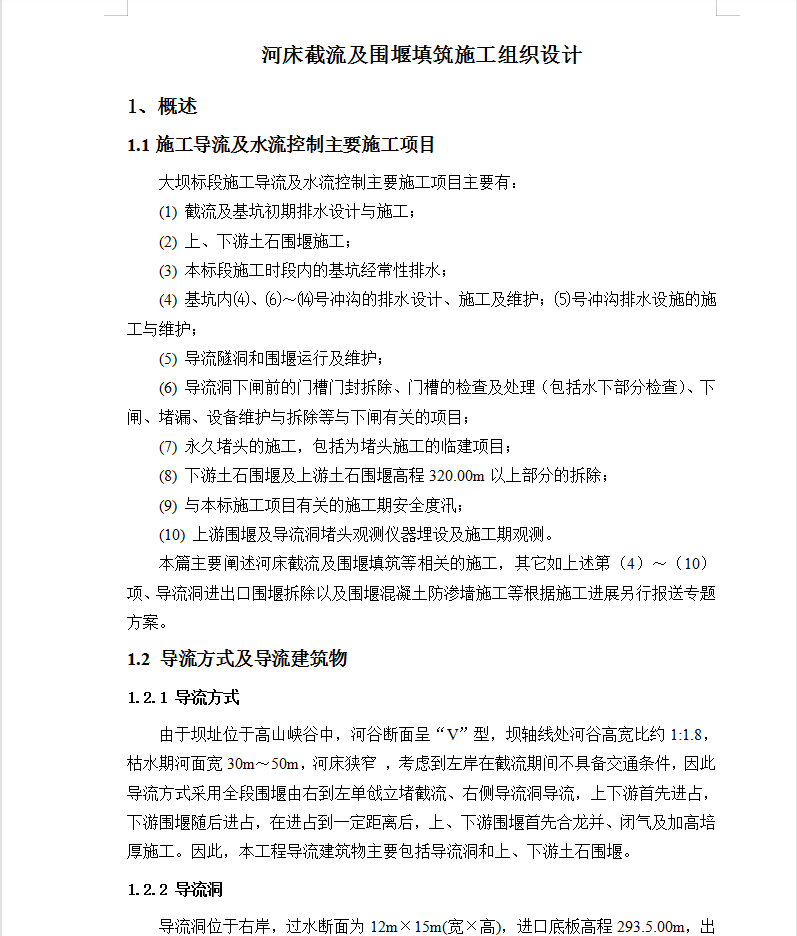

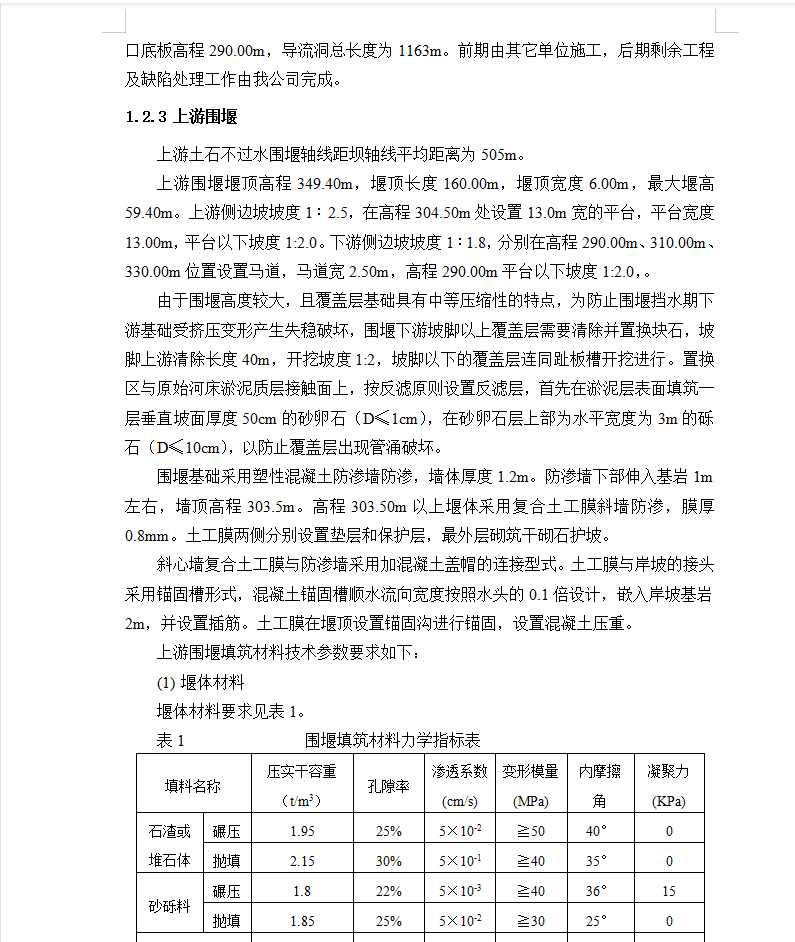

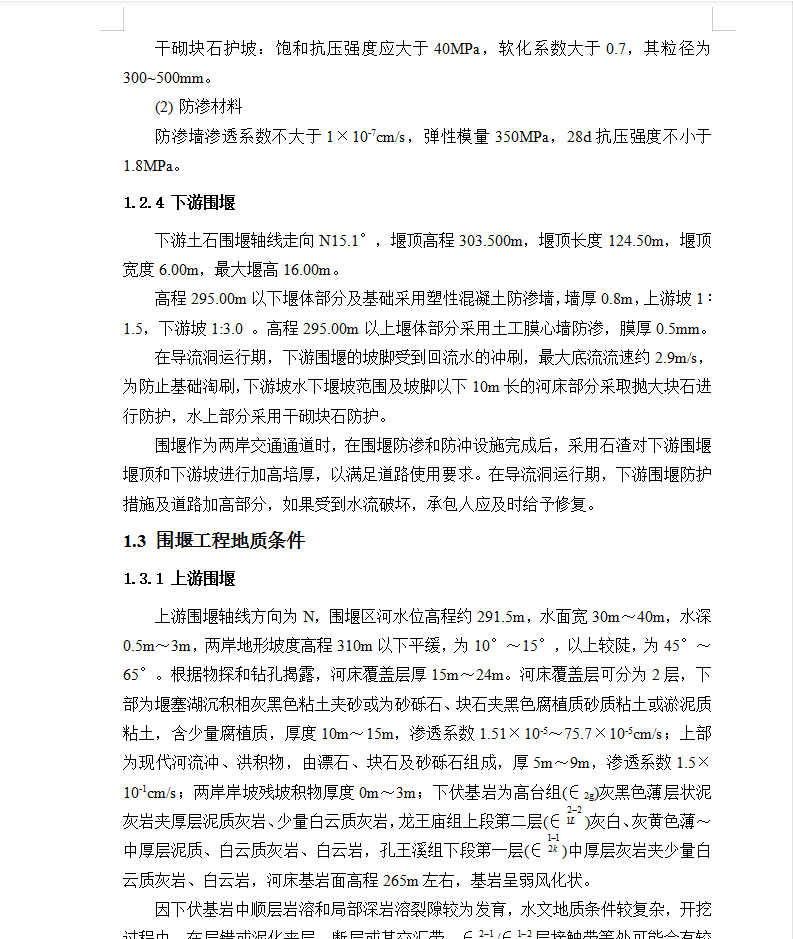

水电站大坝工程河床截流及围堰填筑施工组织设计 25P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-10-26
  • 资料类型:RAR
  • 资料大小:68.4 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水电站大坝工程河床截流及围堰填筑施工组织设计 25P
由于坝址位于高山峡谷中,河谷断面呈“V”型,坝轴线处河谷高宽比约1:1.8,枯水期河面宽30m~50m,河床狭窄 ,考虑到左岸在截流期间不具备交通条件,因此导流方式采用全段围堰由右到左单戗立堵截流、右侧导流洞导流,上下游首先进占,下游围堰随后进占,在进占到一定距离后,上、下游围堰首先合龙并、闭气及加高培厚施工。因此,本工程导流建筑物主要包括导流洞和上、下游土石围堰。
