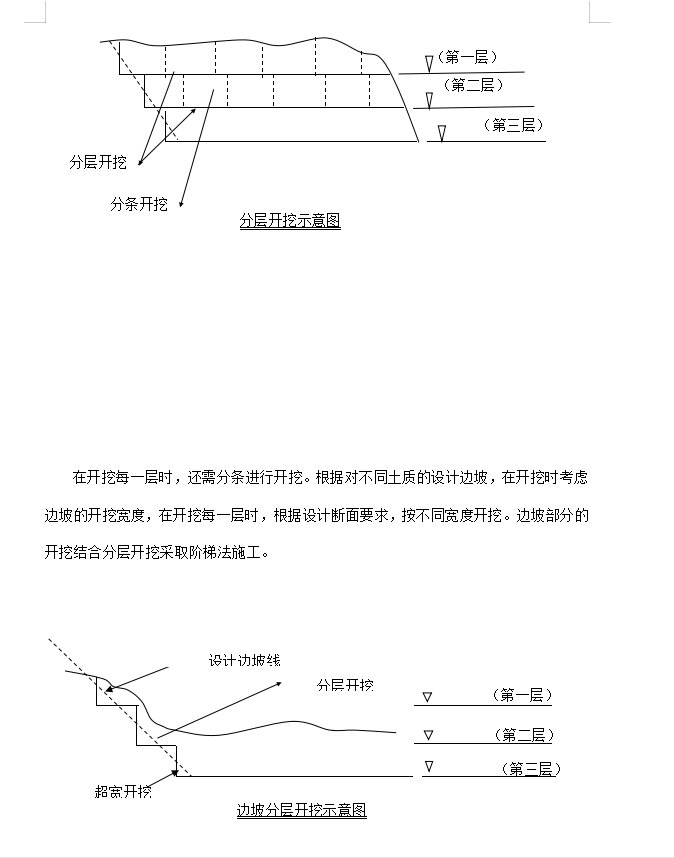

本工程拟采用8m3抓扬式挖泥船一艘,同时配600匹拖轮1艘、500 m3泥驳3艘施工。抓斗船施工时,利用GPS进行测量定位,测量人员定期对仪器设备进行检查,确保设备的准确性。抓斗船的分层的厚度为2.0m,分条的宽度根据船体的宽度确定,8m3挖泥船为16m。挖泥司机根据船上的测深仪器控制开挖深度,测量工用测深水铊进行校核,用人工读尺和发布水位,潮位每变化0.1m将相应调整下斗深度,每挖完一个斗位,即向前移,每挖完一条船位,即移往另一船位开挖。挖泥船移船时,要准确定位,控制移船前进的距离,以免造成漏挖。为避免回淤,在最后一层挖泥时,要加大力度开挖,做到快挖快验,力争做到验收一次性通过。
