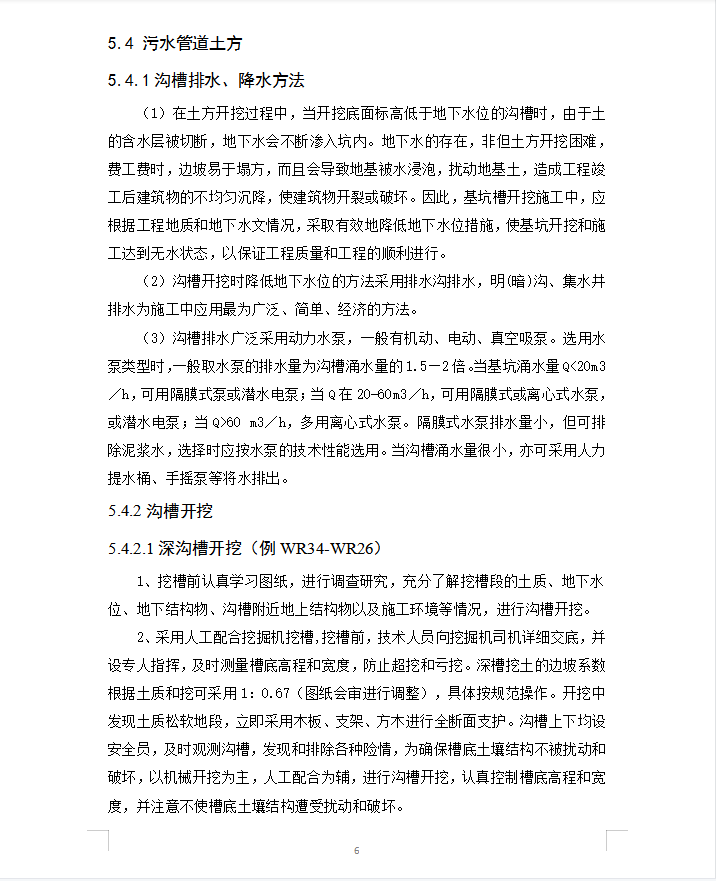

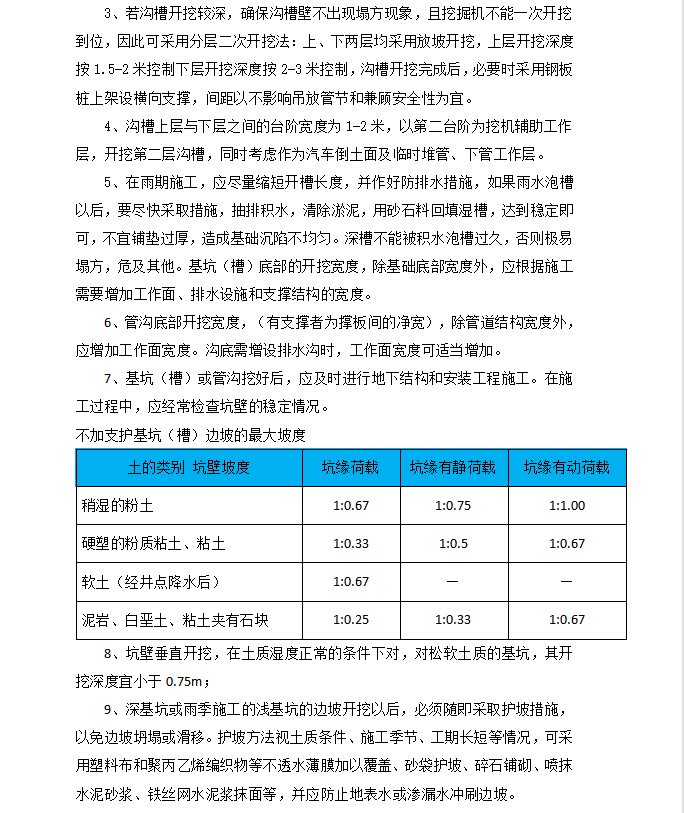

污水管网专项施工方案 32p
在土方开挖过程中,当开挖底面标高低于地下水位的沟槽时,由于土的含水层被切断,地下水会不断渗入坑内。地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,采取有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行。
