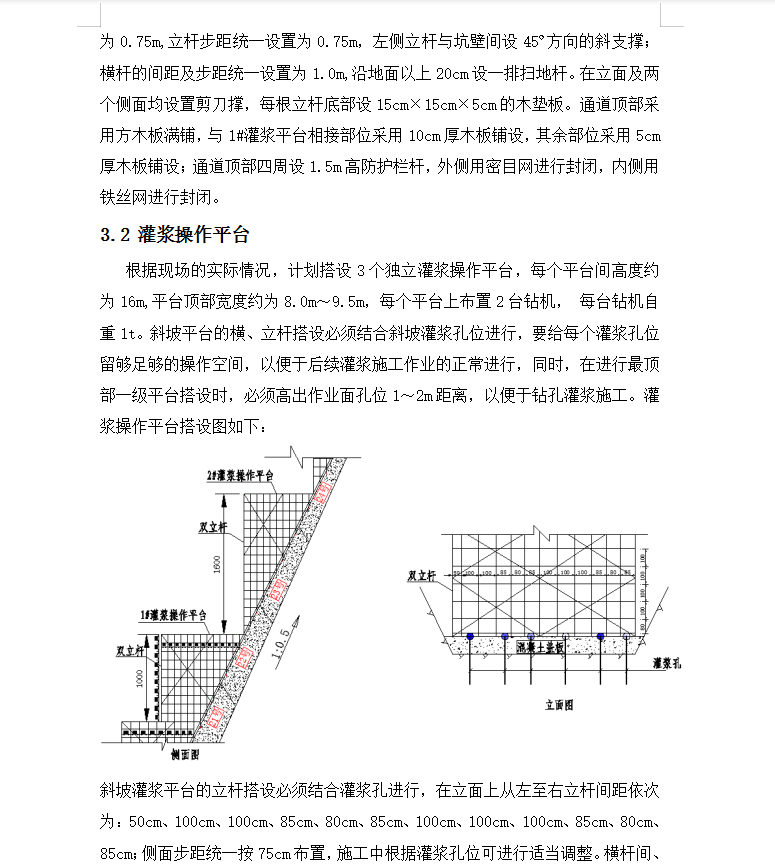

边坡脚手架搭设方案 13p

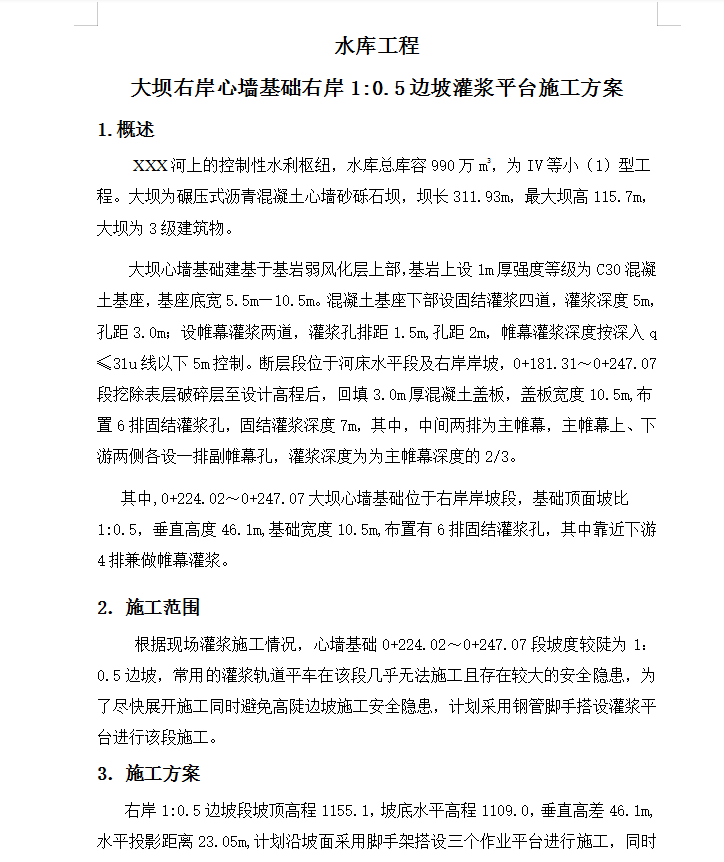

大坝心墙基础建基于基岩弱风化层上部,基岩上设1m厚强度等级为C30混凝土基座,基座底宽5.5m—10.5m。混凝土基座下部设固结灌浆四道,灌浆深度5m,孔距3.0m;设帷幕灌浆两道,灌浆孔排距1.5m,孔距2m,帷幕灌浆深度按深入q≤3lu线以下5m控制。断层段位于河床水平段及右岸岸坡,0+181.31~0+247.07段挖除表层破碎层至设计高程后,回填3.0m厚混凝土盖板,盖板宽度10.5m,布置6排固结灌浆孔,固结灌浆深度7m,其中,中间两排为主帷幕,主帷幕上、下游两侧各设一排副帷幕孔,灌浆深度为为主帷幕深度的2/3。
