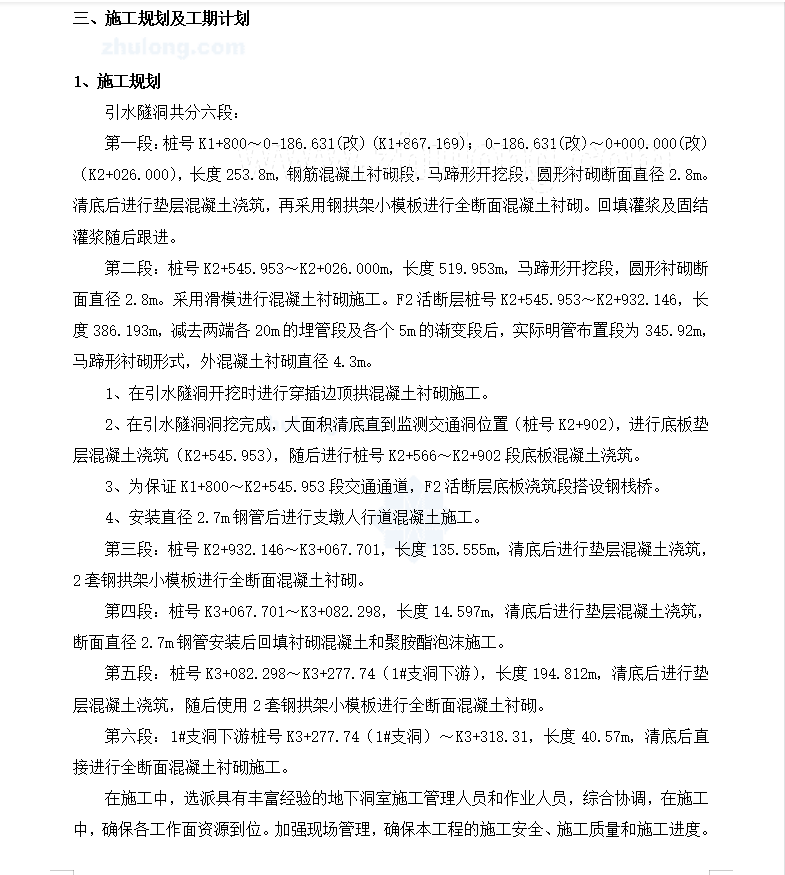

水电站引水隧洞砼工程施工方案 20p
在清底过程中进行集石坑上部开挖施工,用YT28型凿岩机钻孔乳化炸药爆破,ZLZ120独臂扒碴机能装碴部分,配合人力装梭矿电瓶车牵引运至洞外碴场堆放。集石坑未开挖完成部分,采用l25工字钢上铺设10mm厚钢板通车。详见《集石坑施工示意图》SJ-SZ-SD-04。两端浇筑长1.0m,宽20cm混凝土横梁。为了防止裂隙水进入坑内,开挖过程铺两根8英寸钢管通过集石坑引水。未开挖完部分再用YT28型凿岩机钻孔乳化炸药爆破,人工运碴进2吨自卸汽车运碴至洞外碴场堆放。
