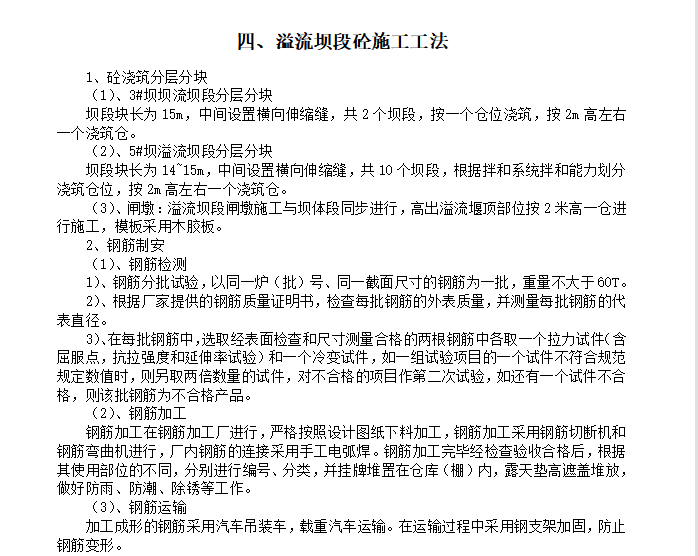

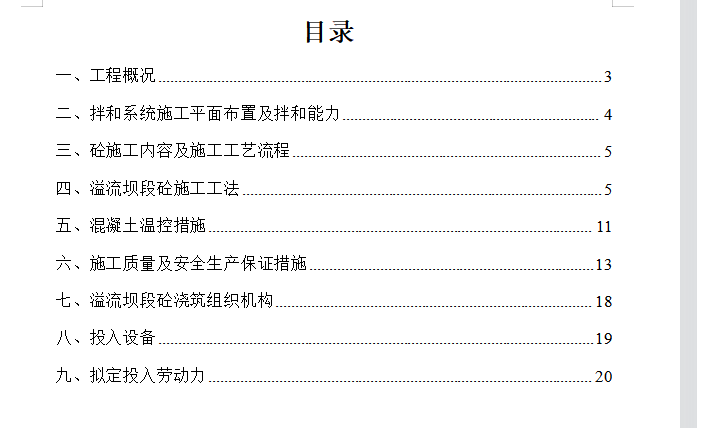

大坝工程溢流坝砼浇筑施工方案

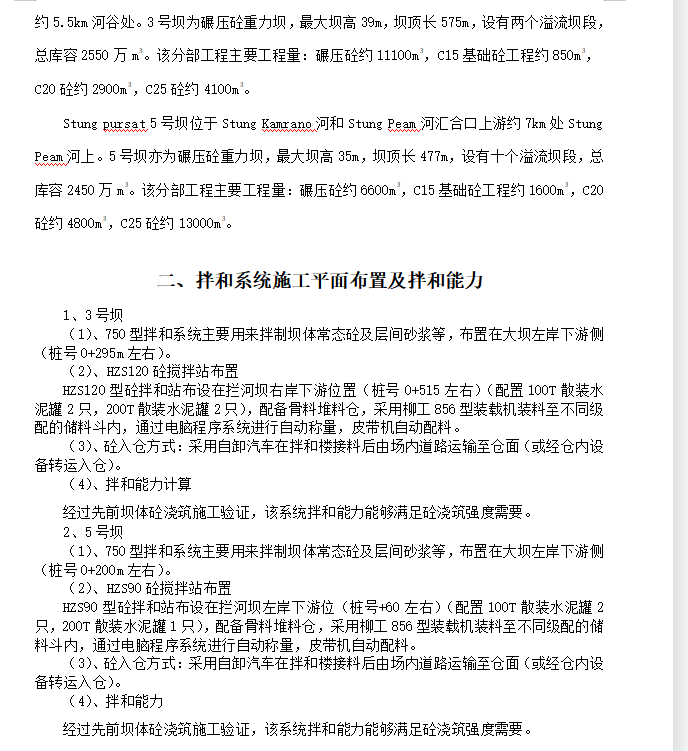

(1)、750型拌和系统主要用来拌制坝体常态砼及层间砂浆等,布置在大坝左岸下游侧(桩号0+295m左右)。(2)、HZS120砼搅拌站布置HZS120型砼拌和站布设在拦河坝右岸下游位置(桩号0+515左右)(配置100T散装水泥罐2只,200T散装水泥罐2只),配备骨料堆料仓,采用柳工856型装载机装料至不同级配的储料斗内,通过电脑程序系统进行自动称量,皮带机自动配料。
