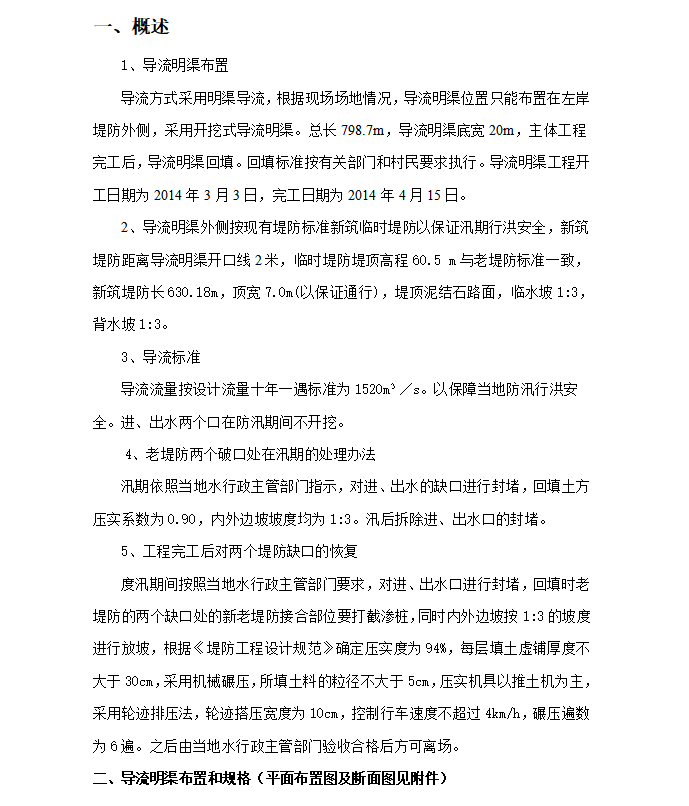

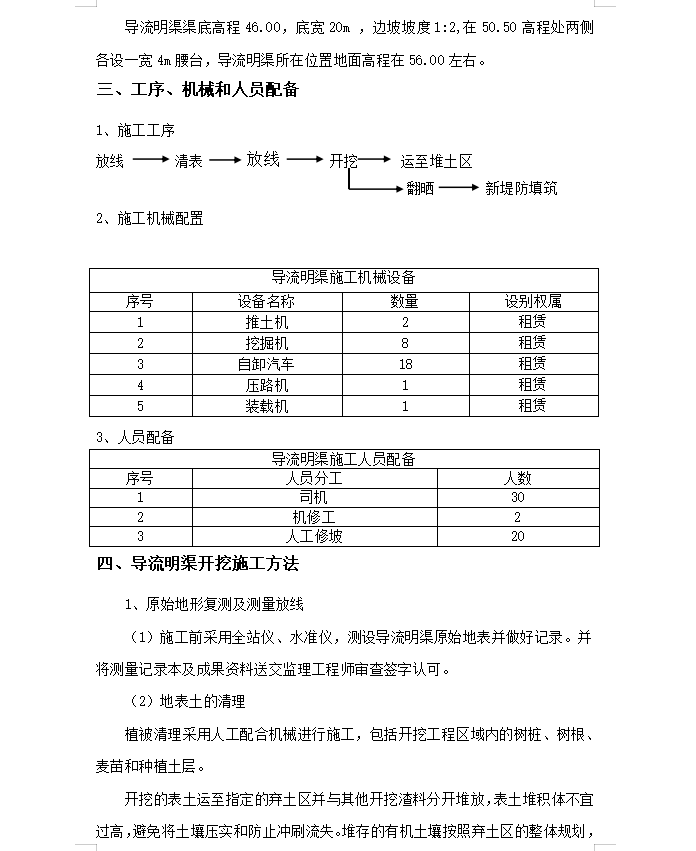

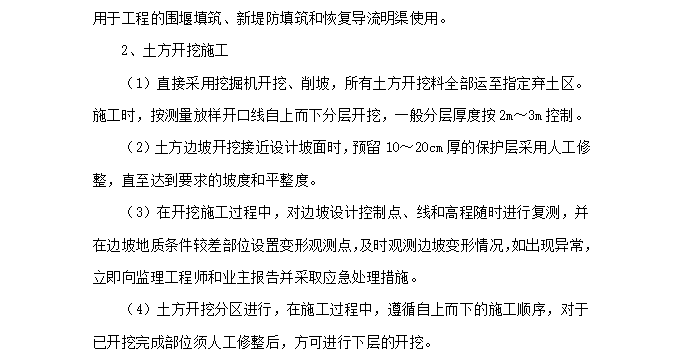

导流明渠施工方案(逻辑清晰)
导流方式采用明渠导流,根据现场场地情况,导流明渠位置只能布置在左岸堤防外侧,采用开挖式导流明渠。总长798.7m,导流明渠底宽20m,主体工程完工后,导流明渠回填。回填标准按有关部门和村民要求执行。导流明渠工程开工日期为2014年3月3日,完工日期为2014年4月15日。
