水库大坝除险加固工程施工方案

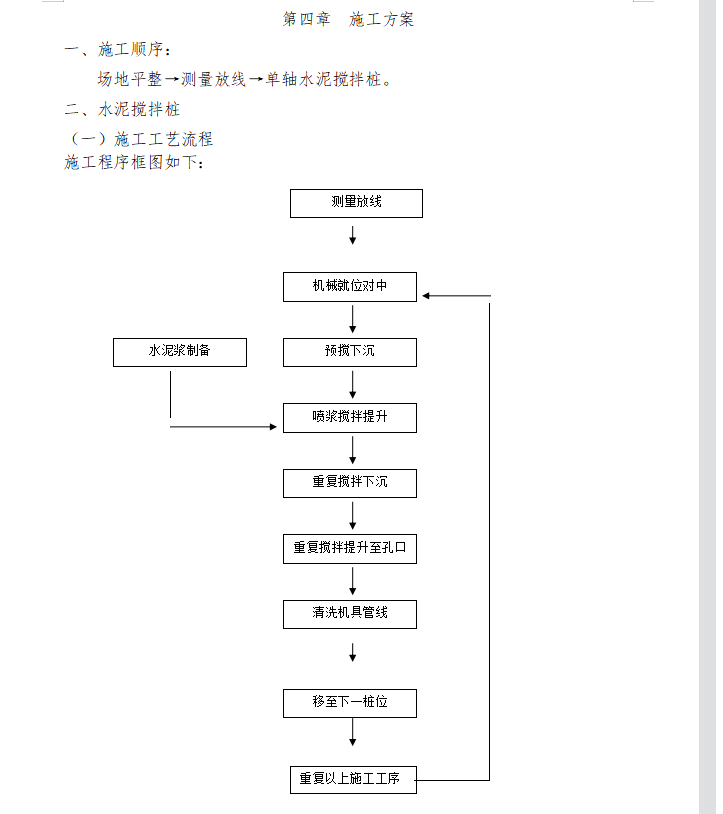

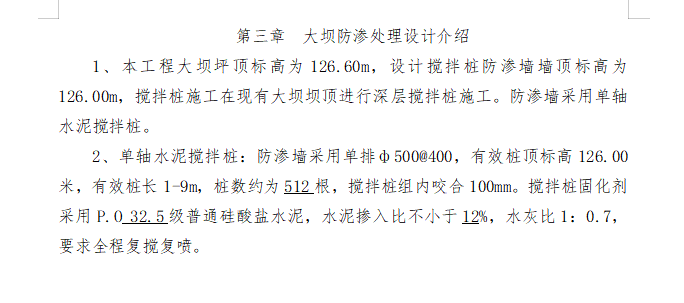

因该工法要求连续施工,故在施工前应对围护施工区域地下障碍物进行探测清理,以保证施工顺利进行。根据甲方提供坐标基准点、总平面布置图、大坝防渗工程施工图。按图放出桩位控制线,设立临时控制桩,做好大坝心墙轴线及搅拌桩桩位点测量复核单,提请甲方及监理验收。
