水电站施工导流与围堰施工组织设计 36p

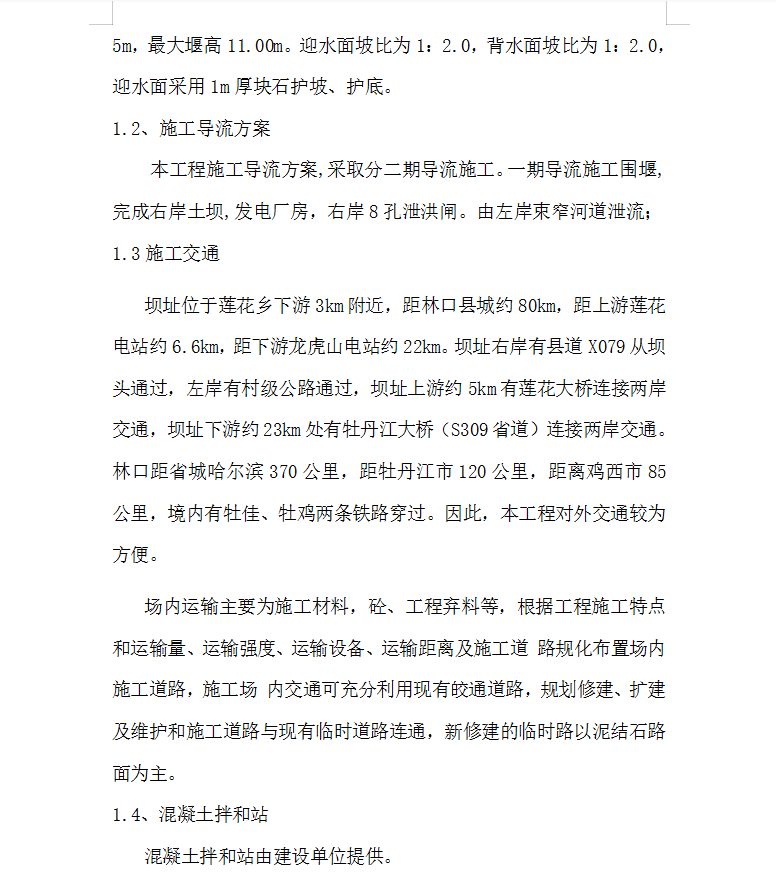

小莲花水库上游7km处建有莲花电站,莲花水库为多年调节水库,其正常蓄水位为218.00m,根据1998年~2009年以来每年5月至9月水库运行资料分析,水库11年间6月份水库平均水位为213.58m,最高水位为217.19m,最低水位为211.52m。小莲花电站工程采用土石围堰,的施工导流标准为5年一遇:按莲花水电站机组发电满发流量(Q=1354 m3/s)加莲花坝址~小莲花坝址区间大汛5年重现期洪水(Q=114 m3/s),流量为1468m3/s。相应围堰水位

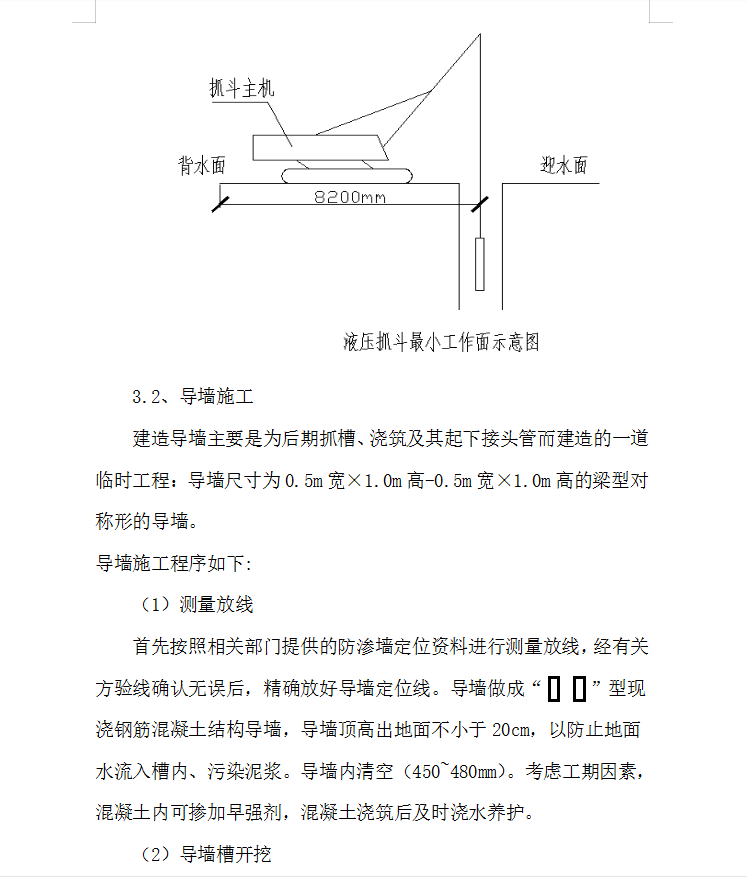

一期围堰填筑施工,上游横向围堰轴线长263m,堰顶高程164.50m,堰顶宽5m,最大堰高11.0m。上游迎水面及下游背水面坡比均为1:2.0。
