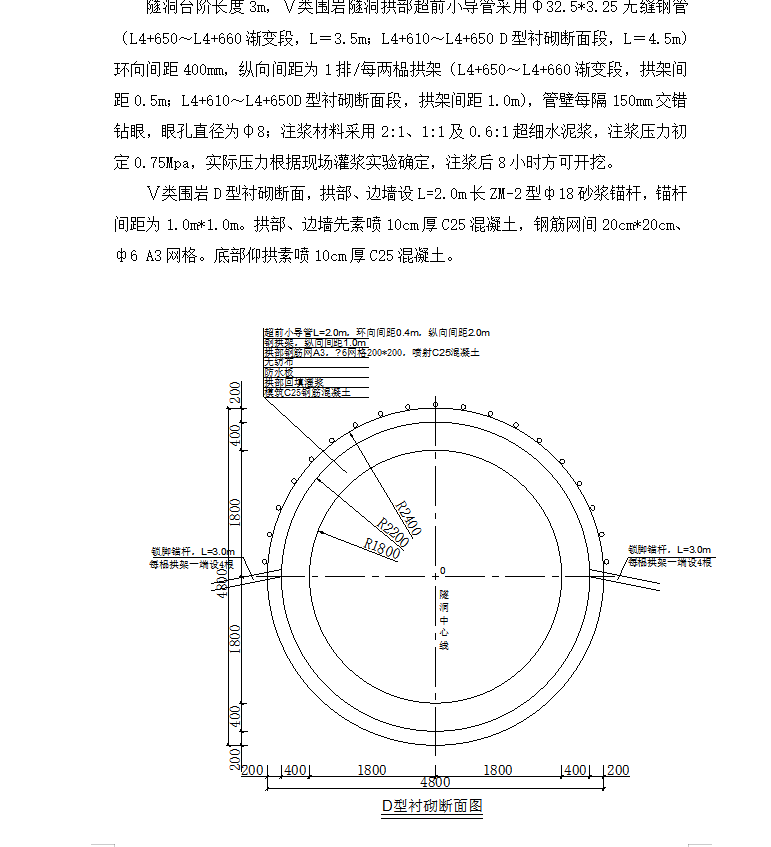

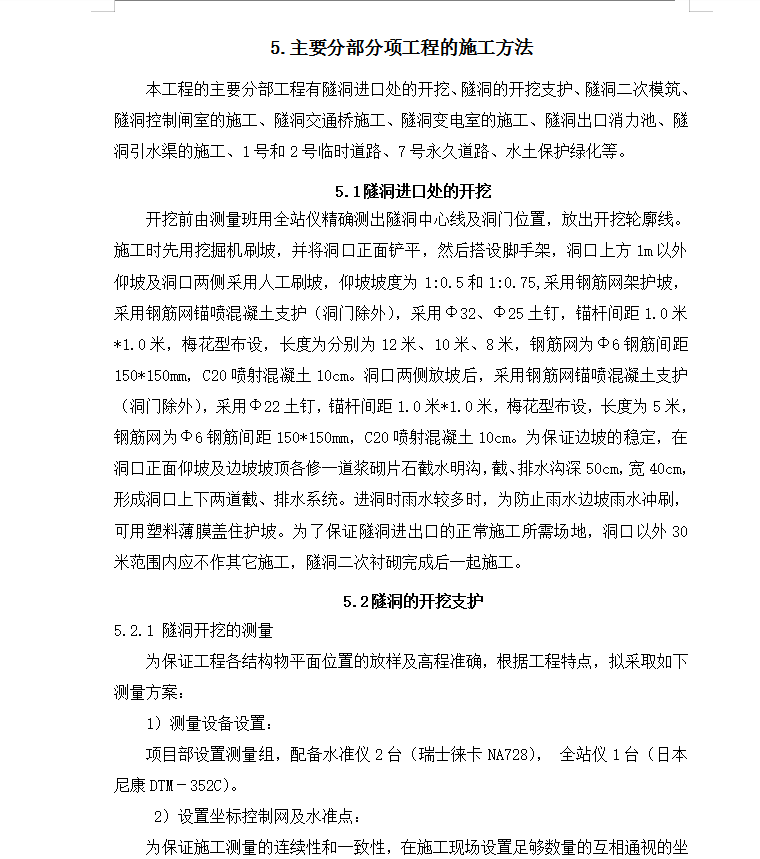

水工隧洞引水渠施工组织设计方案 115p
隧洞布置:连通隧洞连接公明、鹅颈两座水库。隧洞从鹅颈水库主坝右侧库尾向北偏东至公明水库,全长4460m,沿线设一支洞和坚井。本标段连通隧洞公明出口闸室设置工作闸门、检修闸门、拦污栅,闸室后接消力池和引水渠。4标段隧洞起点(桩号L3+160)处高程为30.51m,4标段隧洞终点(桩号L4+660处,公明出口)底高程为31.00m,纵坡为-0.0328%。
