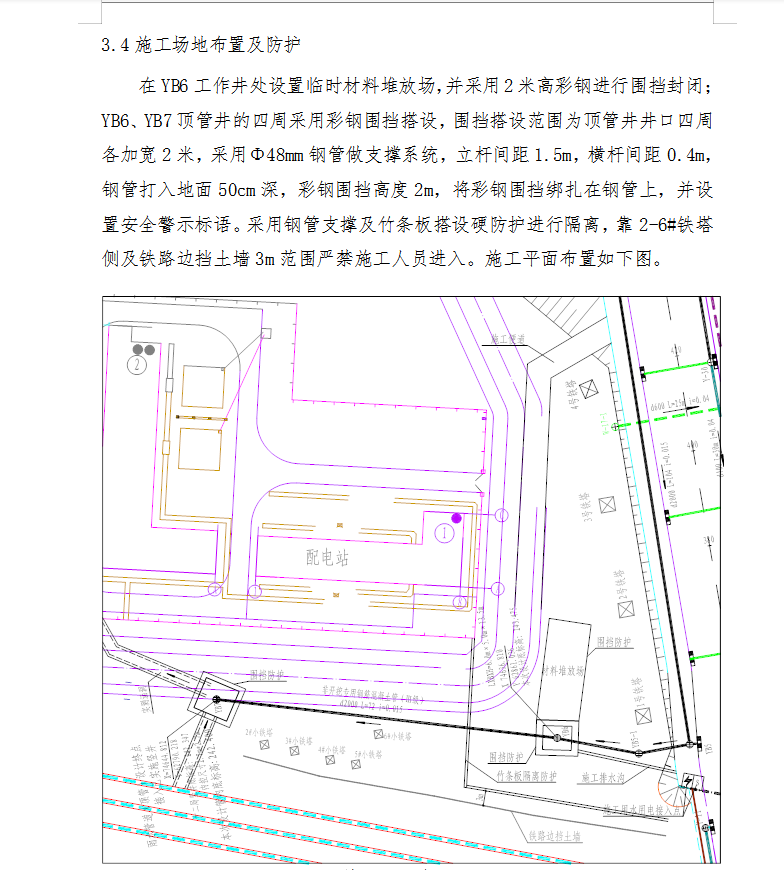

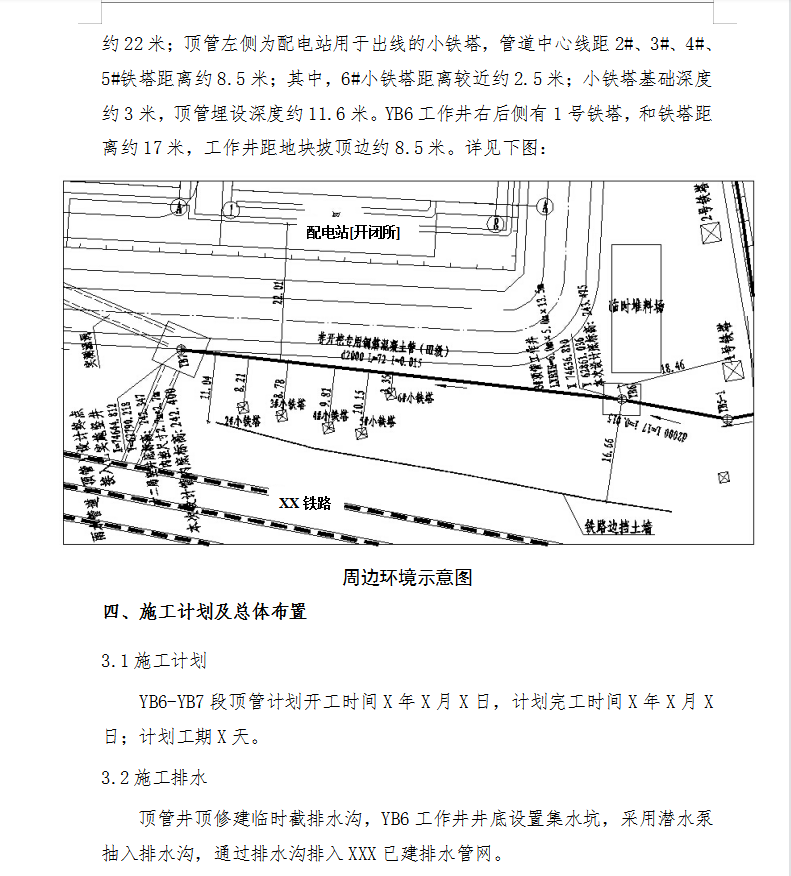

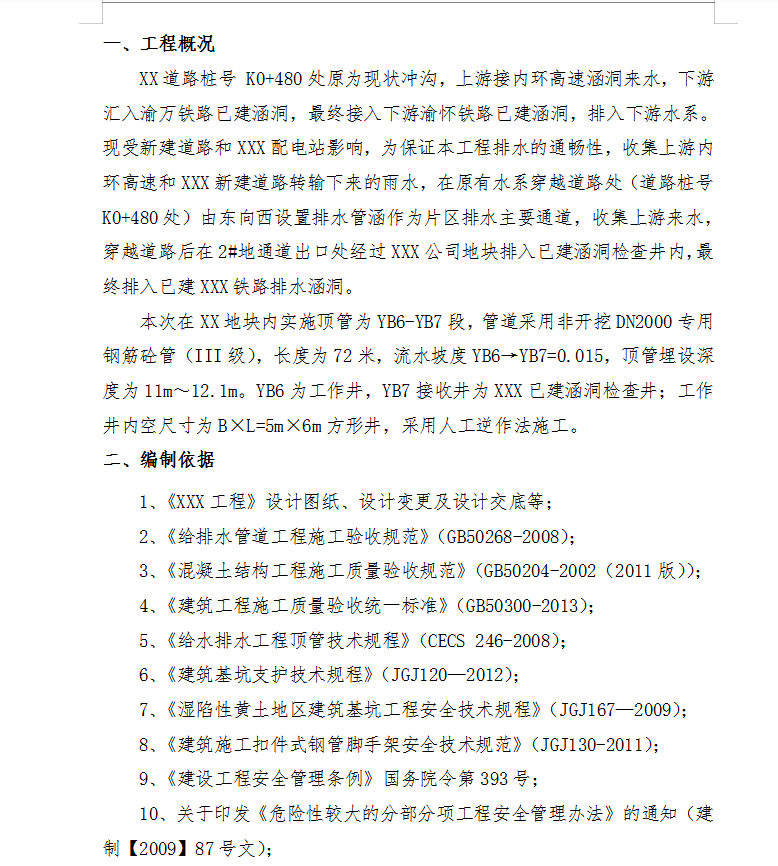

工作井人工逆作法施工方案 26p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-06-05
  • 资料类型:RAR
  • 资料大小:895 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
工作井人工逆作法施工方案 26p
本次在XX地块内实施顶管为YB6-YB7段,管道采用非开挖DN2000专用钢筋砼管(III级),长度为72米,流水坡度YB6→YB7=0.015,顶管埋设深度为11m~12.1m。YB6为工作井,YB7接收井为XXX已建涵洞检查井;工作井内空尺寸为B×L=5m×6m方形井,采用人工逆作法施工。
