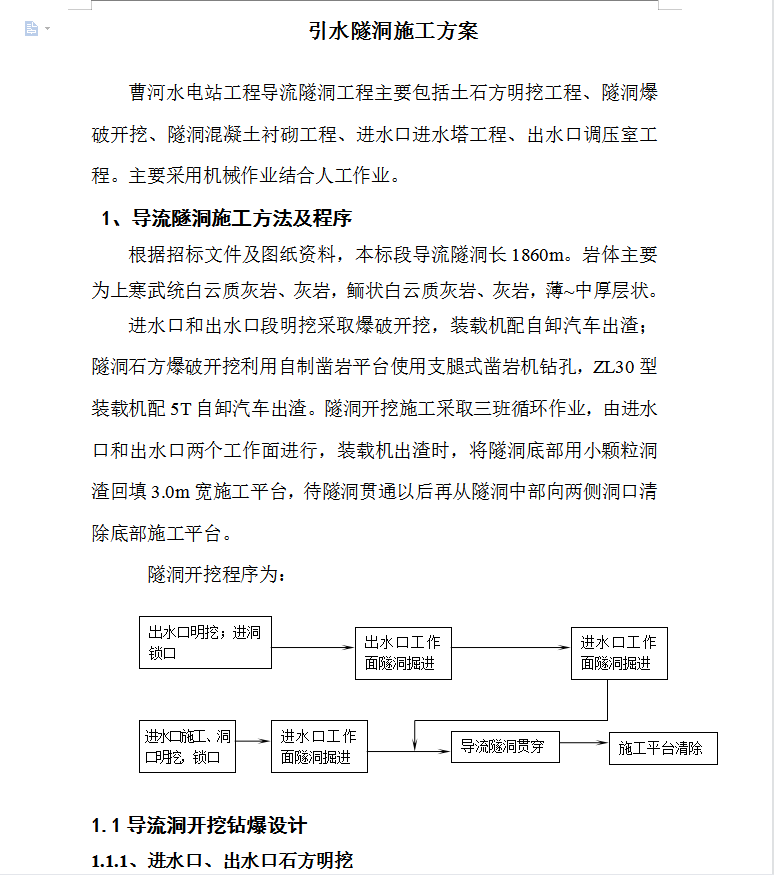

水电站工程引水隧洞施工方案 22p

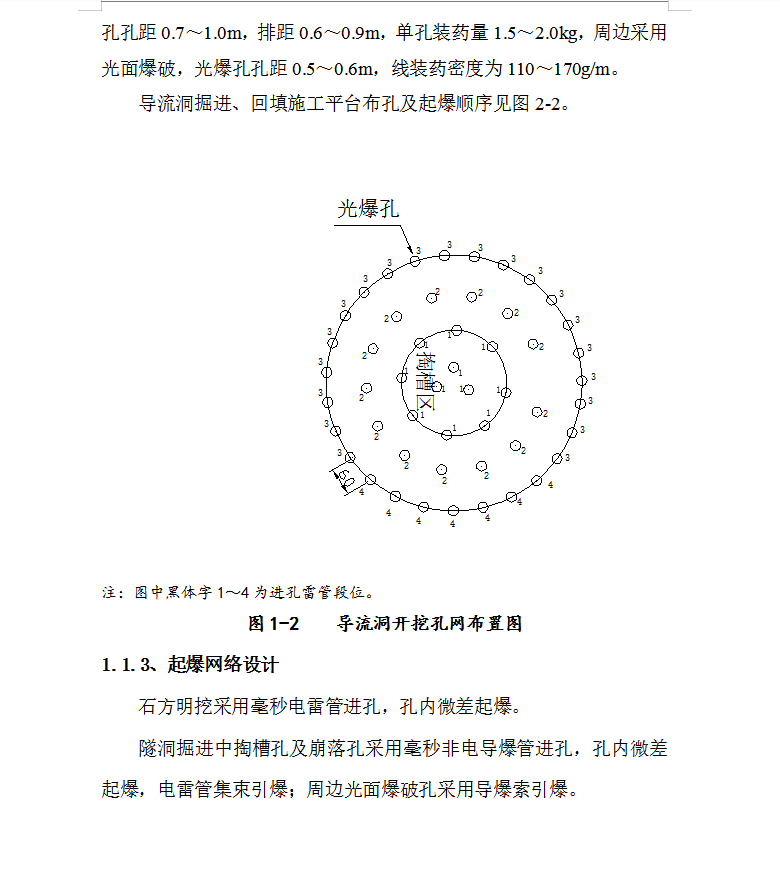

明挖采取“小台阶法”爆破开挖,沿设计边坡进行光面爆破以保证边坡稳定。石方明挖采用手风钻钻孔,孔深2.50~3.0m,孔距1.0~1.2m,排距0.8~1.0m,单位装药量0.3~0.7kg/m3,单孔装药量1.2~1.6kg。光爆孔孔距0.5~0.6m,孔深2.5~3.0m,线装药密度110~170g/m。
