水电站厂房项目岩锚梁浇筑方案 11p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-06-08
  • 资料类型:RAR
  • 资料大小:1.16 MB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水电站厂房项目岩锚梁浇筑方案 11p

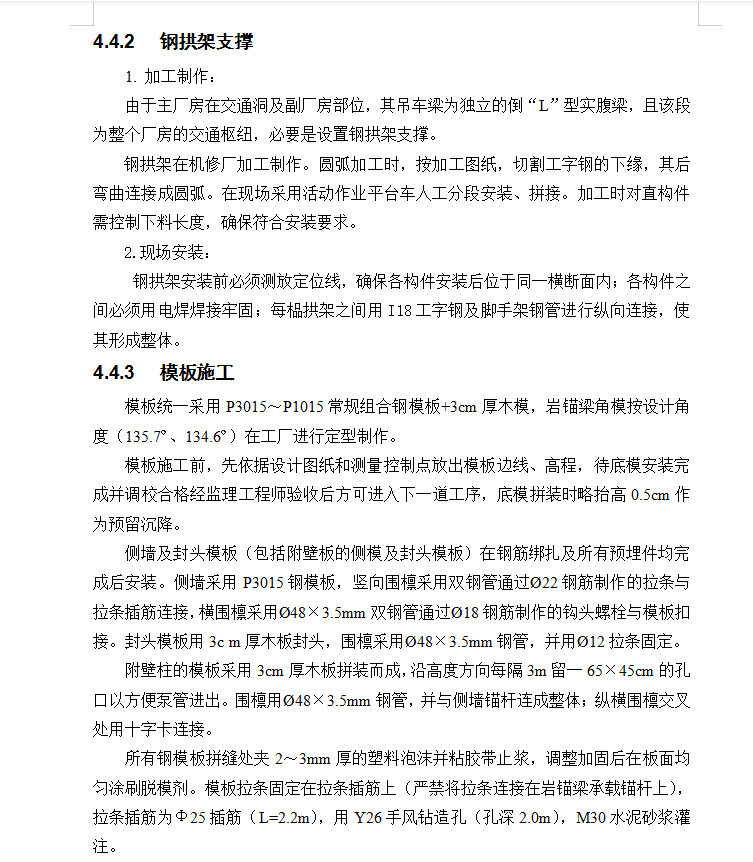

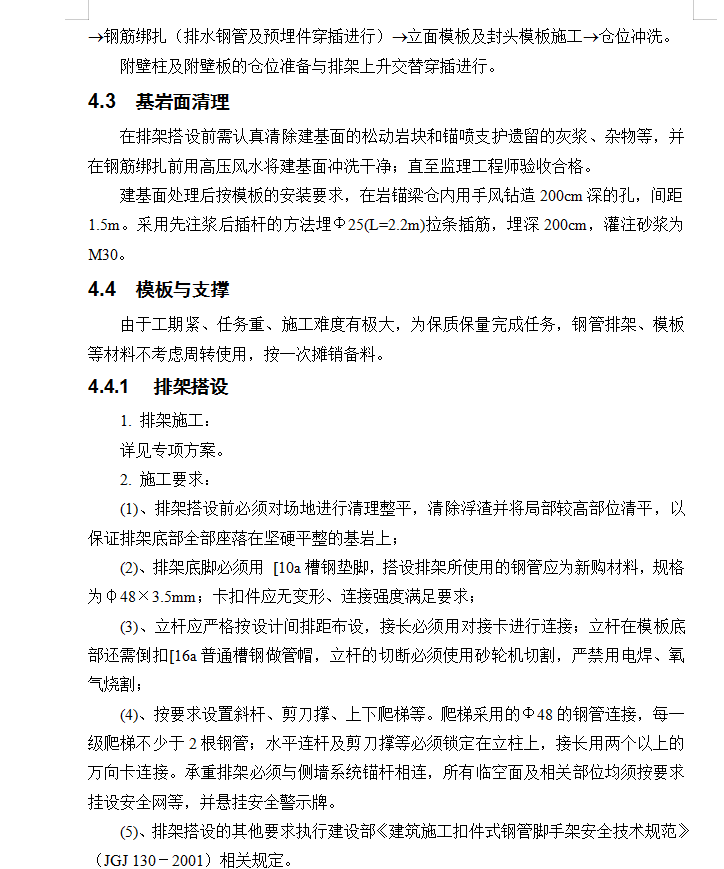

主厂房岩锚梁位于主厂房上下游侧墙▽461.70m~▽458.75m的墙体岩壁上,全长2×68m,梁顶内侧设有排水沟,在跨副厂房及进厂交通洞部位设置立柱。进厂交通洞立柱基础设置在451.2m、444.1m高程,副厂房立柱基础设置在446.2m高程。主厂房岩锚梁尺寸规格:2.05m宽,2.8m高;共计分11仓位。
