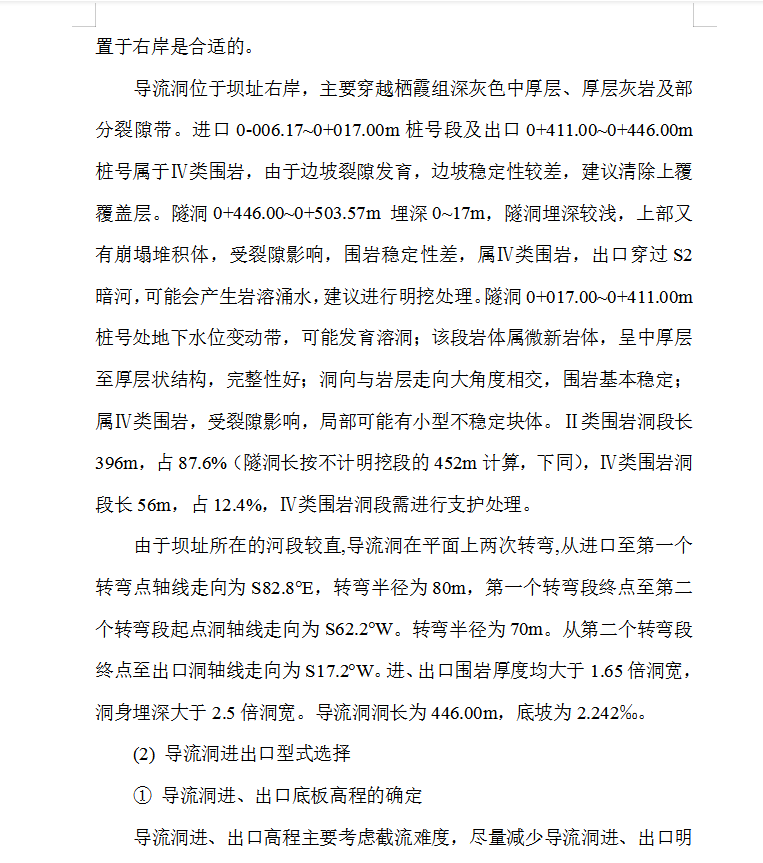

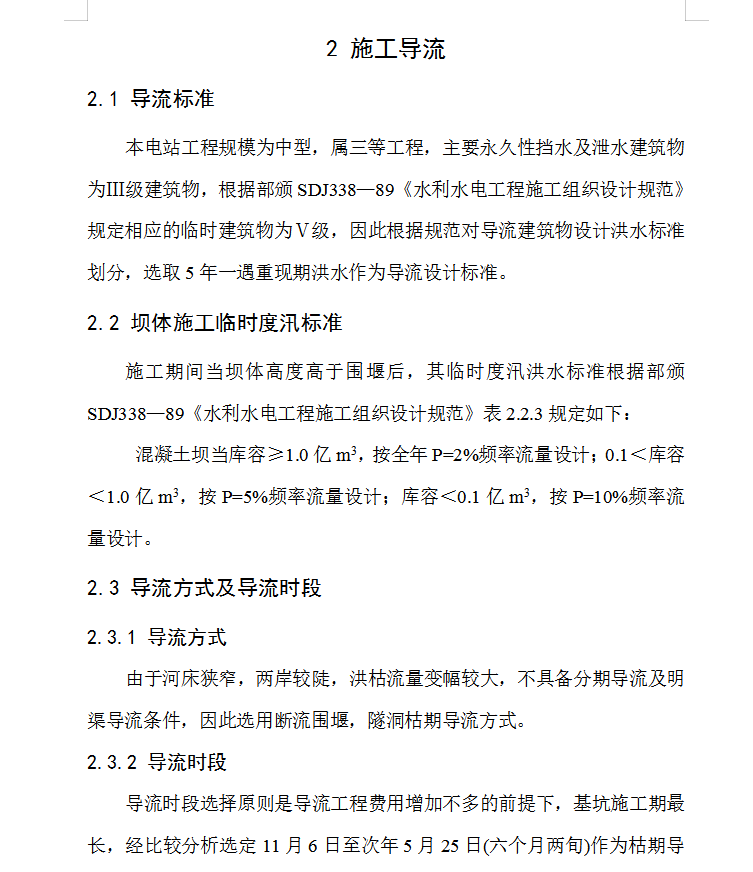

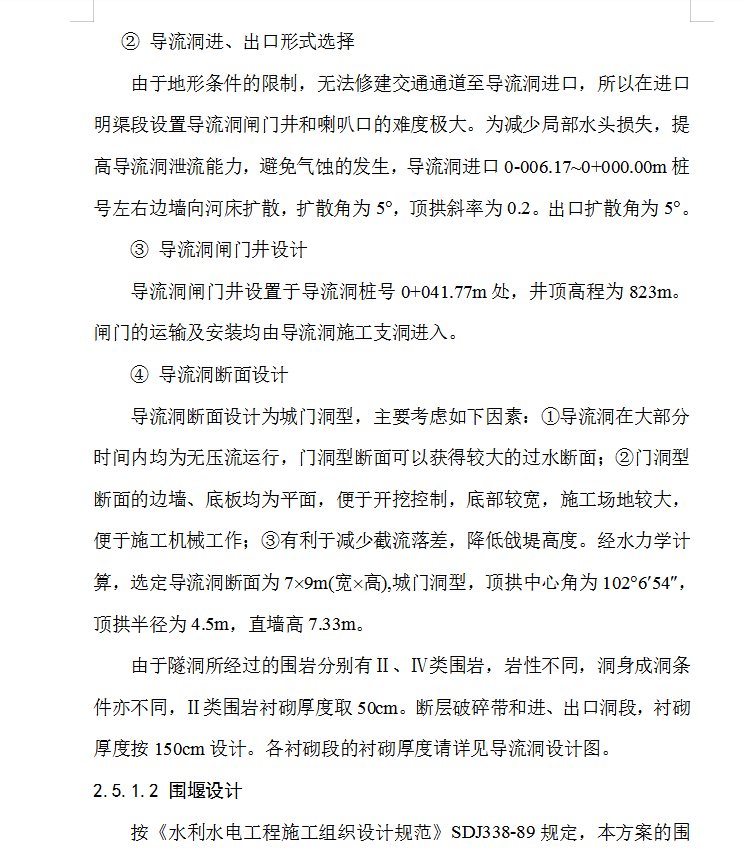

水电站施工导流与围堰防渗施工方案 25p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-06-08
  • 资料类型:RAR
  • 资料大小:56.7 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水电站施工导流与围堰防渗施工方案 25p
由于坝址所在的河段较直,导流洞在平面上两次转弯,从进口至第一个转弯点轴线走向为S82.8E,转弯半径为80m,第一个转弯段终点至第二个转弯段起点洞轴线走向为S62.2W。转弯半径为70m。从第二个转弯段终点至出口洞轴线走向为S17.2W。进、出口围岩厚度均大于1.65倍洞宽,洞身埋深大于2.5倍洞宽。导流洞洞长为446.00m,底坡为2.242‰。
