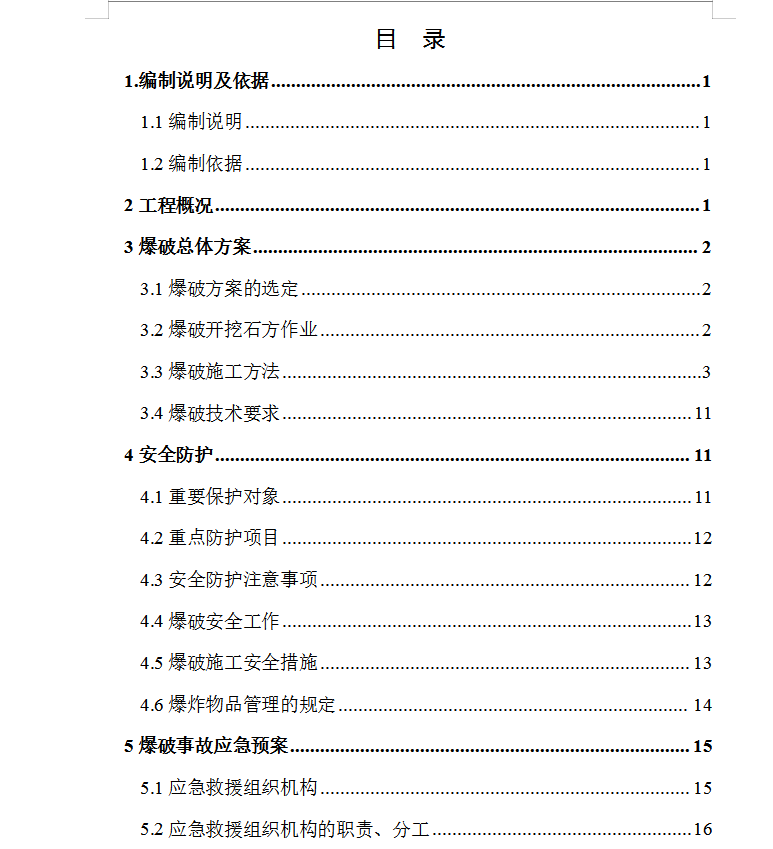

水电站石方开挖爆破施工专项方案 23p

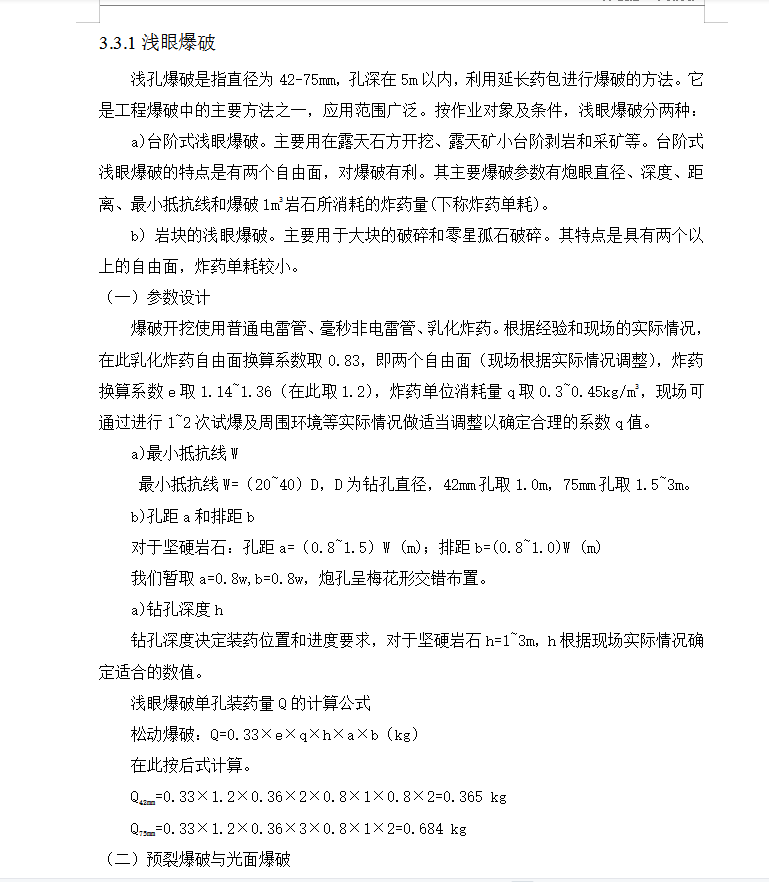

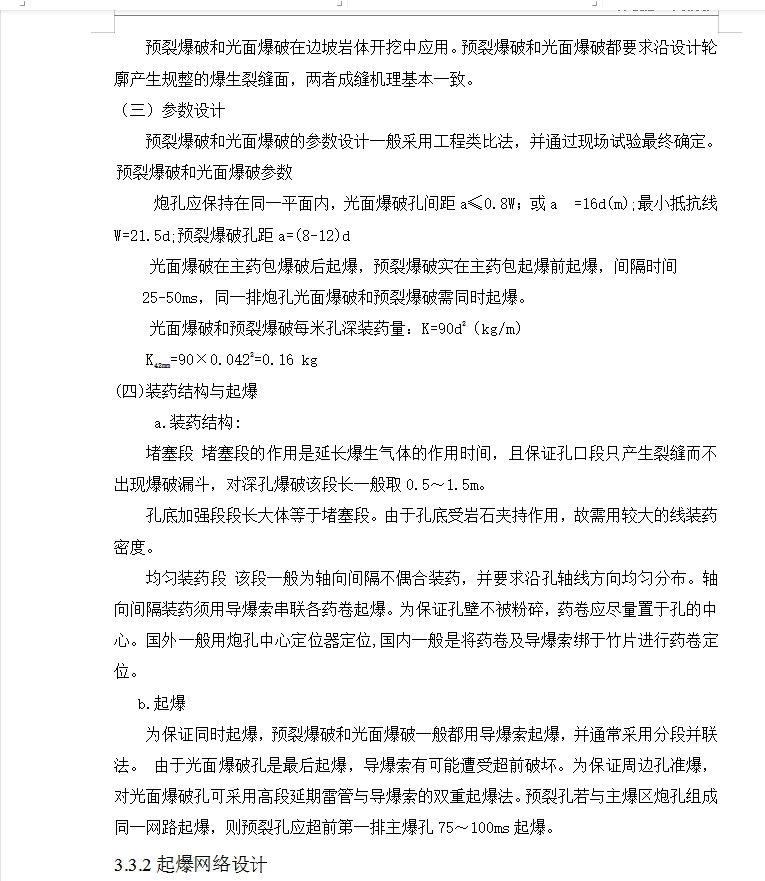

xxxxxxx水电站枢纽工程位于xxx省xxx市境内,是xxx干流的最后一个梯级电站。本工程主要建筑物有溢流坝、电站厂房、船闸、左右岸连接坝及排漂闸、鱼闸等建筑物,该工程岩层以砂岩、粉砂质泥岩为主,其次为泥质粉砂岩、砂砾岩、泥岩,裂隙较为发育。本工程石方开挖约49.6万m3,开工日期201x年xx月xx日、竣工日期20xx年x月xxx日。爆破时段为2016年2月至2016年7月、2016年9月至2017年4月两个时段。
