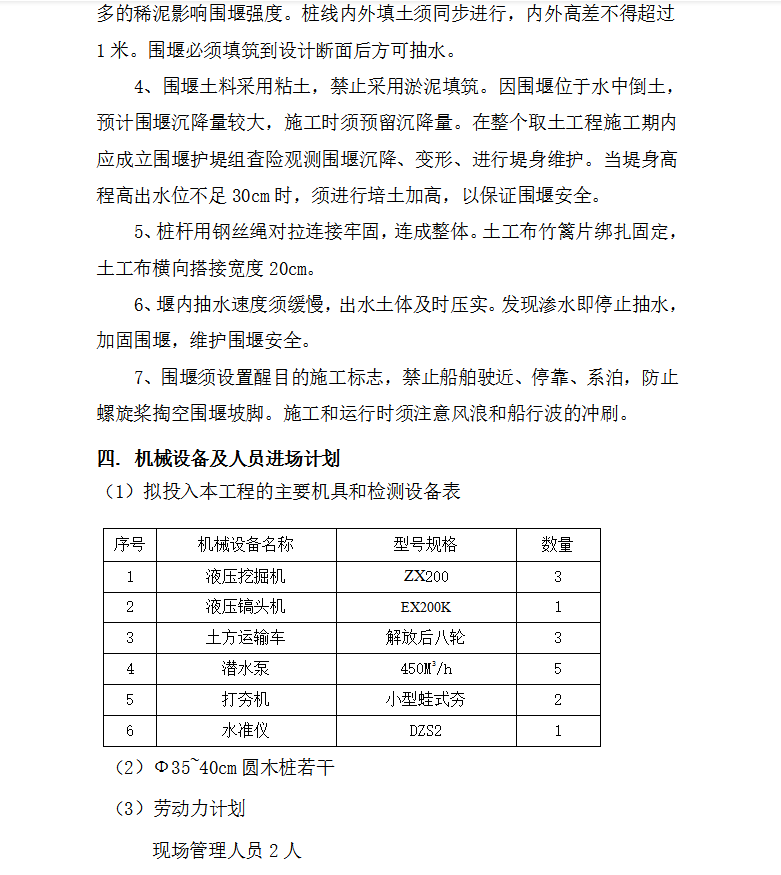

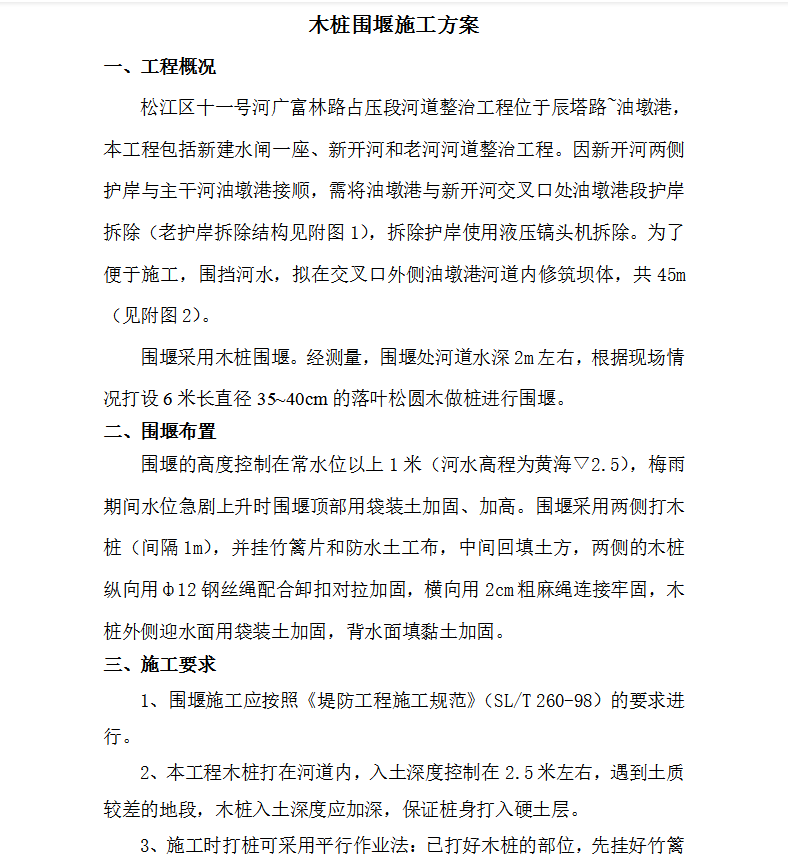

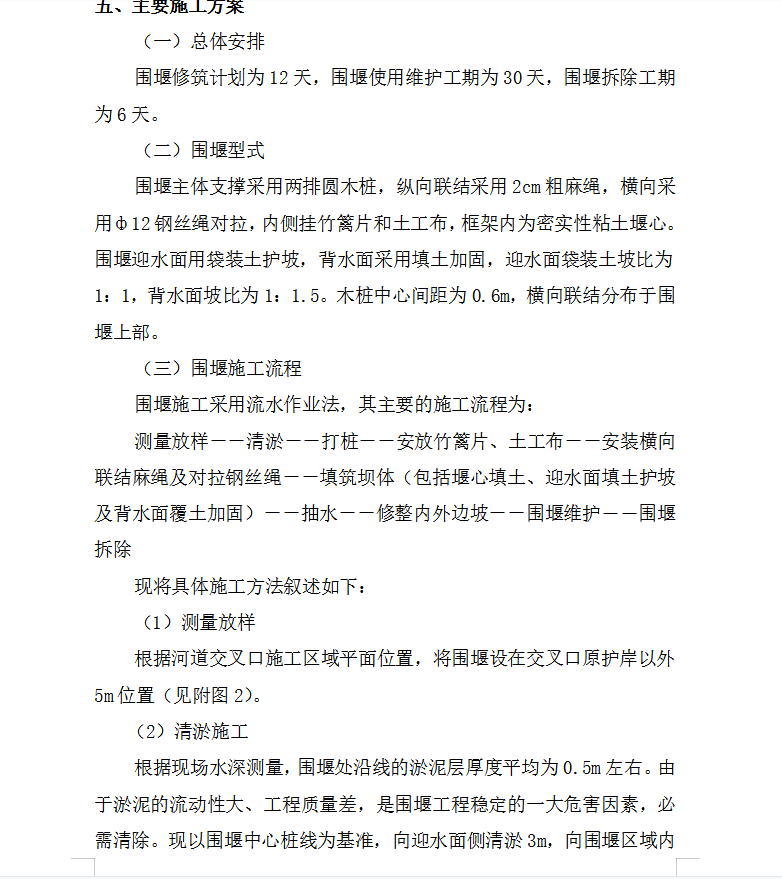

河道整治工程木桩围堰施工方案 10p
围堰的高度控制在常水位以上1米(河水高程为黄海▽2.5),梅雨期间水位急剧上升时围堰顶部用袋装土加固、加高。围堰采用两侧打木桩(间隔1m),并挂竹篱片和防水土工布,中间回填土方,两侧的木桩纵向用ф12钢丝绳配合卸扣对拉加固,横向用2cm粗麻绳连接牢固,木桩外侧迎水面用袋装土加固,背水面填黏土加固。
