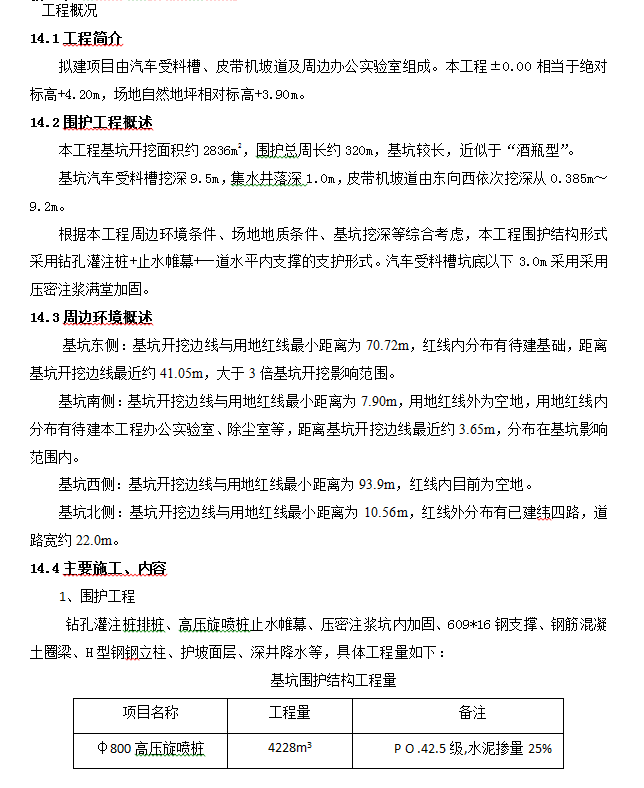

1围护工程概述
本工程基坑开挖面积约2836m2,围护总周长约320m,基坑较长,近似于“酒瓶型”。
基坑汽车受料槽挖深9.5m,集水井落深1.0m,皮带机坡道由东向西依次挖深从0.385m~9.2m。
根据本工程周边环境条件、场地地质条件、基坑挖深等综合考虑,本工程围护结构形式采用钻孔灌注桩+止水帷幕+一道水平内支撑的支护形式。汽车受料槽坑底以下3.0m采用采用压密注浆满堂加固。
2周边环境概述
基坑东侧:基坑开挖边线与用地红线最小距离为70.72m,红线内分布有待建基础,距离基坑开挖边线最近约41.05m,大于3倍基坑开挖影响范围。
基坑南侧:基坑开挖边线与用地红线最小距离为7.90m,用地红线外为空地,用地红线内分布有待建本工程办公实验室、除尘室等,距离基坑开挖边线最近约3.65m,分布在基坑影响范围内。
基坑西侧:基坑开挖边线与用地红线最小距离为93.9m,红线内目前为空地。
基坑北侧:基坑开挖边线与用地红线最小距离为10.56m,红线外分布有已建纬四路,道路宽约22.0m。
