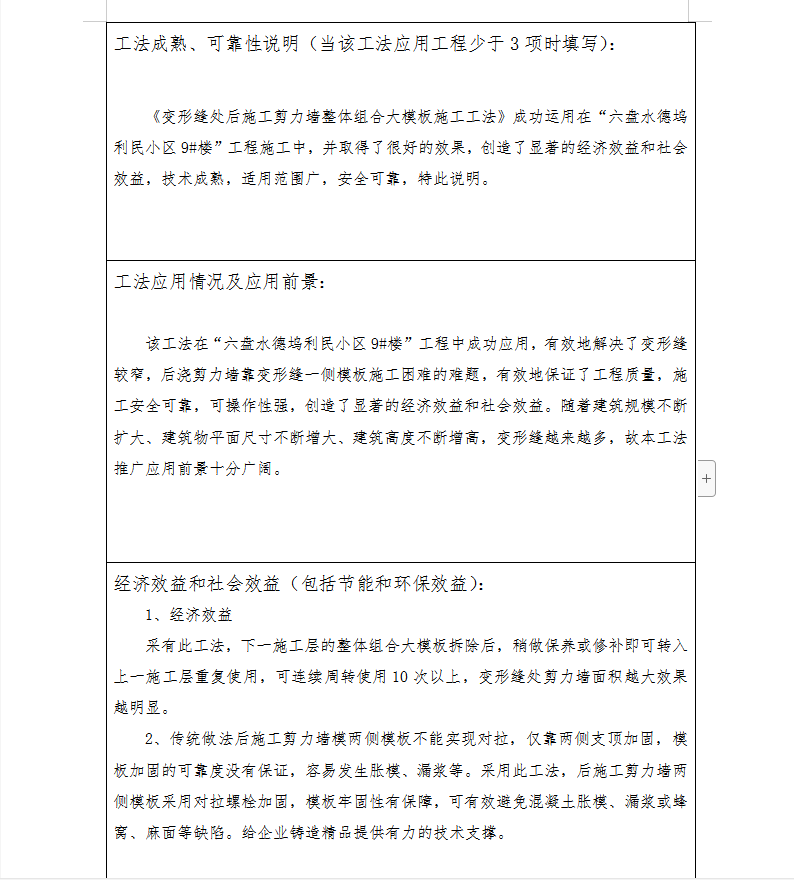

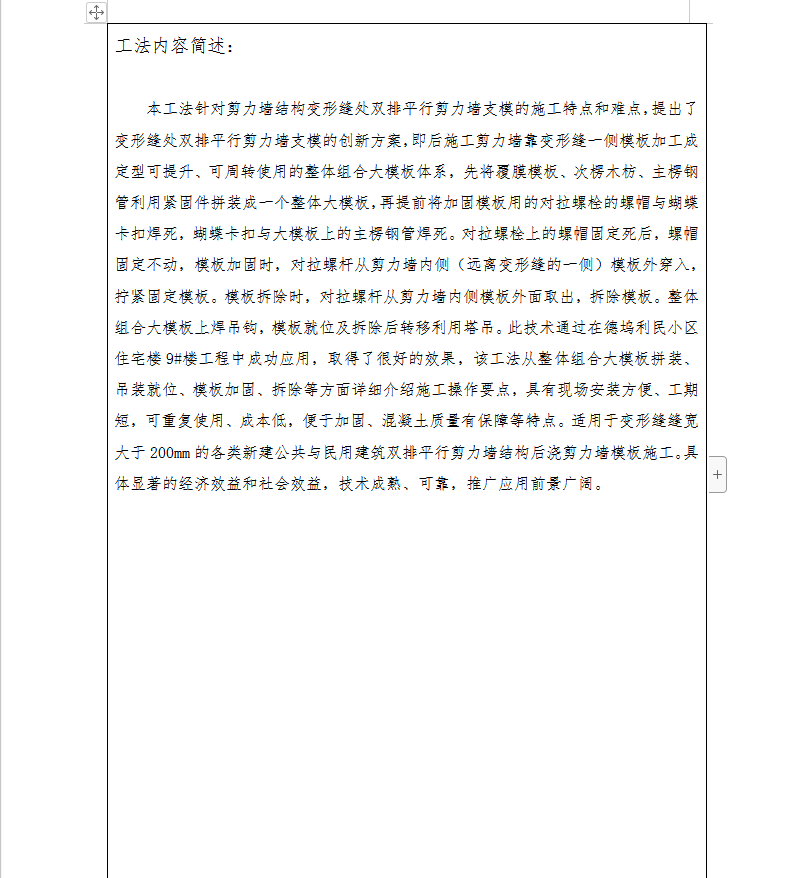

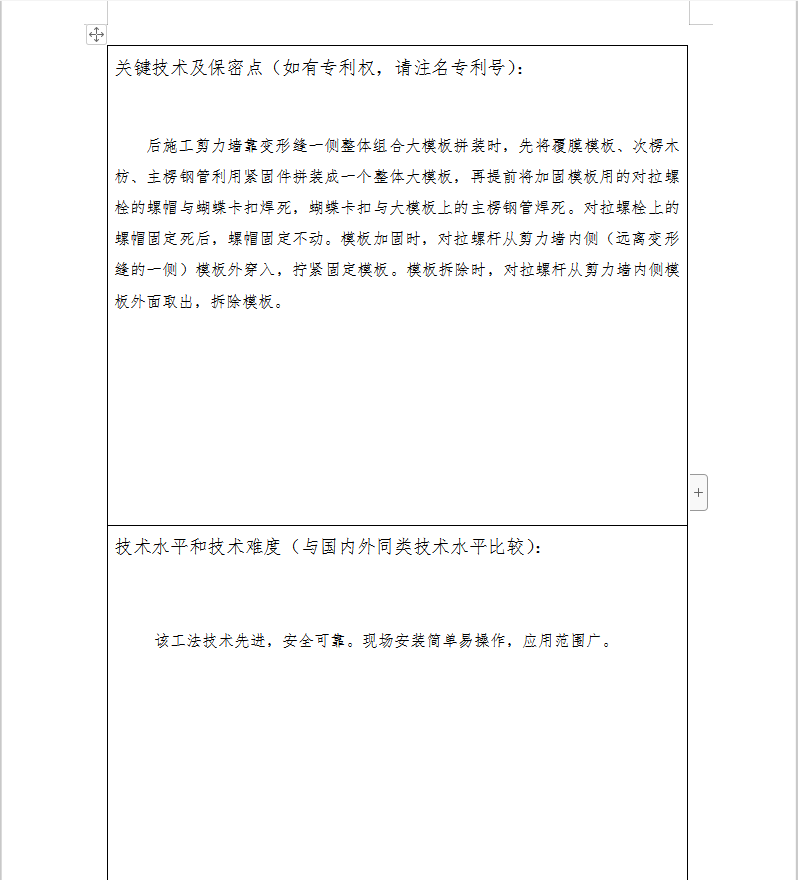

变形缝处后施工剪力墙整体组合大模板施工工法 29P
本工法针对剪力墙结构变形缝处双排平行剪力墙支模的施工特点和难点,提出了变形缝处双排平行剪力墙支模的创新方案,即后施工剪力墙靠变形缝一侧模板加工成定型可提升、可周转使用的整体组合大模板体系,先将覆膜模板、次楞木枋、主楞钢管利用紧固件拼装成一个整体大模板,再提前将加固模板用的对拉螺栓的螺帽与蝴蝶卡扣焊死,蝴蝶卡扣与大模板上的主楞钢管焊死。对拉螺栓上的螺帽固定死后,螺帽固定不动,模板加固时,对拉螺杆从剪力墙内侧(远离变形缝的一侧)模板外穿入,拧紧固定模板。模板拆除时,对拉螺杆从剪力墙内侧模板外面取出,拆除模板。整体组合大模板上焊吊钩,模板就位及拆除后转移利用塔吊。此技术通过在德坞利民小区住宅楼9#楼工程中成功应用,取得了很好的效果,该工法从整体组合大模板拼装、吊装就位、模板加固、拆除等方面详细介绍施工操作要点,具有现场安装方便、工期短,可重复使用、成本低,便于加固、混凝土质量有保障等特点。适用于变形缝缝宽大于200mm的各类新建公共与民用建筑双排平行剪力墙结构后浇剪力墙模板施工。具体显著的经济效益和社会效益,技术成熟、可靠,推广应用前景广阔。
