您当前位置:首页 » 岩土工程 » 地基与基础工程
人工挖孔桩安全专项施工方案 57P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-04-23
  • 资料类型:RAR
  • 资料大小:761 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
人工挖孔桩安全专项施工方案 57P
道路左侧设置双排桩+锚索挡墙支护,桩直径为1.5m,桩长 L=30m, 桩横向中心间距4.0m,桩竖向中心间距3.0m;共34根桩,挡墙承台长度66m。土层和强风化层开挖桩孔需施作护壁。地质情况从上至下分为:素填土、泥岩夹粉砂岩;采用人工挖孔桩,单桩开挖深度30米。

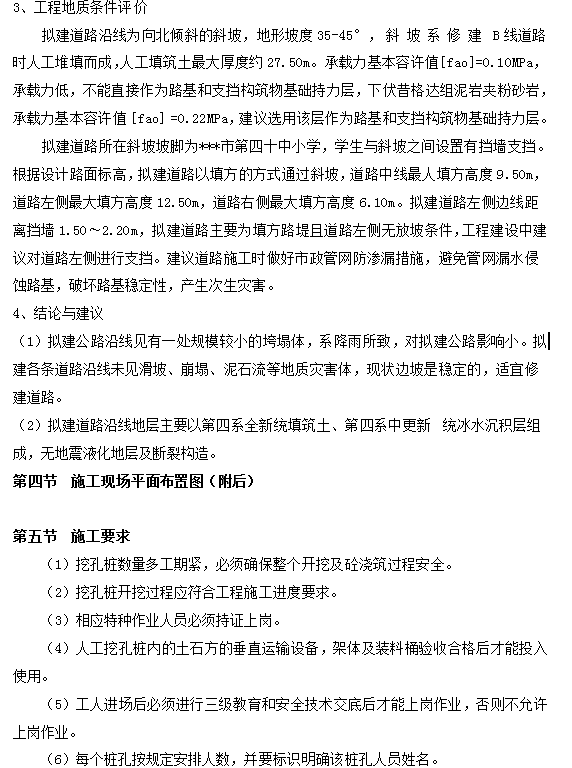

施工要求
(1)挖孔桩数量多工期紧,必须确保整个开挖及砼浇筑过程安全。
(2)挖孔桩开挖过程应符合工程施工进度要求。
(3)相应特种作业人员必须持证上岗。
(4)人工挖孔桩内的土石方的垂直运输设备,架体及装料桶验收合格后才能投入使用。
(5)工人进场后必须进行三级教育和安全技术交底后才能上岗作业,否则不允许上岗作业。
(6)每个桩孔按规定安排人数,并要标识明确该桩孔人员姓名。
(7)对年龄超过50岁及有病的工人不能进场上岗作业、下桩孔作业的人员必须是男性,年龄18~45岁,并要进行体检合格才可下井作业。井下作业人员必须定期体检。
(8)员工下井作业前必须进行有毒气体检测,检测的情况按规定登记在表格内。
(9)桩内土石方开挖施工采用隔一挖一跳桩法施工。
(10)为了确保施工安全,本工程34根人工挖孔桩分三个工序循环开挖,第一次开挖工序1(边坡内侧9根桩,自编号1#、3#、5#、7#、9#、11#、13#、15#、17#),待工序1桩砼浇筑完成后,再进行第二次开挖工序2(边坡内外侧17根桩,自编号2#、4#、6#、8#、10#、12#、14#、16#、18#、20#、22#、24#、26#、28#、30#、32#、34#),待工序2桩砼浇筑完成后,最后进行第三次开挖工序3(边坡外侧8根桩,自编号19#、21#、23#、25#、27#、29#、31#、33#),工序3桩砼浇筑完成。

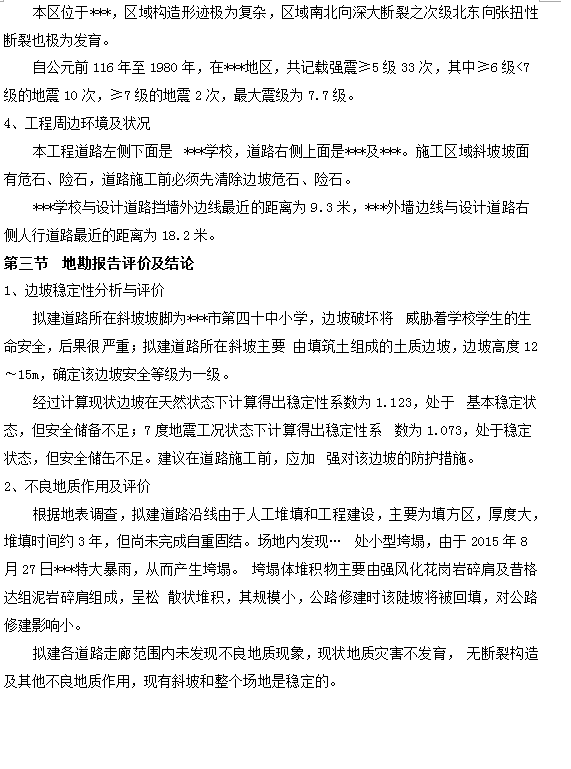

资料截图
  • 人工挖孔桩安全专项施工方案 57P
  • 人工挖孔桩安全专项施工方案 57P
  • 人工挖孔桩安全专项施工方案 57P
