CFG桩复合地基处理工程技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-19
  • 资料类型:RAR
  • 资料大小:13.5 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
CFG桩复合地基处理工程技术交底

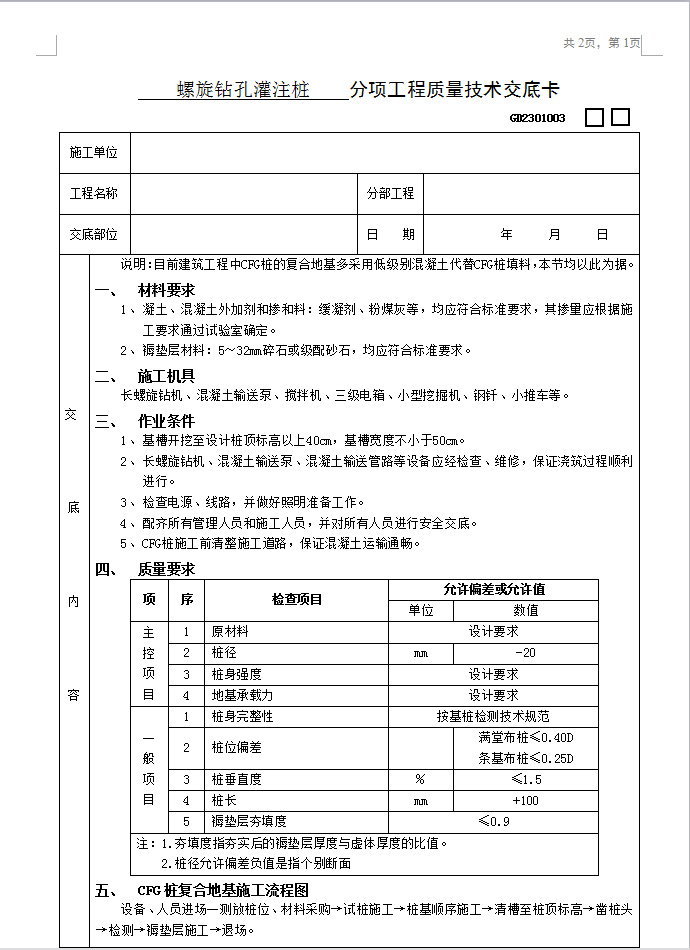

操作工艺:1、放线:施工前根据放出的外墙轴线或外墙皮线,四周交点用钢钎打入地下,按照桩位布置图统一进行测放桩位线,桩位中心点用钎子插入地下,并用白灰明示,桩位偏差小于2cm。2、成孔:长螺旋钻机成孔,应匀速钻进,避免形成螺旋孔;成孔深度在钻杆上应有明确标记,成孔深度误差不超过0.1m,确保桩端进入持力层深度大于200mm;垂直度偏差小于l%。3、混凝土灌注:成孔至设计深度后,现场指挥员应通知钻机停钻提升钻杆,并同时通知司泵开始灌注混凝土并保持连续灌注。灌注混凝土至桩顶时,应适当超过桩顶设计标高70cm左右 (至槽面上30cm左右)八以保证桩顶标高和桩顶混凝土质量均符合设计要求;灌注混凝土之前,应检查管路是否顺畅稳固;每班第l根桩灌注前,应用水泥砂浆湿润管路。压灌混凝土时一次提钻高度小于25cm,混凝土埋钻高度大于1.0m;现场设专人负责检查混凝土灌注质量及意外情况的处理;商品混凝土进场后应立即灌注(2h内),严禁长时间搁置;保证桩身混凝土至少24h养护,避兔扰动;施工过程中应认真填写施工记录,每台班或每日留取试块l~2组。
